Đóng điện thành công công trình thi đua nước rút “Nâng công suất máy biến áp AT6 trạm 500kV Nhà Bè”

Đúng 02h15 phút, ngày 11/05/2022. Trạm 500kV Nhà Bè – Truyền tải điện Thành phố Hồ Chí Minh đã phối hợp với các đơn vị liên quan tổ chức đóng điện vận hành Máy biến áp AT6 – 900MVA tại trạm 500kV Nhà Bè, hoàn thành công trình “Nâng công suất MBA AT6 trạm 500kV Nhà Bè máy 2”

Đây là công trình do Tổng công ty Truyền tải điện Quốc gia làm chủ đầu tư, có tổng mức đầu tư gần 434.344.000.000 đồng, thuộc nhóm B cấp I, địa điểm xây dựng tại trạm 500kV Nhà Bè hiện hữu, thuộc Ấp 4, xã Phước Kiểng, Huyện Nhà Bè, TPHCM. Tham gia thực hiện công trình nâng công suất máy biến áp (MBA AT6) gồm có các đơn vị Ban quản lý dự án các công trình điện miền Nam, Công ty Cổ phần tư vấn xây dựng điện 2, Công ty Cổ phần tư vấn xây dụng điện 4, Công ty xây lắp điện 2, Trung tâm dịch vụ kỹ thuật 4, Công ty Toshiba (đơn vị cung cấp thiết bị MBA).

Công trình đã thực hiện hoàn tất đóng điện vào ngày 11/05/2022 với quy mô:

  • Thay MBA AT6 từ 600 MVA lên 900MVA.
  • Cải tạo mặt móng MBA AT6.
  • Cải tạo tường ngăn lửa cho MBA AT6.
  • Cải tạo, cập nhật hệ thống điều khiển bảo vệ cho MBA AT6.
  • Cập nhật tín hiệu SCADA cho MBA AT6 thay mới
  • Lắp đặt giàn phun sương cho MBA AT6 thay mới
  • Cải tạo tín hiệu SCADA ngăn lộ 236 điều khiển, hiển thị trên HMI.

Các giải pháp và đặc tính kỹ thuật chủ yếu về hệ thống điều kiển bảo vệ, hệ thống Scada viễn thông, cải tạo lại móng MBA AT6 hiện hữu cho phù hợp với MBA 900MVA, trang bị hệ thống điều khiển phun sương tự động cho phù hợp với MBA AT6 – 900MVA thay mới, đấu nối đưa và vận hành song song 2 MBA AT6, AT7 công suất 900MVA. Việc đưa máy biến thế AT6 công suất 900MVA của công trình này vào vận hành nhằm tăng cường công suất cho trạm biến áp 500kV Nhà Bè. đáp ứng tốc độ phát triển phụ tải và kinh tế xã hội cho khu vực các Tỉnh phía Nam vào những năm sắp tới, nâng cao độ tin cậy cung ứng điện lực, giảm tổn thất công suất và điện năng trong hệ thống, cải thiện chất lượng điện năng từ 3 x 200MVA lên 3 x 300 MVA (năm 2022) điều hết sức cần thiết và cấp bách.

Qua gần hơn 1 tháng làm việc khẩn trương, công việc đấu nối, nghiệm thu đưa vào vận hành máy biến áp AT6 công suất 900MVA hiệu Toshiba cũng được hoàn thành vào ngày 10/05/2022. Tham gia nghiệm thu công trình gồm có Ban quản lý dự án các công trình điện miền Nam; Công ty XLĐ2; TTDVKT4; Công ty cổ phần tư vấn xây dựng điện 2 (PECC2); Công ty Truyền tải điện 4 (PKT-Cty PTC4, TTĐHCM và trạm 500kV Nhà Bè).

Đây là một công trình thi đua nước rút năm 2021 và 2022 của Tổng Công ty Truyền tải điện Quốc gia với quyết tâm thực hiện đúng tiến độ góp phần nâng cao độ tin cậy và vận hành lưới truyền tải ổn định cung cấp điện an toàn và liên tục cho tỉnh phía Nam và khu vực Đồng Bằng Sông cửu Long.

Các hình ảnh liên quan:

Công ty Nam Đạt vận chuyển MBA AT6 công suất 600MVA ra khỏi vị trí bệ móng chính.

Công ty XLĐ2 cải tạo làm tường ngăn lửa cho MBA AT6.

Công ty vận chuyển Nam Đạt đưa MBA AT6 hiệu Toshiba từng pha vào bệ móng chính.

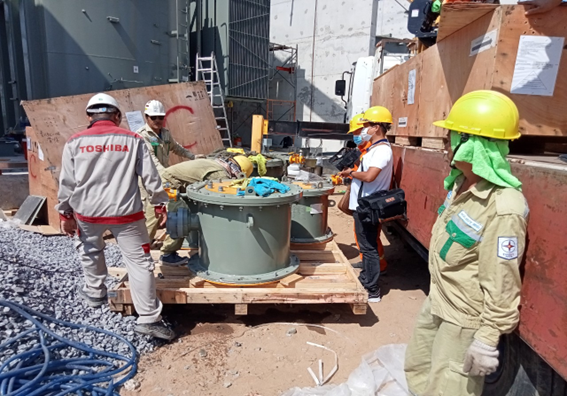

Trung tâm dịch vụ kỹ thuật 4 , Công ty Toshiba cùng tham gia lắp đặt thiết bị MBA AT6 mới.

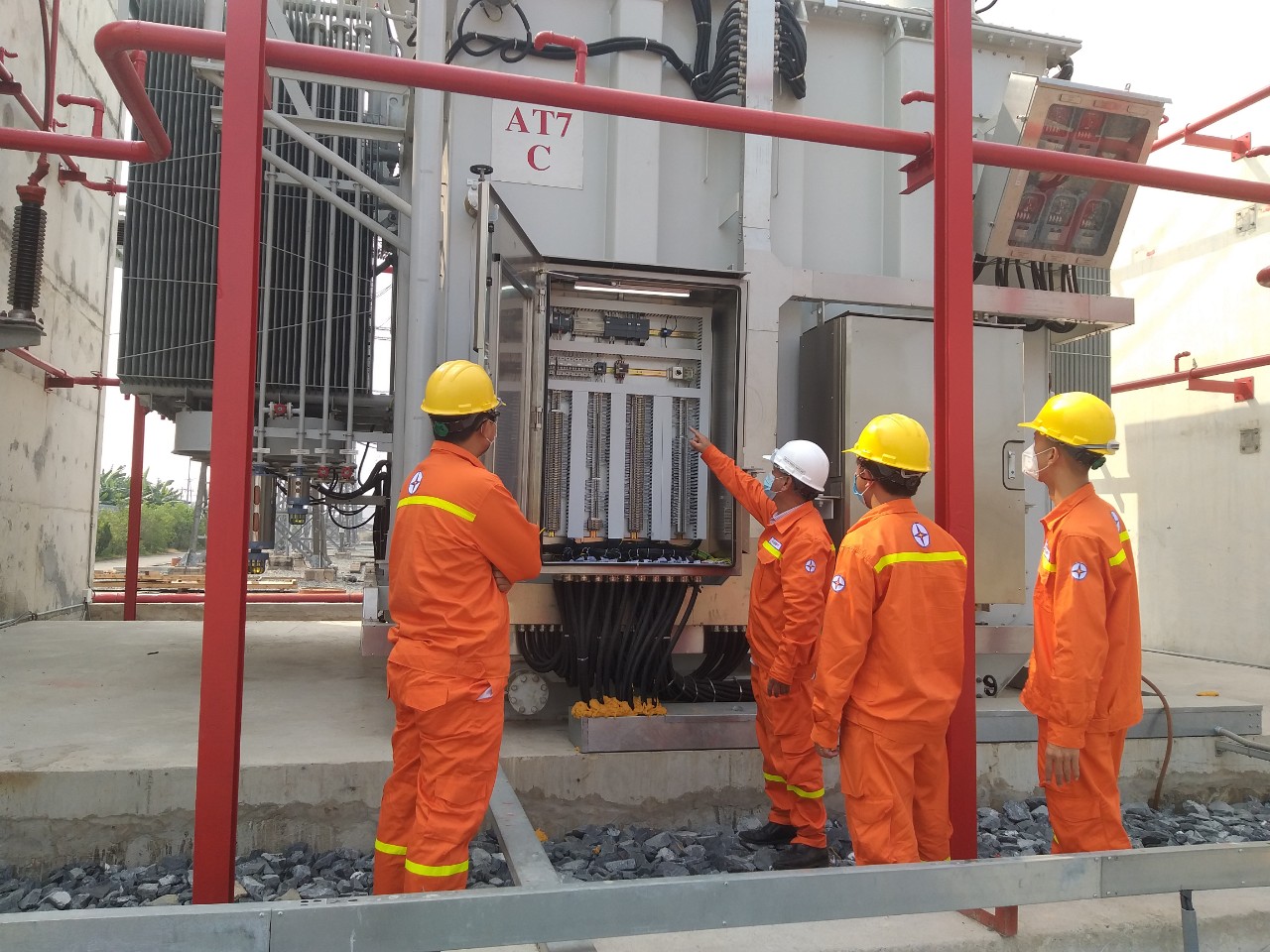

Điều hành viên trạm 500kV Nhà Bè gíám sát  MBA AT6 ( máy 2 )


  • Phan Quang Minh - TTĐHCM
