Triển khai giám sát, nghiệm thu đường dây 220kV Trị An – Bình Hòa

Công trình thay dây dẫn ĐZ 220kV Trị An – Bình Hòa mạch kép do Công ty Truyền tải điện 4 làm chủ đầu tư, Công ty CP xây lắp điện 1 là đơn vị thi công thực hiện từ ngày 7/4/2018 đến ngày 27/4/2018. Đây là công trình trọng điểm chào mừng kỷ niệm 10 năm ngày thành lập Tổng Công ty Truyền tải điện Quốc gia (01/07/2008 – 01/07/2018).

Đường dây 220kV Trị An – Hóc Môn (2 mạch) được xây dựng vào năm 1987 và đưa vào vận hành năm 1988, sử dụng dây dẫn là loại ACKII 400/51 đi trên các cột tháp sắt. Năm 2002 trạm 220kV Bình Hòa được đưa vào vận hành, chia tách đường dây 220kV Trị An – Hóc Môn thành 2 đường dây là 220kV Trị An – Bình Hòa và đường dây 220kV Bình Hòa – Hóc Môn.

Qua quá trình vận hành ĐZ 220kV Trị An – Bình Hòa gần 30 năm đến nay dây dẫn bị oxy hóa làm cho các sợi nhôm giòn, giản dài, dễ gãy các khóa néo dây dẫn tại các vị trí cột néo đều có xu hướng dốc xuống theo độ võng dây dẫn, nên đều ứ đọng nước mưa vào thân khóa néo, có nguy cơ gây rỉ hỏng phần lõi thép. Trong điều kiện vận hành đầy và quá tải thường xuyên, nguy cơ xảy ra sự cố đứt dây do hỏng khóa néo, ống nối đối với tuyến đường dây này có thể xảy ra.

Do vậy để đảm bảo ĐZ 220kV Trị An - Bình Hòa vận hành an toàn bền vững và lâu dài, Tổng công ty Truyền tải điện Quốc gia (EVNNPT) đã cho thực hiện phương án thay thế dây dẫn cũ và nhằm so sánh trong vận hành, khả năng mang tải và khả năng giảm tổn thất giữa 02 loại dây dẫn, như sau:
- Thay thế dây dẫn 3 pha mạch 1 bằng dây dẫn thông thường tương đương ACSR 400/51
- Thay thế dây dẫn 3 pha mạch 2 bằng dây dẫn tổn hao thấp LL-ACSR 450/34, chiều dài tuyến 35,082km.

Công ty Truyền tải điện 4 (PTC4) đã tổ chức và phân công cử cán bộ kỹ thuật Công ty và cán bộ kỹ thuật cùng đội ngũ công nhân thuộc 2 đội TTĐ Biên Hòa 1 (thuộc TTĐ.Miền Đông 1) và TTĐ Thủ Dầu Một (TTĐ.Miền Đông 2) thực hiện công tác giám sát A tại hiện trường. Quá trình thi công có sự hướng dẫn của chuyên gia Nhật Bản.

PTC4 cũng đã tổ chức họp với các đại diện nhà thầu, điều độ A2 và Công ty điện lực Đồng Nai, Bình Dương về thời điểm điều tải để cắt điện giao chéo các đường dây 110kV từ giữa đêm về sáng để đơn vị thi công đảm bảo an toàn, đảm bảo thời gian thi công đúng tiến độ như kế hoạch.

Mặc dù gặp nhiều khó khăn nhưng trong suốt quá trình thi công, cũng như không quản ngày đêm, các đơn vị quản lý vận hành đã phối hợp đơn vị thi công thực hiện hoàn tất công trình theo chỉ đạo của lãnh đạo các cấp, đảm bảo chất lượng công trình, đảm bảo đúng tiến độ thời gian cắt điện đã đăng ký để tái lập vận hành đường dây.

Một số hình ảnh tại công trường.

Thi công thay dây đoạn giao chéo ĐZ 110kV.



Thi công ban đêm.

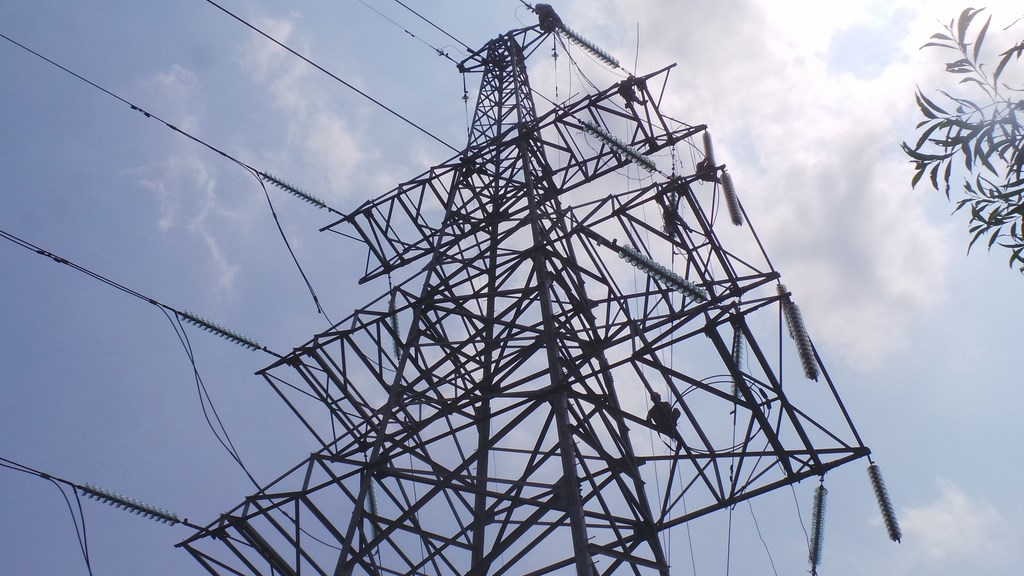

Thi công đấu lèo hoàn tất.


  • Hiếu Thiện (P.KT) – Hải Đăng (TTĐ.MĐ1)
