Ông Nguyễn Vỹ - Phó Giám đốc thăm, tặng quà Đội TTĐ Đồng Xoài.
Theo ông Đào Viết Trường – Phó Chủ tịch Công đoàn TTĐMĐ2, trong đợt thi công sửa chữa lần này có hơn 215 cán bộ, đoàn viên công đoàn tham gia, đây là một trong những lần mà số lượng kỹ sư, công nhân cùng với dụng cụ thi công, phương tiện được huy động tối đa để đảm bảo tiến độ thi công.
Thực hiện chỉ đạo của cấp trên về tăng cường các giải pháp kỹ thuật nhằm ngăn ngừa sự cố, sau khi có thông báo cắt điện từ 05h00’ – 17h00’ từ ngày 19/9/2020 sẽ cắt điện đường dây 220kV Dầu Tiếng – Bình Long (02 mạch), Truyền tải điện miền Đông 2 (TTĐMĐ2) triển khai thực hiện công tác bảo dưỡng, xử lý tồn tại và thi công các hạng mục thay Ubolt, thay thế và lắp bổ sung chống sét van. Tuyến đường dây 220kV Dầu Tiếng – Bình Long (02 mạch) có tổng chiều dài 57,3 km, với 170 vị trí cột, trong đó có những vị trí cột rất cao đến 119m vượt lòng hồ Dầu Tiếng tại các vị trí 167, 168.
Để thực hiện công tác trên, TTĐMĐ2 đã tiến hành chuẩn bị chu đáo, từ khảo sát thực địa, huy động nhân lực, xây dựng phương án thi công, biện pháp an toàn. Bên cạnh đó ngoài lực lượng các Đội Truyền tải điện, cụ thể CBCNV của Truyền tải điện miền Đông 2 còn có sự hỗ trợ tăng cường của các Đội của Truyền tải điện thành phố Hồ Chí Minh, Truyền tải điện miền Tây 2 để đảm bảo hoàn thành hết các khối lượng công việc kịp tiến độ thuộc kế hoạch sửa chữa trong đợt cắt điện này.

Ông Đào Viết Trường – Phó Chủ tịch Công đoàn TTĐMĐ2 thăm tặng quà CBCNV TTĐMT2 tăng cường hỗ trợ công tác.
Mặc dù điều kiện thời tiết bất lợi do ảnh hưởng của hoàn lưu bão số 5 mưa kéo dài, trong khi khối lượng cần thực hiện lần này tương đối lớn, bao gồm: Thay Ubolt hiện hữu cả 03 pha tại 31 cột đỡ; Tháo 01 bộ CSV tại vị trí 01 đưa đi thí nghiệm và lắp lại tại vị trí 111.Trong quá trình thi công các đơn vị đã tuân thủ tuyệt đối phương án thi công và biện pháp an toàn đã được duyệt số 008696/PA-PTC4 ngày 18/9/2020.
TTĐMĐ2 hoàn thành khối lượng thi công công tác trên là tinh thần đoàn kết, phối hợp hỗ trợ của các đơn vị bạn, là sự tận tâm, trách nhiệm của người lao động giúp cho hệ thống truyền tải điện đảm bảo vận hành an toàn, tin cậy, đáp ứng nhu cầu ngày càng cao về điện của các phụ tải, tham gia phát triển kinh tế xã hội của tỉnh Tây Ninh nói riêng và khu vực vùng Đông Nam Bộ nói chung.

Bác sĩ kiểm tra khám sức khỏe trước khi tham gia công tác cho CBCNV.

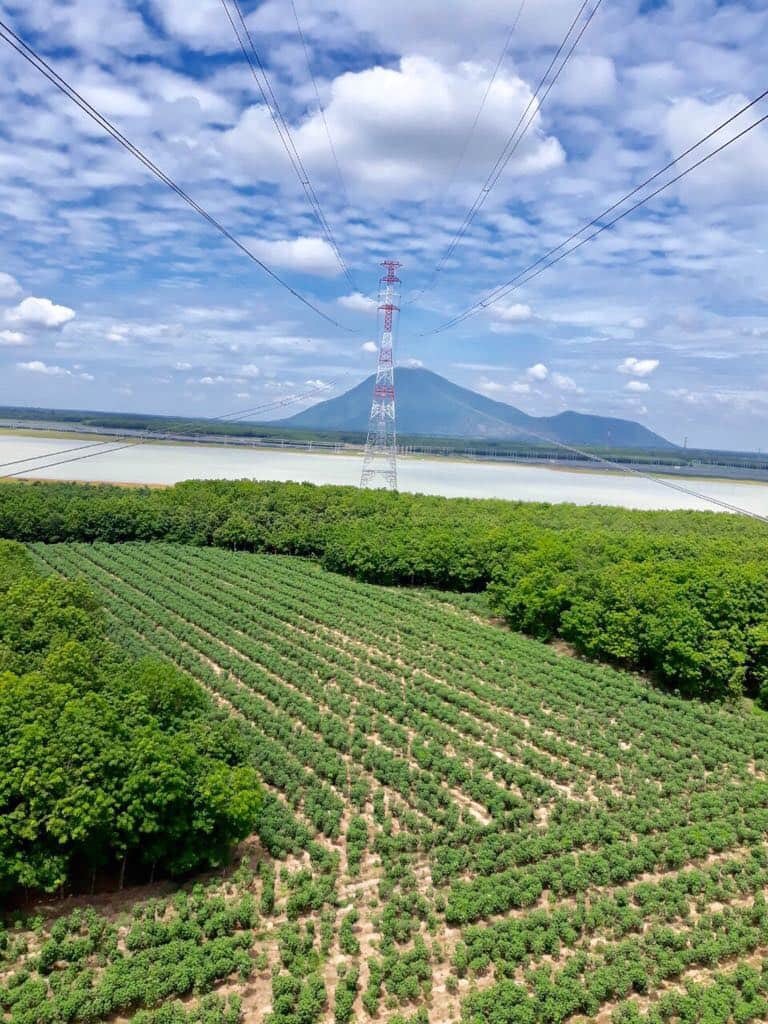

Khoảng cột 1067-168 đường dây 220kV Dầu Tiếng – Bình Long (02 maạch) vượt lòng hồ Dầu Tiếng -Tây Ninh.
