Đảm bảo an toàn thi công công trình “Mở rộng 2 ngăn lộ trạm 220kV Bình Chánh”giai đoạn cuối

Công trình “Mở rộng 2 ngăn lộ trạm 220kV Bình Chánh” được khởi công xây dựng vào tháng 10/2016 với quy mô mở rộng thêm mới 02 ngăn lộ 220 kV kết nối với trạm 220kV Quận 8, tổng diện tích mở rộng 5.322,6 m2

Công trình do Công ty Truyền tải điện 4 làm chủ đầu tư, công ty Cổ phần Tư vấn Xây dựng điện 2 tư vấn thiết kế, Công ty cổ phần điện tư vấn giám sát và công ty Cổ phần Xây lắp & Dịch vụ Sông Đà thi công.


Đóng cọc tạo bờ bao công trình mở rộng 02 ngăn lộ trạm 220kV Bình Chánh

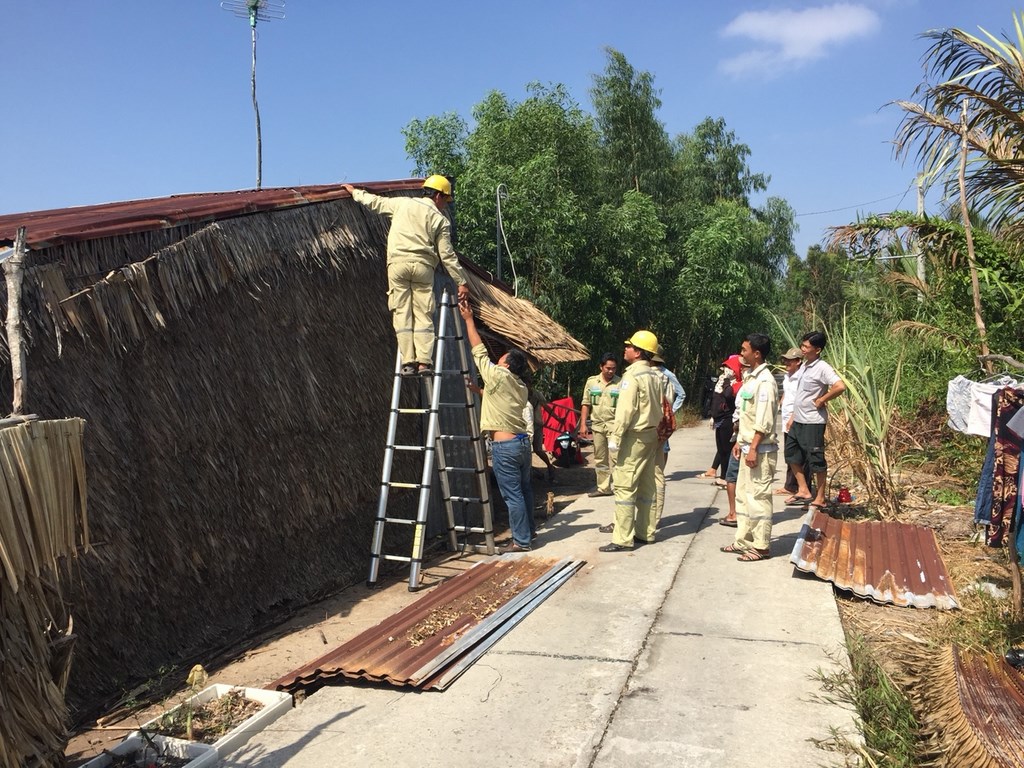

Trong quá trình thi công, công trình phải tạm ngưng do gặp khó khăn trong vấn đề giải quyết bồi thường giải phóng mặt bằng. Truyền tải điện TPHCM đã tích cực phối hợp với UBND xã Phong Phú và Ban bồi thường - giải phóng mặt bằng huyện Bình Chánh gặp trực tiếp các hộ dân để tuyên truyền về các lợi ích của công trình, cũng như về đơn giá bồi thường đất theo quyết định của UBND Thành phố Hồ Chí Minh. Sau nhiều lần tuyên truyền vận động, đầu tháng 7/2017, các hộ dân đã đồng ý và bàn giao mặt bằng để công trình được tiếp tục xây dựng.

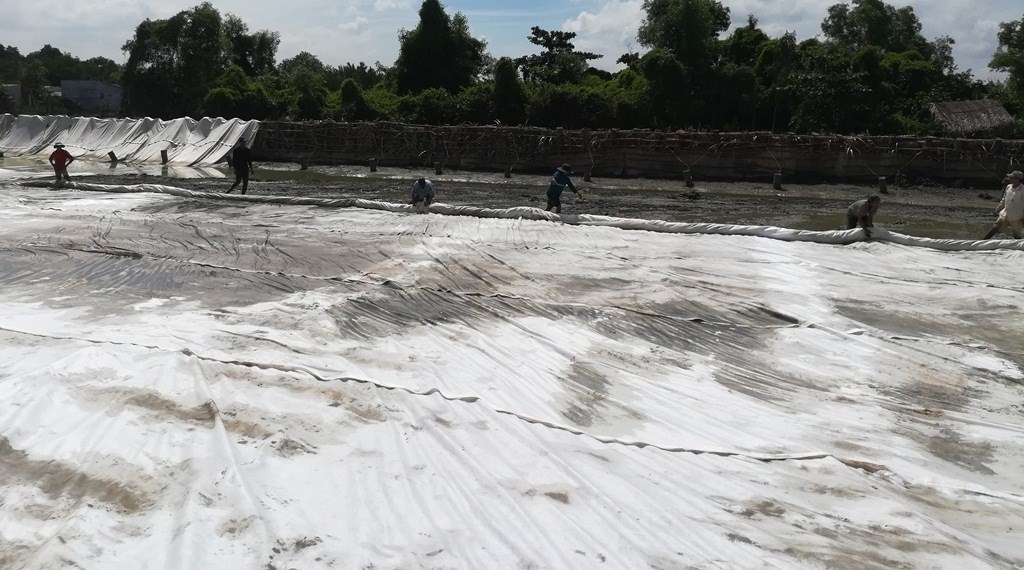

Công nhân lót bạt đáy chuẩn bị bơm cát công trình

Do công trình phải tạm ngưng thi công một thời gian dẫn tới khả năng hoàn thành trễ tiến độ so với kế hoạch đề ra, đồng thời với tình hình hiện trường thi công rất gần các thiết bị đang mang điện, do đó việc đảm bảo an toàn cho con người và thiết bị trong thời gian thực hiện công trình phải được đặt lên hàng đầu, thực hiện chỉ đạo của  Công ty Truyền tải điện 4, Truyền tải điện Thành phố Hồ Chí Minh, trạm 220kV Bình Chánh đã và đang phối hợp chặt chẽ với đơn vị thi công tập trung mọi nguồn lực có thể và tạo điều kiện để công trình được thi công thuận lợi, song song đó tăng cường công tác giám sát, nghiêm túc ngăn chặn kịp thời các nguy cơ mất an toàn có thể xảy ra, nhằm đáp ứng mục tiêu hoàn tất công trình đúng tiến độ kế hoạch.

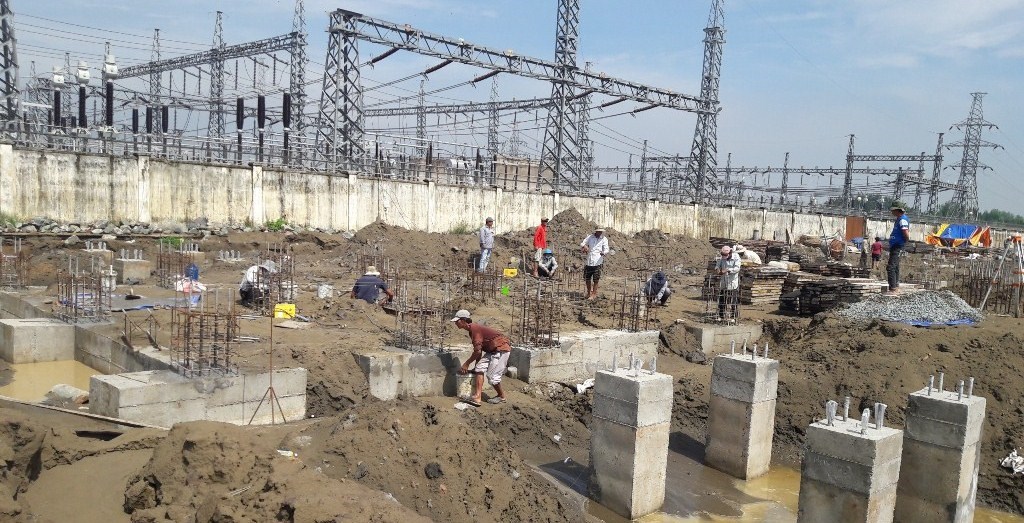

Đơn vị thi công tập trung nhân lực để thi công công trình.

Tính đến thời điểm cuối tháng 11/2017, tiến độ toàn công trình đạt khoảng 85% khối lượng, các đơn vị công tác đang gấp rút thi công các hạng mục còn lại trong thời gian sớm nhất để hoàn tất công trình đúng tiến độ, dự kiến công trình sẽ đóng điện nghiệm thu cuối tháng 12/2017.

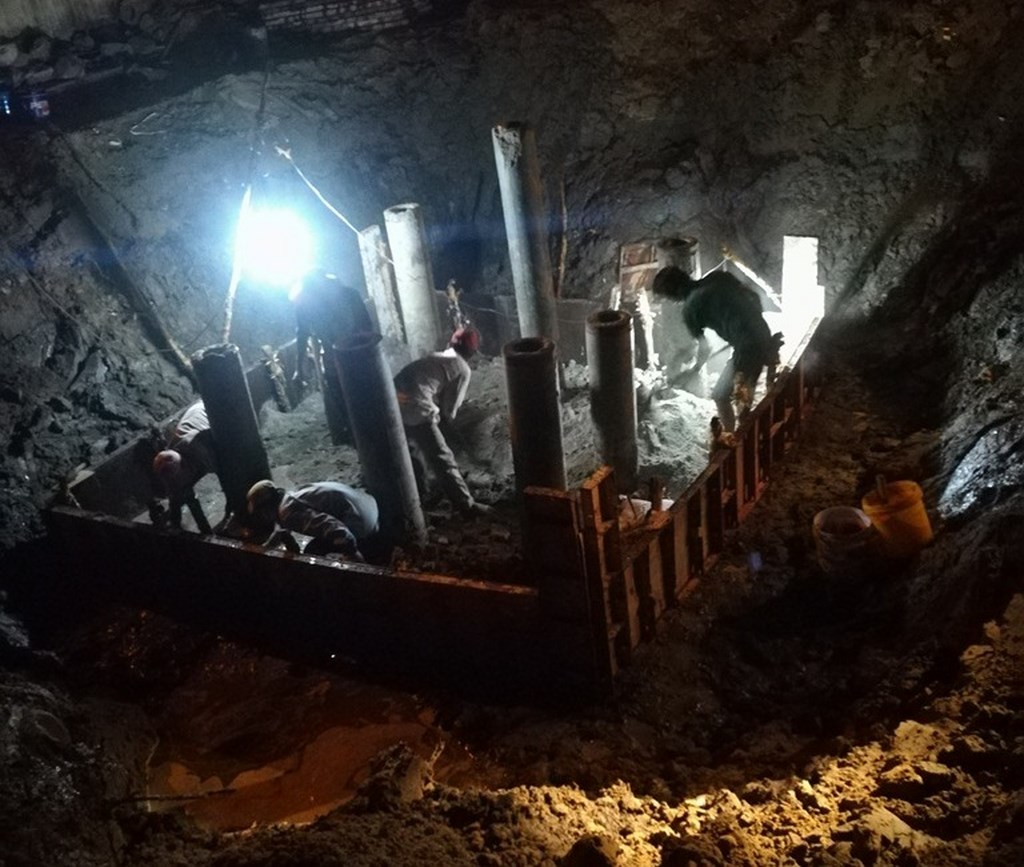

Công trình được tăng cường thi công vào ban đêm nhằm đảm bảo tiến độ đóng điện đưa vào vận hành.

Công trình mở rộng 02 ngăn lộ trạm 220kV Bình Chánh đưa vào vận hành sẽ kết nối với trạm 220kV Quận 8, qua đó đáp ứng cho nhu cầu phụ tải khu vực Thành phố Hồ Chí Minh ngày càng tăng cao và góp phần đảm bảo cung cấp điện an toàn, tin cậy cho các tỉnh thành khu vực phía Nam.

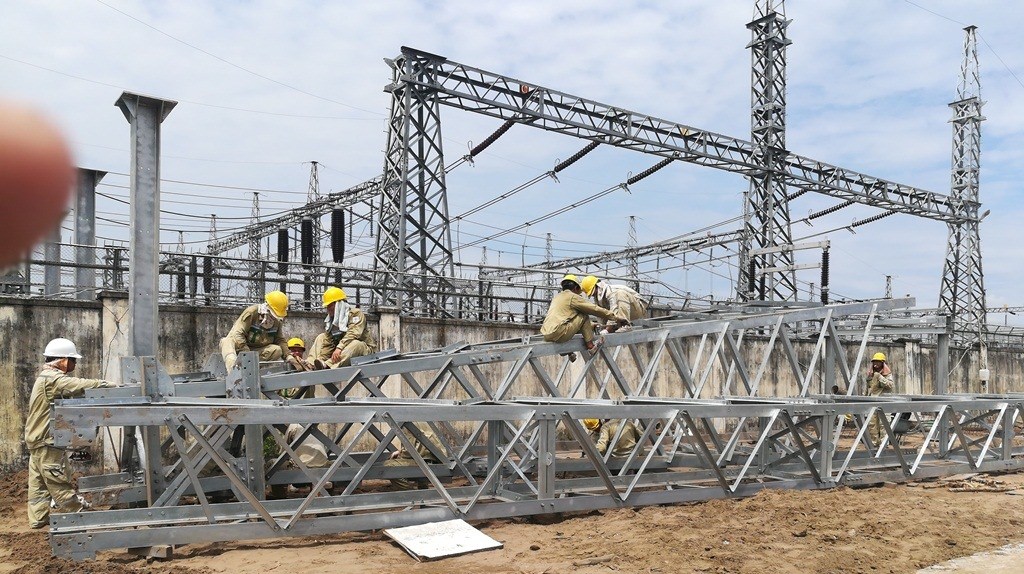

Đội cơ động thi công cột cổng 02 ngăn lộ mở rộng trạm 220kV Bình Chánh.


  • Trần Long Biên – Trạm 220kV Bình Chánh
