Đảm bảo vận hành lưới truyền tải điện trong thời điểm giãn cách xã hội.

Dưới sự chỉ đạo sát sao của Lãnh đạo Truyền tải điện Thành phố Hồ Chí Minh, cùng với sự chuẩn bị kỹ lưỡng các phương án triển khai thực hiện, công tác xử lý thay thế khung định và xử lý ép tưa dây dẫn tại vị trí khung định vị thứ 1 pha B dây số 1, khoảng cột 2A05-2A06 đã được Đội Phú Lâm thực hiện hoàn tất, đảm bảo vận hành an toàn đường dây 500kV Tân Định – Cầu Bông.

Hệ thống lưới truyền tải điện được ví như là trục “xương sống” của hệ thống điện Quốc gia, có ảnh hưởng rất lớn trong cung cấp điện phục vụ cho đời sống, kinh tế, chính trị, an ninh, quốc phòng. Việc đảm bảo vận hành an toàn hệ thống truyền tải điện được đặt lên hàng đầu.Trong bối cảnh dịch bệnh Covid-19 diễn biến phức tạp, nhiều địa phương thực hiện giãn cách xã hội theo Chỉ thị 15, Chỉ thị 16 và cao hơn nữa là theo Chỉ thị 16+ như trên địa bàn Thành phố Hồ Chí Minh. Công ty Truyền tải điện 4 nói chung và Truyền tải điện Thành phố Hồ Chí Minh, Đội Truyền tải điện Phú Lâm nói riêng đã và đang triển khai thực hiện nhiều giải pháp nhằm đảm bảo lưới truyền tải điện thuộc phạm vi quản lý được vận hành an toàn, liên tục, không bị gián đoạn.

Do đặc thù lưới điện truyền tải trãi dài qua nhiều tỉnh thành, trong đó có nhiều địa phương đã thực hiện giãn cách, cách ly xã hội theo Chỉ thị 15, Chỉ thị 16 và Chỉ thị 16+. Chính vì vậy, việc quản lý vận hành lưới điện truyền tải đang gặp rất nhiều khó khăn, trở ngại. Cụ thể, đối với công tác quản lý vận hành các tuyến đường dây 500kV và 220kV của Đội Truyền tải điện Phú Lâm – Truyền tải điện Thành phố Hồ Chí Minh; việc kiểm tra định kỳ cũng như đột suất trên các tuyến đường dây, đặc biệt các tuyến đường dây đi qua các khu công nghiệp, khu vực đông dân cư, CBCNV gặp nhiều khó khăn khi di chuyển qua các chốt kiểm soát do địa phương thiết lập và càng khó khăn hơn nếu chốt kiểm soát thuộc khu vực dịch bệnh đang diễn biến phức tạp.

Tuy nhiên, với sự chủ động của đơn vị quản lý vận hành, cũng như các cấp trong ngành điện, các khó khăn trở ngại được giải quyết kịp thời, công tác kiểm tra quản lý vận hành lưới truyền tải điện được đảm bảo. Trong đó, T ổng Công ty Truyền tải điện Quốc gia đã có công văn gửi UBND các tỉnh, thành phố tạo điều kiện cho cán bộ công nhân viên di chuyển phục vụ sản xuất, đầu tư xây dựng, xử lý các sự cố, hư hỏng thiết bị lưới điện, đảm bảo lưới điện vận hành an toàn, liên tục; Truyền tải điện Thành phố Hồ Chí Minh gửi công văn trực tiếp cho các địa phương, lập giấy chứng nhận công tác, thẻ CBCNV, xét nghiệm định kỳ SARS-CoV-2 cho CBCNV,..... Qua đó, việc di chuyển của tất cả CBCNV cũng được giải quyết một cách thuận lợi hơn.

Ngoài ra, thực hiện theo chỉ đạo của Truyền tải điện Thành phố Hồ Chí Minh, Đội Truyền tải điện Phú Lâm đã triển khai ứng dụng nhiều công nghệ kỹ thuật cao trong công tác quản lý vận hành (như bay Flycam, ứng dụng UAV trong công tác kiểm tra, quản lý vận hành đường dây…), đặc biệt trong thời gian dịch Covid-19 diễn biến phức tạp, việc ứng dụng công nghệ kỹ thuật đã mang lại hiệu quả cao trong sản xuất.

Vào ngày 03/08/2021, trong quá trình kiểm tra định kỳ đường dây bằng thiết bị Flycam khoảng cột 2A05- 2A06 đường dây 500kV Tân Định – Cầu Bông, Đội Phú Lâm phát hiện trường hợp hư hỏng trên lưới điện tại khung định vị thứ 1 pha B dây số 1 bị bung ngàm tại dây dẫn số 1, đứt rời khoảng 8 sợi nhôm/dây. Đội Truyền tải điện Phú lâm đã chủ động báo cáo Lãnh đạo Truyền tải điện Thành phố Hồ Chí Minh, đồng thời lập phương án khắc phục trong thời gian sớm nhất, nhằm đảm bảo lưới điện truyền tải được vận hành an toàn.

Dưới sự chỉ đạo sát sao của Lãnh đạo Truyền tải điện Thành phố Hồ Chí Minh, cùng với sự chuẩn bị kỹ lưỡng về phương án, vật tư, kỹ thuật, con người và sự quyết tâm cao của tập thể Đội Phú Lâm, ngày 05/08/2021 công tác xử lý thay thế khung định và xử lý ép tưa dây dẫn tại vị trí khung định vị thứ 1 pha B dây số 1, khoảng cột 2A05-2A06 đã được Đội Phú Lâm thực hiện hoàn tất, đảm bảo vận hành an toàn đường dây 500kV Tân Định – Cầu Bông, góp phần đảm bảo vận hành an toàn hệ thống truyền tải điện, đảm bảo cung cấp điện cho Thành phố Hồ Chí Minh và các tỉnh lân cận được xuyên suốt theo đúng tinh thần chỉ đạo của Lãnh đạo Truyền tải điện Thành phố Hồ Chí Minh và Công ty Truyền tải điện 4.

Hỉnh ảnh Flycam ghi nhận bung ngàm khung định vị và tưa dân dẫn khoảng cột 2A05-2A06.

Hình ảnh dây dẫn bị tưa trước khi xử lý.

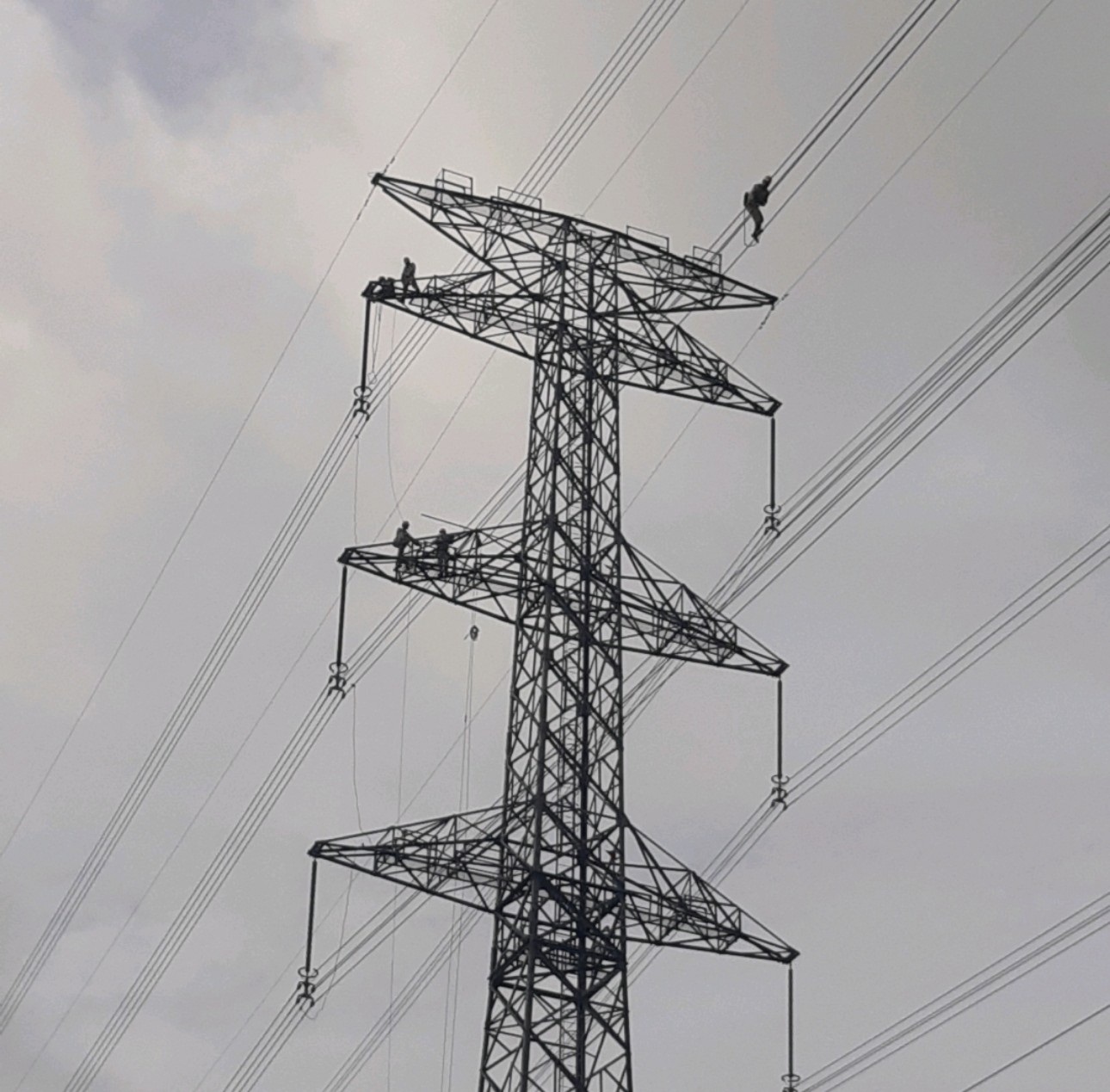

CBCNV Đội TTĐ Phú Lâm xử lý ép tưa dây dẫn khoảng cột 2A05-2A06.

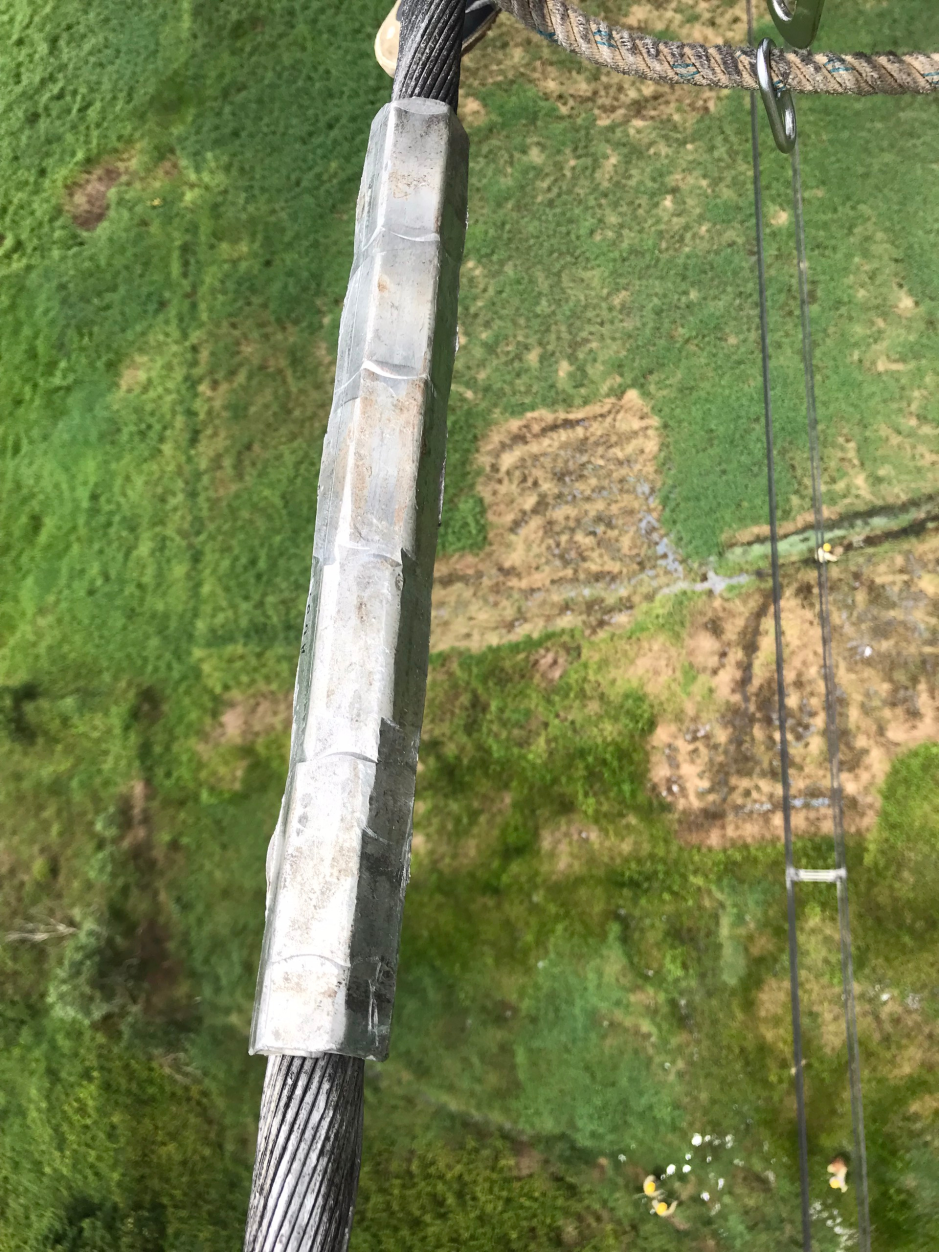

Hình ảnh dây dẫn đã được xử lý ép tưa.

  • Nguyễn Minh Tâm – TTĐHCM.
