Đóng điện vận hành thành công công trình nối nối vận hành tạm đường dây 500kV Tân Định – Sông Mây mạch 2

Thực hiện theo văn bản số 3100/EVN-KTSX ngày 26/6/2018 của Tập đoàn Điện lực Việt Nam về việc thực hiện giải pháp giải tỏa công suất Trung tâm điện lực Vĩnh Tân, Tổng Công ty Truyền tải điện Quốc gia đã có văn bản số 2542/EVNNPT-KH+KT ngày 26/7/2018 giao nhiệm vụ cho Công ty Truyền tải điện 4 triển khai thực hiện đấu nối vận hành tạm đường dây 500kV Sông Mây – Tân Định (mạch 2).

Đường dây 500kV Tân Định – Sông Mây (mạch 2) đã được thi công hoàn thành và đóng điện không tải từ 26/8/2012 ( đã tách lèo phía đường dây không đấu nối với thiết bị ngăn lộ tại đầu trạm 500kV Tân Định), do phía đầu trạm 500kV Tân Định đang mượn sử dụng tạm đỉnh thanh cái C55 (sơ đồ thanh cái lục giác) đấu nối tạm vận hành MBA-AT5 từ ngày 01/12/2012 để đáp ứng phụ tải khu vực tỉnh Bình Dương nên không thể đưa đường dây này vào vận hành.



Do nhu cầu phải giải phóng nguồn công suất từ Trung tâm điện lực Vĩnh Tân nên cần thiết phải đưa vào vận hành đường dây 500kV Tân Định – Sông Mây (mạch 2)  trong khi MBA-AT5 vẫn phải vận hành đáp ứng nhu cầu phụ tải cho khu vực. Chính vì vậy ngày 15/8/2018 tại trạm biến áp 500kV Tân Định đã khởi công thi công công trình xây dựng, lắp đặt bổ sung thiết bị ngăn lộ phục vụ đấu nối vận hành tạm đường dây 500kV Tân Định – Sông Mây (mạch 2). Thời gian chuẩn bị và thi công rất ngắn nhằm sớm đóng điện đáp ứng nhu cầu truyền tải công suất từ Trung tâm điện lực Vĩnh Tân. Thiết bị phải điều động trên lưới và từ nguồn vật tư thiết bị dự phòng chiến lược lưới điện 500kV của Tổng công ty Truyền tải điện Quốc gia.



Thời gian thi công phần xây dựng móng thiết bị gồm Máy cắt, Dao cách ly, Biến dòng điện, sứ đỡ, móng tủ MK và mương cáp điện được hoàn thành chỉ trong vòng 12 ngày thi công. Phần điều động và lắp đặt thiết bị nhất, nhị thứ cũng được tiến hành rất khẩn trương từ trên công trường, tại xưởng của TTDVKT-4. Đến ngày 21/9/2018 các thiết bị nhất thứ, nhị thứ nội bộ đã được lắp đặt và thí nghiệm hoàn tất sẵn sàng chờ cắt điện đường dây 500kV Tân Định – Sông Mây (mạch 2)  và MBA-AT5 thực hiện đấu nối nhất thứ, đấu nối hiệu chỉnh mạch nhị thứ ghép nối với các ngăn lộ hiện hữu và nghiệm thu hoàn tất.

Do không bố trí được lịch cắt điện nên đến 22 giờ 00 phút ngày 05/10/2018 thì Trung tâm Điều độ hệ thống điện Quốc gia đã đống ý cắt điện MBA-AT5 và đường dây 500kV Tân Định – Sông Mây (mạch 2)  để tiến hành thi công đấu nối nhất thứ, ghép nối nhị thứ hiệu chỉnh mạch, nghiệm thu, đóng điện vận hành ngăn lộ 577 Tân Định – Sông Mây (mạch 2). Công việc thi công tiếp tục được thực hiện một cách khẩn trương ngay sau khi cắt điện kể cả ban đêm và ngày, nhân lực của TTDVKT4, TTĐMĐ2, Công ty TNHH kỹ thuật ứng dụng ATS thi công liên tục trên công trường để đáp ứng tiến độ giải quyết cắt điện đã được phê duyệt trong 50 giờ. Việc cài đặt chỉnh định hệ thống rơle bảo vệ, thử nghiệm chức năng truyền cắt F87L, F85, 50BF, hệ thống điều khiển máy tính tích hợp, nghiệm thu SCADA, nghiệm thu hoàn hiện từng phần được thực hiện song song và ngay sau khi mỗi hạng mục được hoàn thành.

Đến 10 giờ 00 phút ngày 07/10/2018 Tiểu ban nghiệm thu đã nhóm họp nghiệm thu toàn bộ công trình và đến 14 giờ ngày 07/10/2018 Hội đồng nghiệm thu cấp Tổng công ty Truyền tải điện Quốc gia đã họp hoàn thành công trình và có công văn đồng ý cho đóng điện nghiệm thu đưa công trình đấu nối vận hành tạm đường dây 500kV Tân Định – Sông Mây (mạch 2)  vào vận hành đảm bảo an toàn và đúng tiến độ được giao. Đến 22 giờ 10 phút ngày 07/10/2018 đường dây 500kV Tân Định – Sông Mây (mạch 2)  đã được đóng điện nghiệm thu thành công và đến 01 giờ 25 phút ngày 08/10/2018 đường dây 500kV Tân Định – Sông Mây (mạch 2)  đã đóng điện mang tải, vận hành chính thức đúng tiến độ để đáp ứng nhu cầu truyền tải công suất từ Trung tâm Điện lực Vĩnh Tân.

Như vậy với nhiệm vụ được Tổng công ty Truyền tải điện Quốc gia giao,  Ban lãnh đạo cùng tập thể CBCNV Công ty Truyền tải điện 4 và các đơn vị thi công đã phấn đấu và nỗ lực ngày đêm đảm bảo tiến độ và yêu cầu đặt ra đóng điện vận hành đường dây 500kV Tân Định – Sông Mây (mạch 2) an toàn, đạt tiến độ thời gian đúng chỉ đạo của cấp trên, đáp ứng yêu cầu đảm bảo cung cấp điện an toàn, liên tục, tăng độ tin cậy cung cấp điện cho các tỉnh thành phía Nam mùa khô 2018-2019.


Các hình ảnh thi công tại trạm biếp áp 500kV Tân Định:

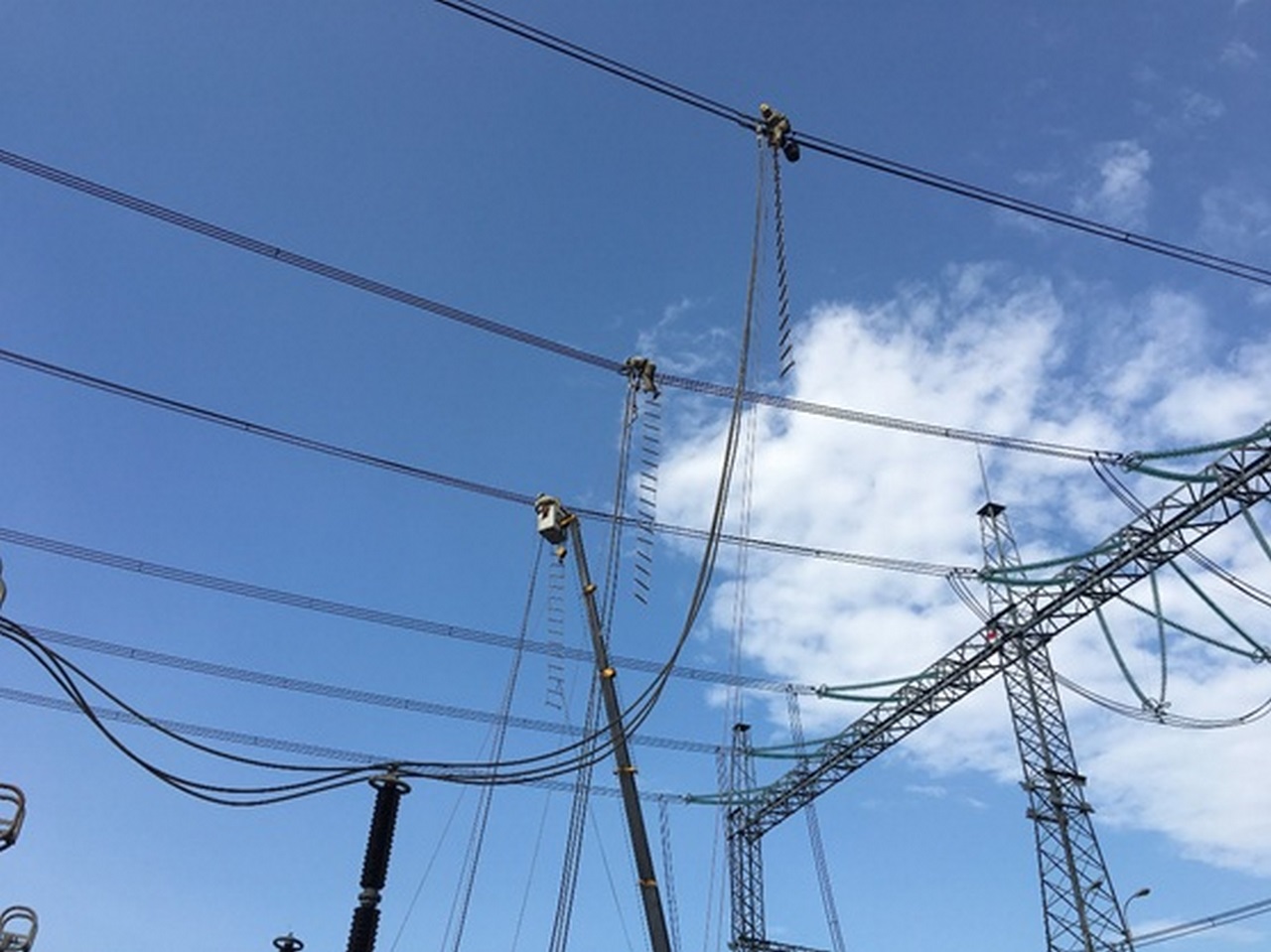

Công tác đấu lèo nối với thiết bị ngăn lộ tại đầu trạm 500kV Tân Định

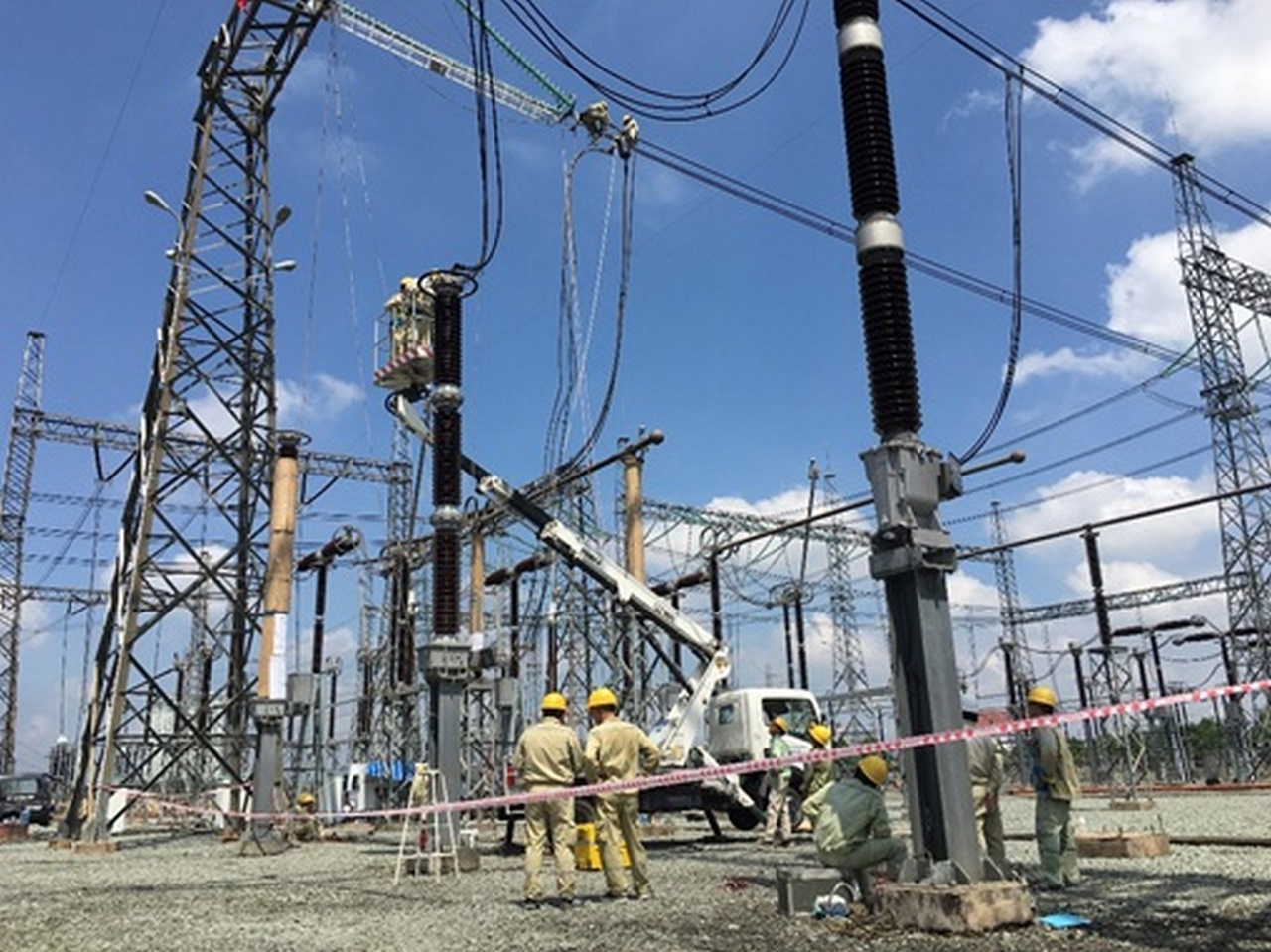

Các Đội thi công đấu nối nhất thứ

Đóng điện nghiệm thu, vận hành
