Thực hiện theo chỉ đạo của Tổng công ty Truyền tải điện Quốc gia, Công ty Truyền tải điện 4 được giao phối hợp địa phương và các Đơn vị liên quan hoàn tất và nghiệm thu công trình được thực hiện căn cứ theo thỏa thuận số 3803/TTh-EVNNPT ngày 31/8/2023 giữa TTPTQĐ tỉnh Hậu Giang và Tổng Công ty Truyền tải điện quốc gia về việc cải tạo di dời khoảng cột 121-122 ĐD 500kV 582 Long Phú – 572 Ô Môn & 583 Long Phú – 571 Ô Môn; Khoảng cột 79-80 ĐD 220kV 273 Châu Thành – 274 Sóc Trăng & 274 Châu Thành – 273 Sóc Trăng; Khoảng cột 113 – 114 ĐD 220kV 282 Long Phú – 271 Cần Thơ & 281 Long Phú – 272 Cần Thơ; Khoảng cột 143 – 144 ĐD 220kV NMND Cà Mau – 272 Sóc Trăng giao chéo với dự án thành phần đoạn Cần Thơ – Hậu Giang và dự án thành phần đoạn Hậu Giang – Cà Mau thuộc dự án xây dựng công trình đường bộ cao tốc Bắc – Nam phía đông giai đoạn 2021-2025.
Trước đó, Trung tâm phát triển Quỹ đất tỉnh Hậu Giang được Ủy ban nhân dân tỉnh Hậu Giang giao nhiệm vụ theo Quyết định số 1389/QĐ-UBND ngày 08/8/2022 của UBND tỉnh Hậu Giang về việc giao nhiệm vụ thực hiện công tác bồi thường, hỗ trợ, tái định cư Dự án thành phần đoạn Cần Thơ - Hậu Giang và Dự án thành phần đoạn Hậu Giang - Cà Mau thuộc Dự án xây dựng công trình đường cao tốc Bắc - Nam phía Đông giai đoạn 2021-2025. Các đơn vị tham gia công tác di dời gồm có Chủ đầu tư là Trung tâm phát triển quỹ đất Hậu Giang; đơn vị Tư vấn thiết kế di dờ là Công ty cổ phần Tư vấn Điện PACIFIC; đơn vị Tư vấn quản lý dự án là Công ty CP Tư vấn kỹ thuật xây dựng Nam An; đơn vị Tư vấn giám sát công trình là Công ty CP Tư vấn xây dựng điện 5; đơn vị thi công là Công ty Cổ phần PC1 Hà Nội, Công ty TNHH Nhất Nước, Công ty cổ phần Tập đoàn Toji; và đơn vị tiếp nhận tài sản là Công ty Truyền tải điện 4.
Ngày 05/10/2024 vừa qua, Trung tâm phát triển Quỹ đất tỉnh Hậu Giang đã tổ chức họp Hội đồng nghiệm thu cấp chủ đầu tư công trình “Thi công xây lắp và cung cấp thiết bị (bao gồm nghiệm thu đóng điện) đường dây 500kV Long Phú - Ô Môn bị ảnh hưởng Dự án thành phần đoạn Cần Thơ - Hậu Giang thuộc dự án xây dựng đường cao tốc Bắc - Nam phía Đông giai đoạn 2021-2025” sau 18 ngày cắt điện Đường dây 500kV Long Phú – Ô Môn 2 mạch để thi công. Khối lượng thực hiện trong phạm vi dự án bao gồm thi công 02 móng bản loại 2xMB.N521-60A: tại vị trí 121M và 122M; Thi công tiếp địa TĐ-B1 tại 02 vị trí: 121M, 122M; Lắp dựng 02 cột thép mạ kẽm néo dây dẫn 2 mạch loại 2xN521-60A: tại vị trí 121M và 122M có chiều cao 60m trùng tim với tuyến đường dây hiện có (cột 121M nằm trong khoảng cột 121-122, cách cột 121 hiện hữu là 211m; cột 122M nằm trong khoảng cột 122-123 cách cột 122 hiện hữu là 30m); Tháo hạ 01 cột thép 2 mạch đỡ dây dẫn: tại vị trí 122; Rải căng dây lấy độ võng dây 4xACSR-600/76 và lắp phụ kiện mới: từ VT121M đến VT122M, chiều dài tuyến là 249m; Tháo hạ, căng lại dây dẫn, dây chống sét các khoảng néo sau cải tạo: từ cột 115 đến cột 121M là 2.490m, từ cột 122M đến cột 124 là 790,2m; Kéo căng và lấy độ võng dây cáp quang OPGW-120: từ VT121M đến VT122M, chiều dài tuyến là 249m. Khoảng cột 121M - 122M sau cải tạo là khoảng néo vượt dự án Đường cao tốc. Dự án được thi công hoàn tất theo đúng thiết kế, đạt yêu cầu kỹ thuật, đóng điện thành công, tái lập lại các Đường dây 500kV Long Phú – Ô Môn ngày 6/10/2024.
Trước đó, ngày 11/9/2024, Trung tâm phát triển Quỹ đất tỉnh Hậu Giang đã tổ chức họp Hội đồng nghiệm thu cấp chủ đầu tư công trình “Thi công xây lắp và cung cấp thiết bị (bao gồm nghiệm thu đóng điện) Đường dây 220kV Long Phú – Cần Thơ bị ảnh hưởng Dự án thành phần đoạn Cần Thơ – Hậu Giang thuộc Dự án xây dựng công trình đường bộ cao tốc Bắc - Nam phía đông giai đoạn 2021- 2025”. Khối lượng thực hiện trong phạm vi dự án bao gồm: Thi công 01 móng bản, loại bê tông cốt thép đúc tại chổ; Lắp đặt tiếp địa chân cột tại 01 vị trí thi công móng mới; Lắp dựng cột néo mới: 01 vị trí 114M có chiều cao 48m trùng tim với tuyến đường dây hiện hữu (cột 114M nằm trong khoảng cột 113-114, cách cột 114 hiện hữu là 206m) ; Kéo rải dây mới đoạn từ cột 113-114M; Làm néo tại vị trí 113, 114M; Thu hồi dây dẫn, dây chống sét, cáp quang: khoảng cột 113 – 114M; Thực hiện căng lại dây dẫn của đoạn đường dây từ cột 113 đến 114M và từ 114M đến 117; Khoảng cột 113 - 114M sau cải tạo là khoảng néo vượt dự án Đường cao tốc. Dự án được thi công hoàn tất và đóng điện thành công, tái lập lại Đường dây 220kV 282 Long Phú (282) – Cần Thơ (271) & Long Phú (281) – Cần Thơ (272) ngày 21/9/2024.
Ngày 31/8/2024, Trung tâm phát triển Quỹ đất tỉnh Hậu Giang đã tổ chức họp Hội đồng nghiệm thu cấp chủ đầu tư công trình “Thi công xây lắp và cung cấp thiết bị (bao gồm nghiệm thu đóng điện) đường dây 220kV NMĐ Cà Mau (271, 251) – Sóc Trăng (272) bị ảnh hưởng Dự án thành phần đoạn Hậu Giang – Cà Mau thuộc dự án xây dựng công trình đường bộ cao tốc Bắc – Nam phía đông giai đoạn 2021-2025”. Khối lượng thực hiện trong phạm vi dự án bao gồm: Thi công 02 móng bản, loại bê tông cốt thép đúc tại chổ; Lắp đặt tiếp địa chân cột tại 02 vị trí thi công móng mới; Lắp dựng cột néo mới: 02 vị trí (143M, 144M) có chiều cao 41m trùng tim với tuyến đường dây hiện hữu để thay thế 02 cột đỡ 143, 144 hiện hữu (cột 143M nằm trong khoảng cột 143-144, cách cột 143 hiện hữu là 35m; cột 144M nằm trong khoảng cột 144-145 cách cột 144 hiện hữu là 50m); Kéo rải dây mới đoạn từ cột 143M-144M; Làm néo tại vị trí 143M, 144M; Tháo dỡ thu hồi cột đỡ, cách điện và phụ kiện: tại 02 vị trí (143, 144); Thu hồi dây: khoảng cột 143M – 144M; Thực hiện căng lại dây đoạn từ cột 135 đến 143M và từ 144M đến 152: chiều dài 2 khoảng néo là 5.976m; Khoảng cột 143M - 144M sau cải tạo là khoảng néo vượt dự án Đường cao tốc. Dự án được thi công hoàn tất và đóng điện thành công, tái lập lại Đường dây 220kV NMĐ Cà Mau (271, 251) – Sóc Trăng (272) ngày 01/9/2024.
Ngày 23/8/2024, Trung tâm phát triển Quỹ đất tỉnh Hậu Giang đã tổ chức họp Hội đồng nghiệm thu cấp chủ đầu tư công trình “Thi công xây lắp và cung cấp thiết bị (bao gồm nghiệm thu đóng điện) đường dây 220kV Châu Thành – Sóc Trăng bị ảnh hưởng Dự án thành phần đoạn Cần Thơ – Hậu Giang thuộc dự án xây dựng công trình đường bộ cao tốc Bắc – Nam phía đông giai đoạn 2021-2025”. Khối lượng thực hiện trong phạm vi dự án bao gồm: Thi công 02 móng bản, loại bê tông cốt thép đúc tại chổ; Lắp đặt tiếp địa chân cột tại 02 vị trí thi công móng mới; Lắp dựng cột néo mới: 02 vị trí (79M, 80M) có chiều cao 48m trùng tim với tuyến đường dây hiện hữu để thay thế 02 cột đỡ 79, 80 hiện hữu (cột 79M nằm trong khoảng cột 78-79, cách cột 79 hiện hữu là 50m; cột 80M nằm trong khoảng cột 79-80 cách cột 80 hiện hữu là 50m); Kéo rải dây mới đoạn từ cột 79M-80M; Làm néo tại vị trí 79M, 80M; Tháo dỡ thu hồi cột đỡ, cách điện và phụ kiện: tại 02 vị trí (79, 80); Thu hồi dây: khoảng cột 79M – 80M; Thực hiện căng lại dây đoạn từ cột T2 (theo hồ sơ thiết kế ghi vị trí 72) đến 79M và từ 80M đến 88: chiều dài 2 khoảng néo là 5318m; Khoảng cột 79M - 80M sau cải tạo là khoảng néo vượt dự án Đường cao tốc. Dự án được thi công hoàn tất và đóng điện thành công, tái lập lại các Đường dây 220kV Châu Thành (273) – Sóc Trăng (274), Đường dây 220kV Châu Thành (274) – Sóc Trăng (273) ngày 26/8/2024.
Toàn bộ 04 điểm giao chéo được triển khai xử lý đúng theo Thỏa thuận số 3803/TTh-EVNNPT ngày 31/8/2023 giữa TTPTQĐ tỉnh Hậu Giang và Tổng Công ty Truyền tải điện quốc gia về việc cải tạo di dời khoảng cột 121-122 ĐD 500kV 582 Long Phú – 572 Ô Môn & 583 Long Phú – 571 Ô Môn; Khoảng cột 79-80 ĐD 220kV 273 Châu Thành – 274 Sóc Trăng & 274 Châu Thành – 273 Sóc Trăng; Khoảng cột 113 – 114 ĐD 220kV 282 Long Phú – 271 Cần Thơ & 281 Long Phú – 272 Cần Thơ; Khoảng cột 143 – 144 ĐD 220kV NMND Cà Mau – 272 Sóc Trăng giao chéo với dự án thành phần đoạn Cần Thơ – Hậu Giang và dự án thành phần đoạn Hậu Giang – Cà Mau thuộc dự án xây dựng công trình đường bộ cao tốc Bắc – Nam phía đông giai đoạn 2021-2025.
Các Đơn vị thi công đã thi công hoàn thành các gói thầu Thi công xây lắp và cung cấp thiết bị (bao gồm nghiệm thu đóng điện) các đường dây bị ảnh hưởng Dự án thành phần đoạn Cần Thơ - Hậu Giang thuộc dự án xây dựng đường cao tốc Bắc - Nam phía Đông giai đoạn 2021-2025, theo đúng thiết kế, đạt yêu cầu kỹ thuật.
Sau khi xử lý cải tạo điểm giao chéo đảm bảo theo các quy định hiện hành (Nghị định số 14/2014/NĐ-CP ngày 26/02/2014 của Chính phủ Quy định chi tiết thi hành Luật điện lực về an toàn điện và Nghị định số 51/2020/NĐ-CP ngày 21/04/2020 của Chính phủ về việc sửa đổi, bổ sung một số điều của Nghị định số 14/2014/NĐ-CP; Quy phạm trang bị điện hiện hành; các quy định của Ngành Giao thông Vận tải và Nghị định số 32/2016/NĐ-CP ngày 06/5/2016 của Chính phủ về việc Quy định về quản lý độ cao chướng ngại vật hàng không và các trận địa quản lý, bảo vệ vùng trời tại Việt Nam).
Thực hiện nghiệm túc và đầy đủ theo tinh thần chỉ đạo của Thủ tướng Phạm Minh Chính tại Công điện số 80/CĐ-TTg ngày 16/8/2024 về việc tiếp tục quyết liệt triển khai, phát huy tinh thần trách nhiệm cao nhất, huy động cả hệ thống chính trị để đẩy nhanh tiến độ và hoàn thành giải phóng mặt bằng các công trình dự án quan trọng quốc gia, trọng điểm ngành giao thông vận tải tải và Thông báo số 391/TB-EVN ngày 19/8/2024 thông báo Kết luận của Thủ tướng Phạm Minh Chính - Trưởng Ban Chỉ đạo tại Phiên họp lần thứ 13 Ban Chỉ đạo Nhà nước các công trình, dự án quan trọng quốc gia, trọng điểm ngành giao thông vận tải.
Thực hiện tốt công tác phối hợp địa phương và các đơn vị liên quan theo tinh thần chỉ đạo và hướng dẫn của Tập đoàn Điện lực Việt Nam (EVN) tại Văn bản số 4748/EVN-KTSX ngày 21/8/2024 V/v triển khai Công điện số 80/CĐ-TTg, Thông báo số 391/TB-VPCP và tổ chức làm việc, hướng dẫn tháo gỡ khó khăn vướng mắc cho các địa phương trong công tác di dời hạ tầng kỹ thuật điện liên quan đến các dự án đường cao tốc; và của Tổng công ty Truyền tải điện Quốc gia (EVNNPT) tại Văn bản số 4691/EVNNPT-KT ngày 23/8/2024 V/v thực hiện Công điện số 80/CĐ-TTg, Thông báo số 391/TB-VPCP và làm việc, hỗ trợ tháo gỡ khó khăn cho các địa phương trong công tác di dời các ĐD 220kV, 500kV liên quan đến các dự án trọng điểm ngành GTVT.
Truyền tải điện Miền Tây 1, Công ty Truyền tải điện 4 đã tích cực phối hợp với địa phương và các Đơn vị liên quan hoàn tất khối lượng các công trình di dời, nâng cao các đường dây truyền tải điện bị ảnh hưởng Dự án thành phần đoạn Cần Thơ - Hậu Giang thuộc dự án xây dựng đường cao tốc Bắc - Nam phía Đông giai đoạn 2021-2025, góp phần đảm bảo cho các tuyến đường dây luôn được vận hành an toàn, liên tục và ổn định cung cấp điện./.
Một số hình ảnh ghi nhận tại hiện trường các công trình:
.jpg)

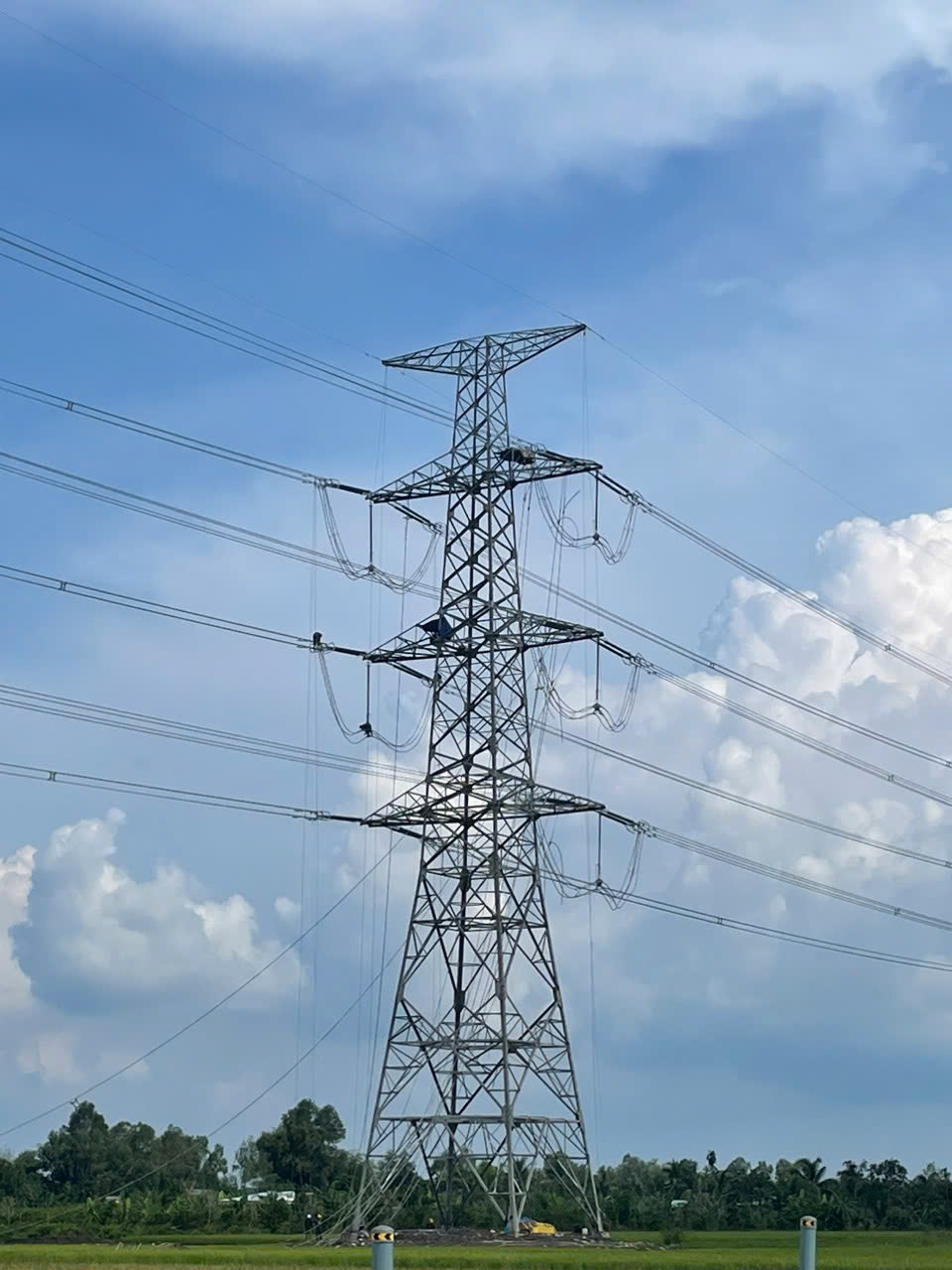

Lắp dựng cột 121M Đường dây 500kV Long Phú – Ô Môn.

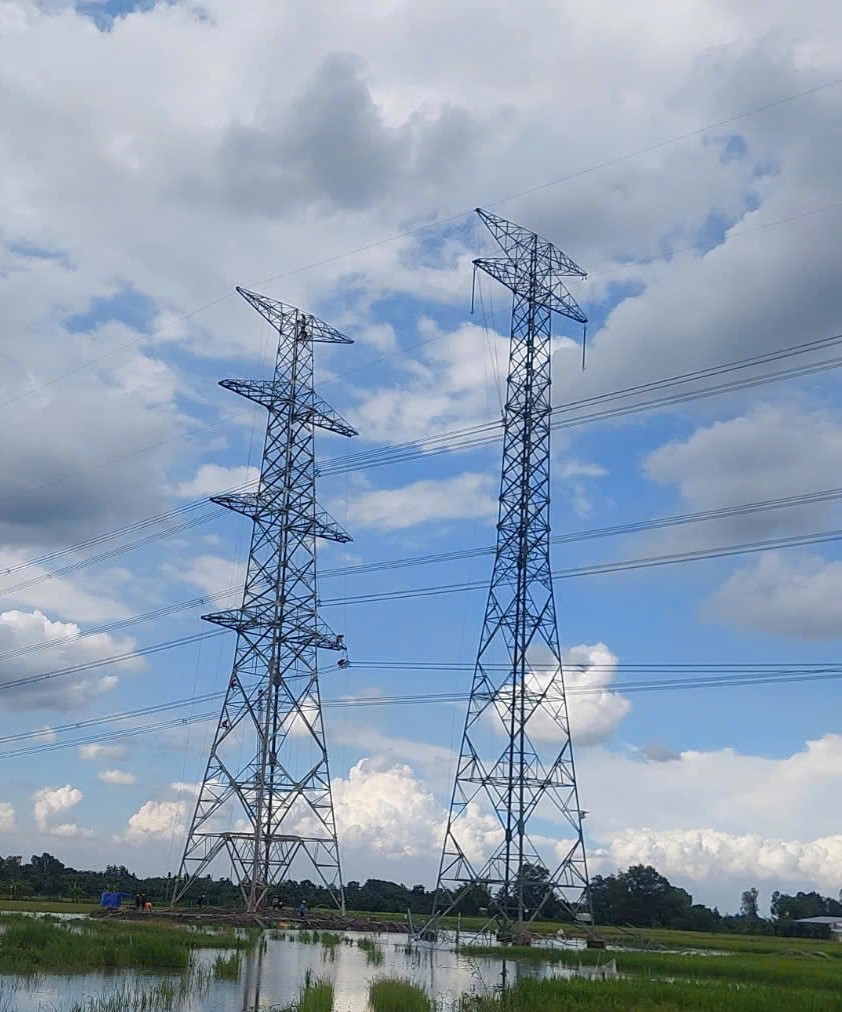

Lắp dựng cột 122M và thu hồi cột 122 Đường dây 500kV Long Phú – Ô Môn.

Căng dây tại cột 121M Đường dây 500kV Long Phú – Ô Môn.

Đường dây 220kV Châu Thành – Sóc Trăng và 500kV Long Phú – Ô Môn vượt đường cao tốc sau khi cải tạo.
