Kế hoạch hoàn thành, vận hành thông suốt

Ngày 27/12/2020 là ngày chủ nhật cuối cùng của năm 2020, như bao ngày chủ nhật khác nhưng đối với tập thể CBCNV tổ TTLĐ Bạc Liêu là ngày vô cùng phấn khởi, phấn khởi vì một nhiệm vụ kế hoạch Sửa chữa lớn(SCL) năm 2020 được giao đã hoàn thành đúng tiến độ.

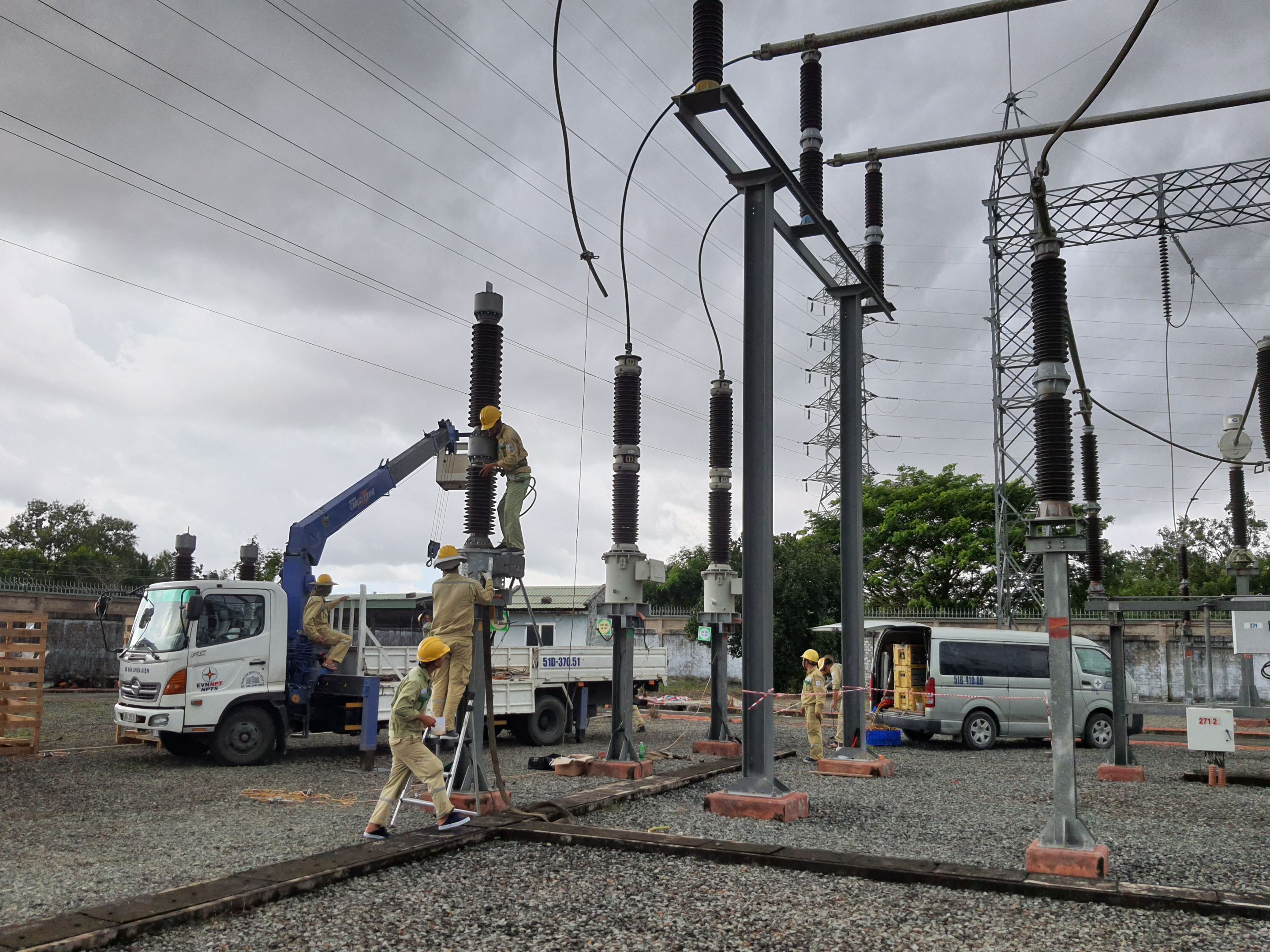

Công nhân Đội DVKT MT1 thay TU174 trạm 220kV Bạc Liêu

Tổ TTLĐ Bạc Liêu quản lý vận hành TBA 220kV Sóc Trăng và TBA 220kV Bạc Liêu, giữ nhiệm vụ đảm bảo vận hành an toàn liên tục và ổn định cung cấp điện cho phụ tải khu vực tỉnh Bạc Liêu, Sóc Trăng và một phần các tỉnh lân cận. Trải qua nhiều năm vận hành, thiết bị có dấu hiệu xuống cấp do đó chủ trương Sửa chữa lớn thay thế các thiết bị có dấu hiệu bất thường là chỉ đạo then chốt trong công tác đảm bảo an toàn cho lưới điện. Năm 2020, TBA 220kV Sóc Trăng, Bạc Liêu có 06 công trình SCL bao gồm: 1/ Công trình: Thay thế 06 biến điện áp 220kV trạm 220kV Sóc Trăng; 2/ Công trình: Thay thế 01 biến điện áp TU174 - 110kV trạm 220kV Bạc Liêu; 3/ Công trình: Thay thế 01 biến dòng điện TI172 – 110kV trạm 220kV Bạc Liêu; 4/ Công trình: Thay thế 03 biến dòng điện TU175-110kV trạm 220kV Sóc Trăng; 5/ Công trình: Thay thế giàn ắc quy 48VDC trạm 220kV Sóc Trăng; 6/ Công trình: Thay thế giàn ắc quy 220VDC trạm 220kV Bạc Liêu.

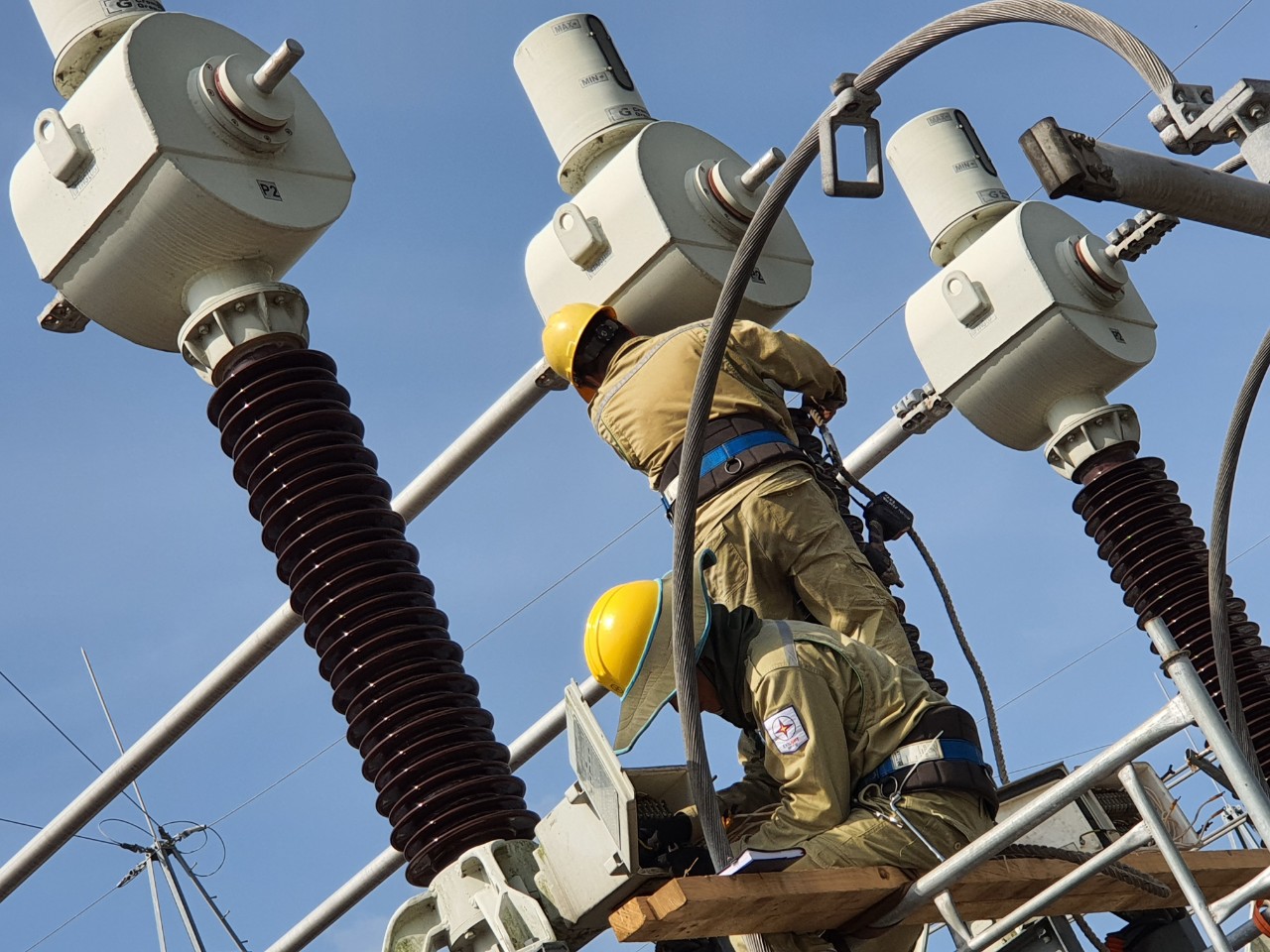

Công đoạn lắp đầu cosse Công trình thay TU273 pha B trạm 220kV Sóc Trăng sắp hoàn thành

Năm 2020 với sự diễn biến phức tạp của đại dịch Covid-19 trên toàn thế giới, nên thiết bị lưới điện phục vụ cho công tác SCL về muộn; Lưới điện 110kV đang căng mình cùng xã hội phục hồi kinh tế vào cuối năm nên khả năng phê duyệt cắt điện các thiết bị 110kV rất khó; Khối lượng công trình tập trung nhiều gây khó khăn cho Đơn vị dịch vụ kỹ thuật thực hiện công tác; Lực lượng vận hành vừa củng cố lưới điện đảm bảo vận hành an toàn cuối năm, vừa tăng cường công tác phối hợp giám sát thi công đảm bảo tiến độ công trình SCL.

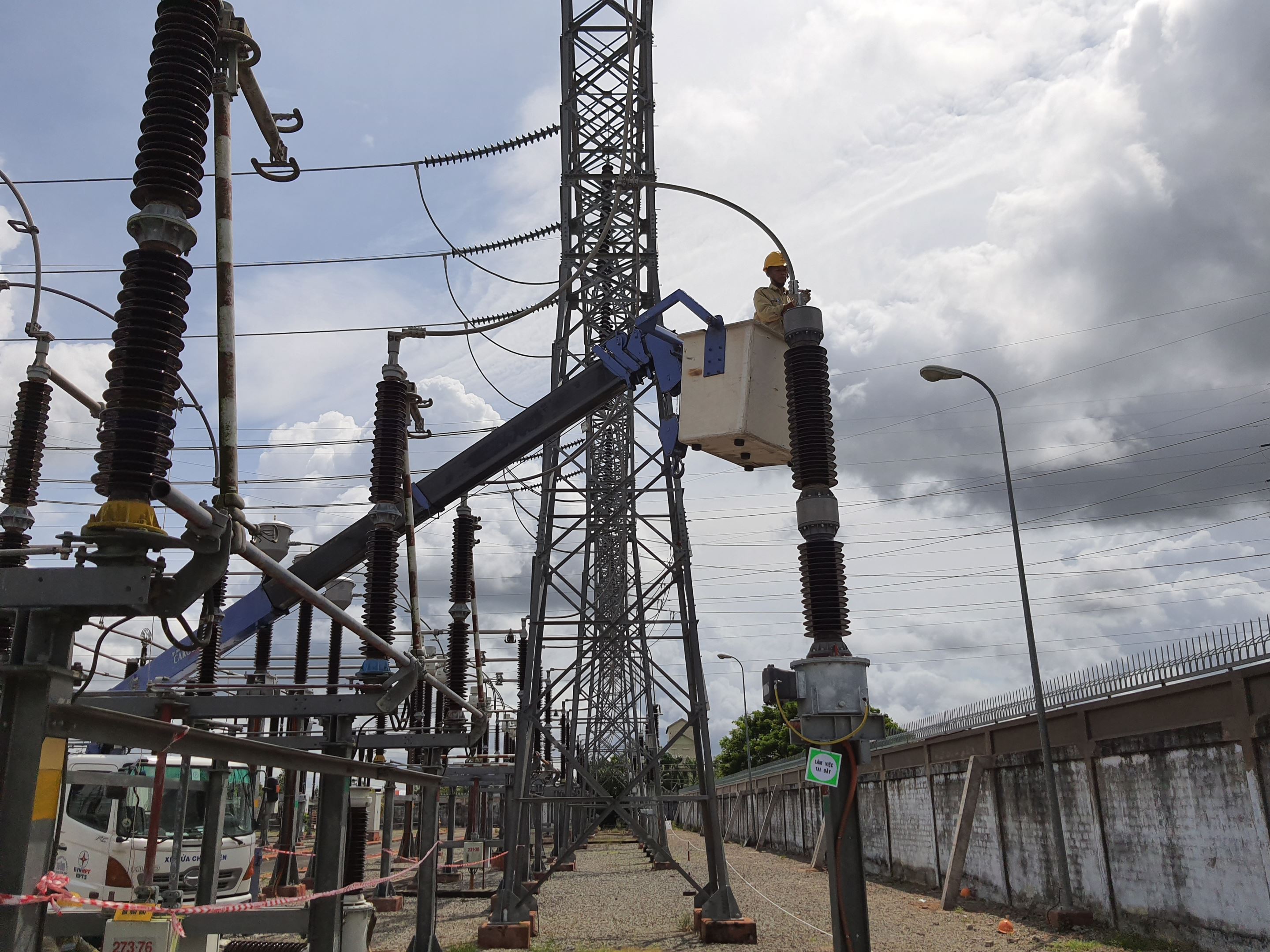

Giám sát thi công thay 03 Biến điện áp 220kV trạm 220kV Sóc Trăng

Nhận định trước tình hình khó khăn trên, cùng với sự chỉ đạo quyết liệt của Lãnh đạo Công ty Truyền tải điện 4 và Truyền tải điện miền Tây 1; Tổ TTLĐ Bạc Liêu đã triển khai các giải pháp để phấn đấu hoàn thành kế hoạch SCL năm 2020 được giao như: Theo dõi hàng ngày tiến độ vật tư thiết bị SCL2020; Phối hợp, đôn đốc thực hiện các thủ tục chuẩn bị trước cho công tác SCL như: khảo sát hiện trường, lập PATC&BPAT chi tiết…; Tìm hiểu tài liệu, đặc trưng chủng loại thiết bị, kích thước thiết bị so sánh với thiết bị hiện hữu để đưa ra các tư vấn cho đơn vị thi công chuẩn bị phương án dự phòng và đảm bảo trong vận hành sau này; Tổ chức làm việc cùng các Công ty Điện lực tỉnh để hỗ trợ giải quyết cùng cắt điện thực hiện công tác trong bối cảnh cuối năm hoạt động sản xuất tăng cao, khó cắt điện; Tổ chức họp phổ biến Phương án thi công cho từng Nhân viên vận hành đảm nhiệm công tác giám sát thi công đảm bảo chặt chẽ, nhanh gọn đúng tiến độ đã đề ra với các Công ty Điện lực.

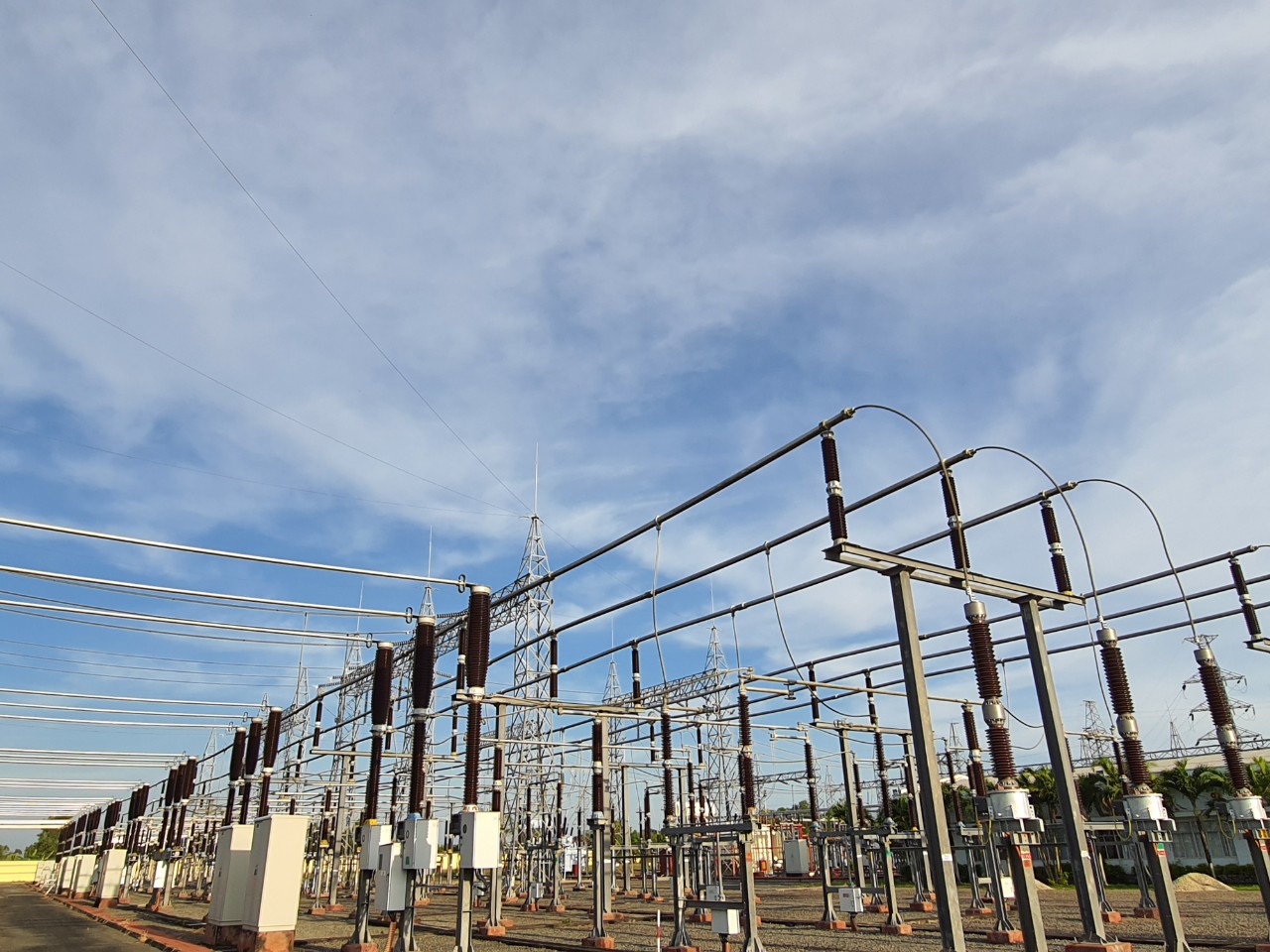

Biến điện áp 220kV thanh cái C22 sau khi thực hiện công trình thay 03 biến điện áp 220kV trạm 220kV Sóc Trăng

Qua hơn 02 tháng triển khai, vừa thực hiện giải pháp ngăn ngừa sự cố trong vận hành lưới điện vừa thực hiện kế hoạch SCL, ngày 27/12/2020 là ngày thực hiện công trình thay 03 biến dòng điện TI175 TBA 220kV Sóc Trăng - công trình SCL cuối cùng năm 2020 của Tổ TTLĐ Bạc Liêu. Tập thể CBCNV tổ TTLĐ Bạc Liêu đã đoàn kết cùng triển khai thực hiện các chỉ đạo và giải pháp hoàn thành các chỉ tiêu kinh tế kỹ thuật cấp trên giao, đặc biệt là chỉ tiêu không sự cố TBA và chỉ tiêu SCL 2020, góp phần thực hiện thắng lợi nhiệm vụ chính trị của Đơn vị nói riêng và Công ty nói chung.

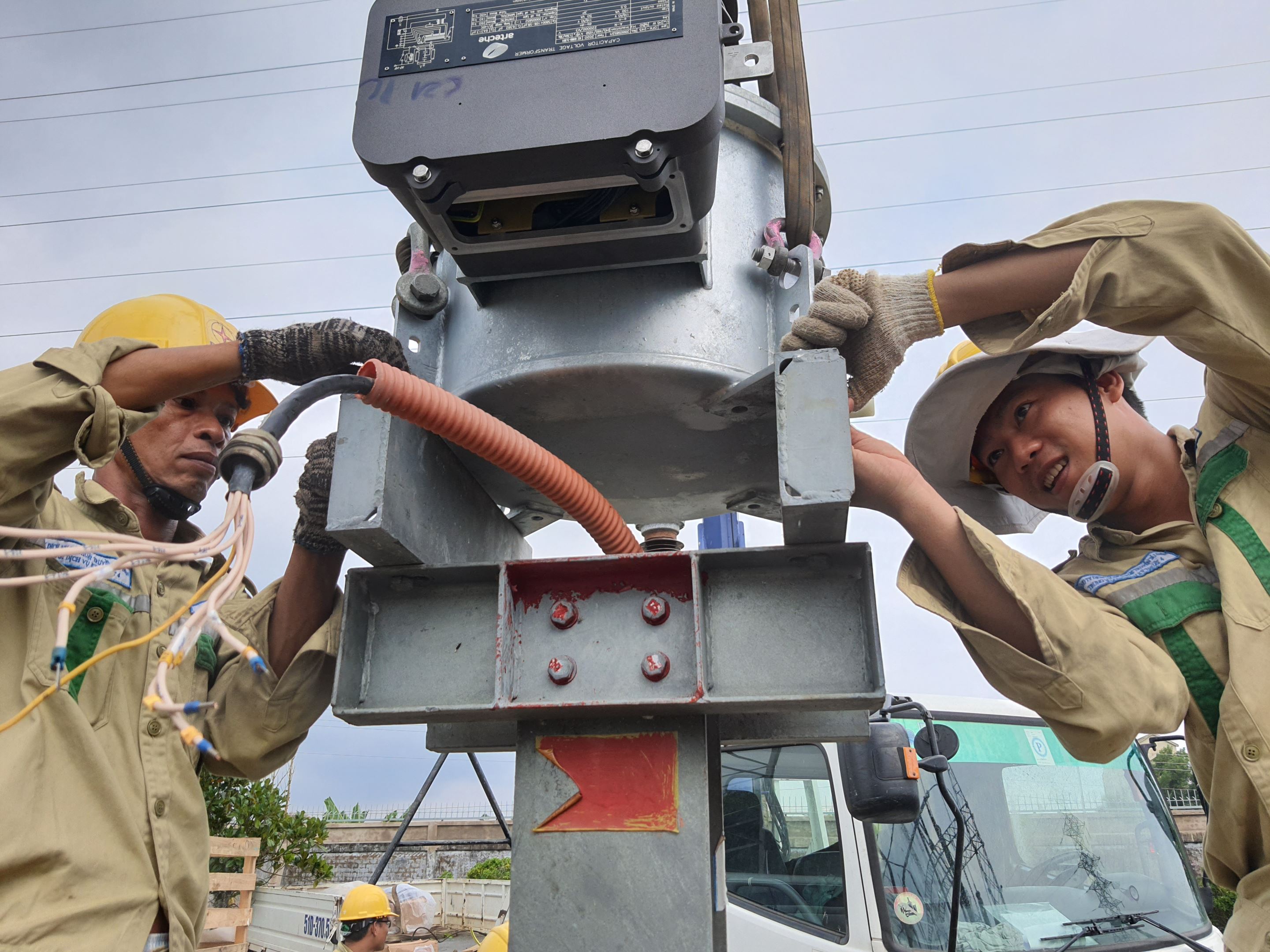

Công nhân Đội DVKT MT1 thay 03 biến dòng điện TI175 trạm 220kV Sóc Trăng


  • Phạm Tuấn Phi - Trưởng Tổ TTLĐ Bạc Liêu
