Tuyến đường dây có chiều dài 17,5 km đi qua các địa bàn Quận Bình Tân, Huyện Hóc Môn, Quận 12 thuộc Thành phố Hồ Chí Minh.
Dự án được đầu tư xây dựng để thay thế đường dây truyền tải 220kV hiện hữu đã vận hành gần 40 năm với tình trạng xuống cấp, không đảm bảo vận hành an toàn trong thời gian sắp tới. Với mục đích nâng cao khả năng truyền tải, liên kết hệ thống điện trong khu vực, tăng cường độ tin cậy, cung cấp điện ổn định và liên tục cho khu vực Thành phố Hồ Chí Minh và các Tỉnh thành phía Nam.

Vị trí cột 26 sau khi hoàn thành lắp dựng cột.
Truyền tải điện Thành phố Hồ chí Minh (TTĐ.TPHCM) là đơn vị trực thuộc PTC4, được giao nhiệm vụ tư vấn giám sát công trình. Để tránh tổn thất điện và quá tải cho đường dây hiện hữu đã xuống cấp, nên dự án này được xem là một trong những dự án cấp bách của ngành điện, do đó đòi hỏi tập thể CBCNV phải nỗ lực và quyết tâm cao độ để hoàn thành nhiệm vụ, lãnh đạo và các cán bộ giám sát phải thường xuyên có mặt tại công trường kể cả ngày nghỉ và ngày lễ, bám sát tiến độ theo kế hoạch đã đề ra, phối hợp với các đơn vị liên quan giải quyết ngay các vướng mắc. Do dự án cải tạo đường dây được thực hiện trên đường dây đã cũ và đang vận hành, nên gặp không ít khó khăn trong việc giải quyết cắt điện thi công đào đúc móng, cũng như dựng cột và kéo dây, đồng thời cũng ảnh hưởng đến kế hoạch cắt điện các ĐD 110kV giao chéo.

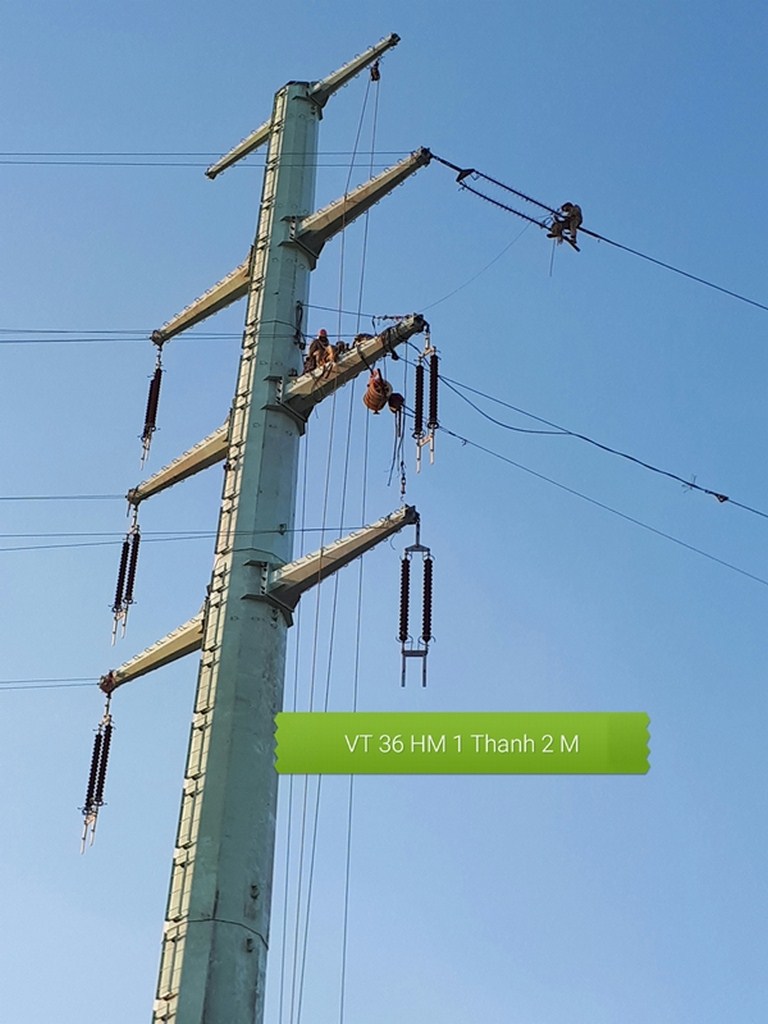

Công nhân Công ty Xây lắp điện 1 thi công kéo dây tại trụ 36.
Hiện nay PCC1 đã thi công hoàn thành được 80% công việc của giai đoạn 1, trong đó, đã hoàn thành phần thi công dựng cột (19/19 vị trí cột), kéo dây được 80% khoảng cột và đang gấp rút đẩy nhanh tiến độ hoàn tất giai đoạn 1 của dự án. Để tạo điều kiện thuận lợi cho Đơn vị thi công hoàn thành công tác kịp tiến độ, Truyền tải điện Thành phố Hồ Chí Minh đã cùng với chính quyền địa phương tuyên truyền cho người dân hiểu được tầm quan trọng của công trình và chấp thuận phương án bồi thường giải phóng mặt bằng của chính quyền địa phương để công trình được tiếp tục thi công thuận lợi.
Công trình "Cải tạo đường dây 220kV Phú Lâm- Hóc Môn 1, từ 1 mạch thành 2 mạch” dự kiến thi công hoàn thành và đóng điện đưa vào vận hành trong tháng 5/2017.

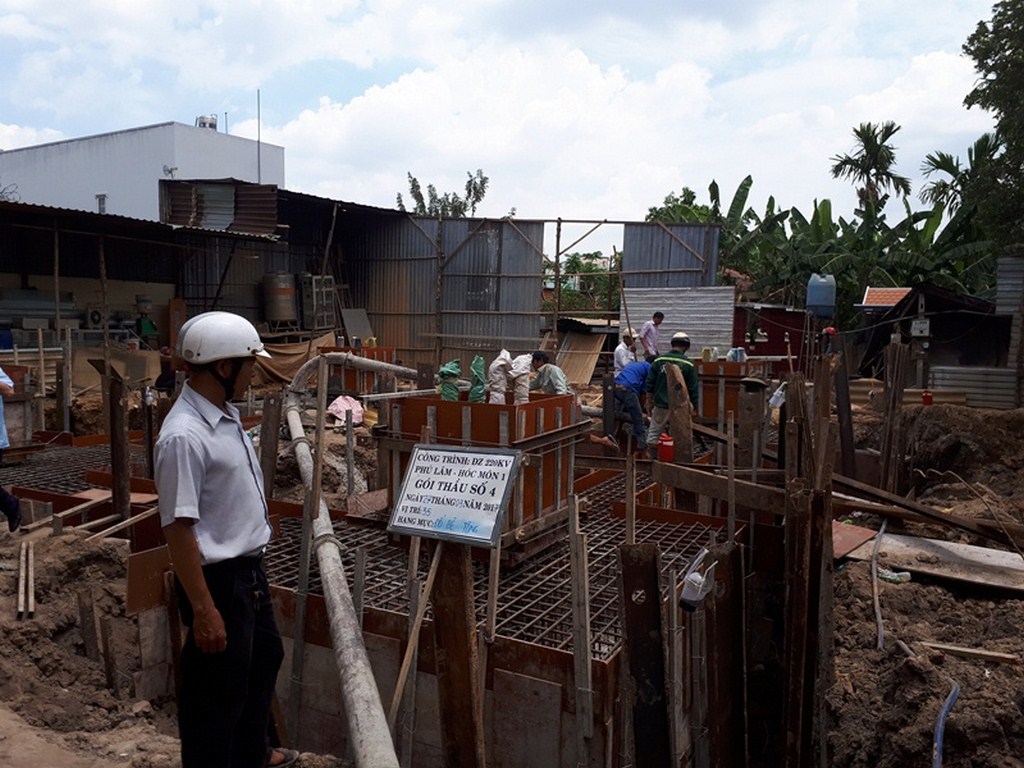

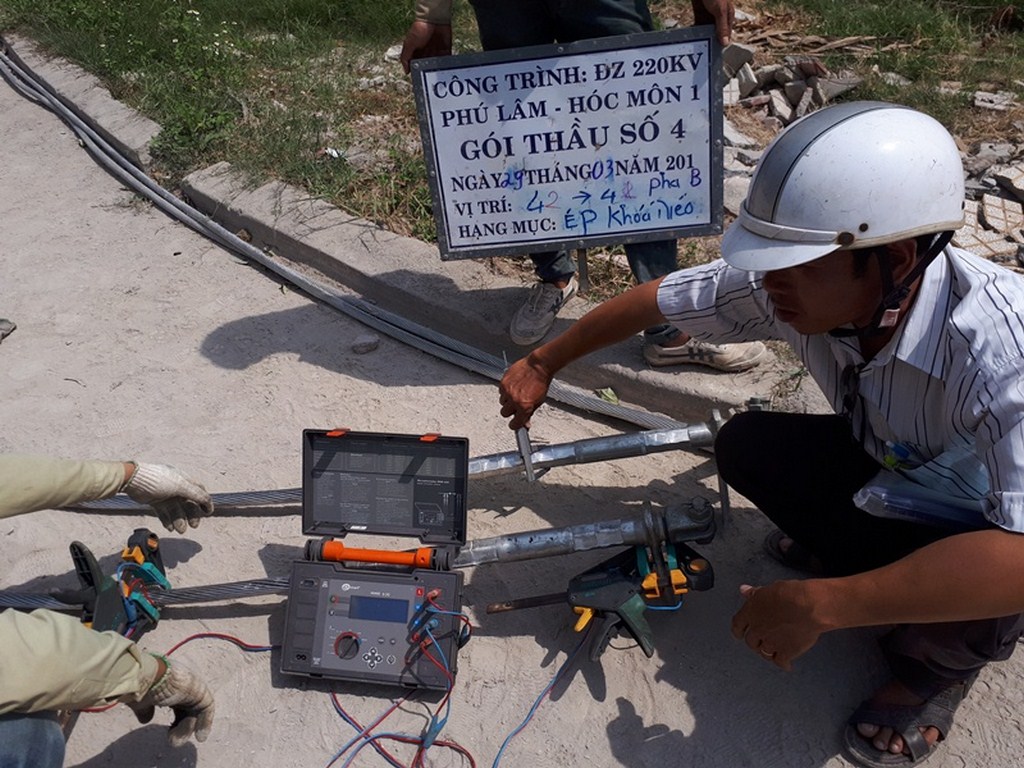

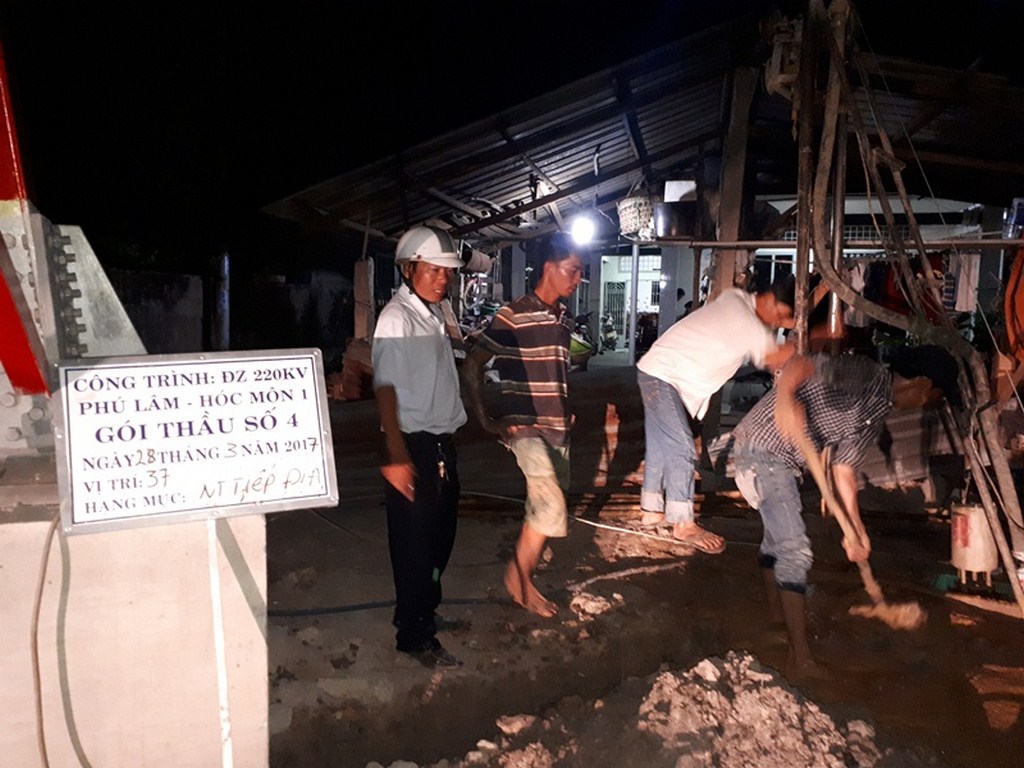

Một số hình ảnh tại công trường:
