Truyền tải điện Thành phố Hồ Chí Minh đã trải qua 10 tháng năm 2023 với nhiều thách thức trong mọi hoạt động sản xuất, tuy nhiên, với tinh thần nỗ lực cao, các đơn vị trực thuộc Truyền tải điện Thành phố Hồ Chí Minh đã cơ bản hoàn thành mọi nhiệm vụ chỉ tiêu được giao, song song đó Đơn vị cũng tập trung nhân lực, chủ động công tác ứng phó phòng chống thiên tai trong mùa mưa bão, khắc phục và xử lý sự cố lưới điện kịp thời.

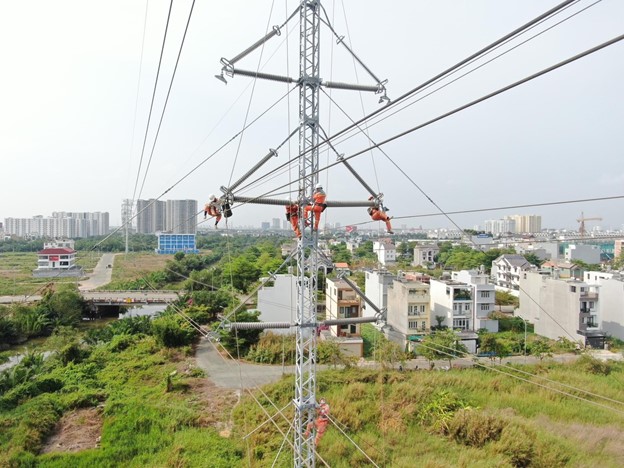

Đội TTĐ Phú Lâm thực hiện công tác tại khoản trụ 14 đường dây 220kV Cát lái – Thủ Đức
Theo số liệu đánh giá trong 10 tháng năm 2023, sản lượng điện truyền tải đạt 29,489 tỉ kWh, tăng 2,71 % so với lũy kế 10 tháng năm 2022. (đạt 80,8% so với chỉ tiêu năm 2023). Tỷ lệ tổn thất lưới chung là 0.32%, bằng với 0% so với chỉ tiêu năm 2023 và thấp hơn 0.08% so với lũy kế cùng kỳ năm 2022. Trong đó tỷ lệ tổn thất lưới 500kV là 0.06%, thấp hơn 0.05% so với chỉ tiêu năm 2023 và thấp hơn 0.12% so với lũy kế cùng kỳ năm 2022. Tỷ lệ tổn thất lưới 220kV là 0.31%, cao hơn 0.02% so với chỉ tiêu năm 2023 và thấp hơn 0.03% so với lũy kế cùng kỳ năm 2022.

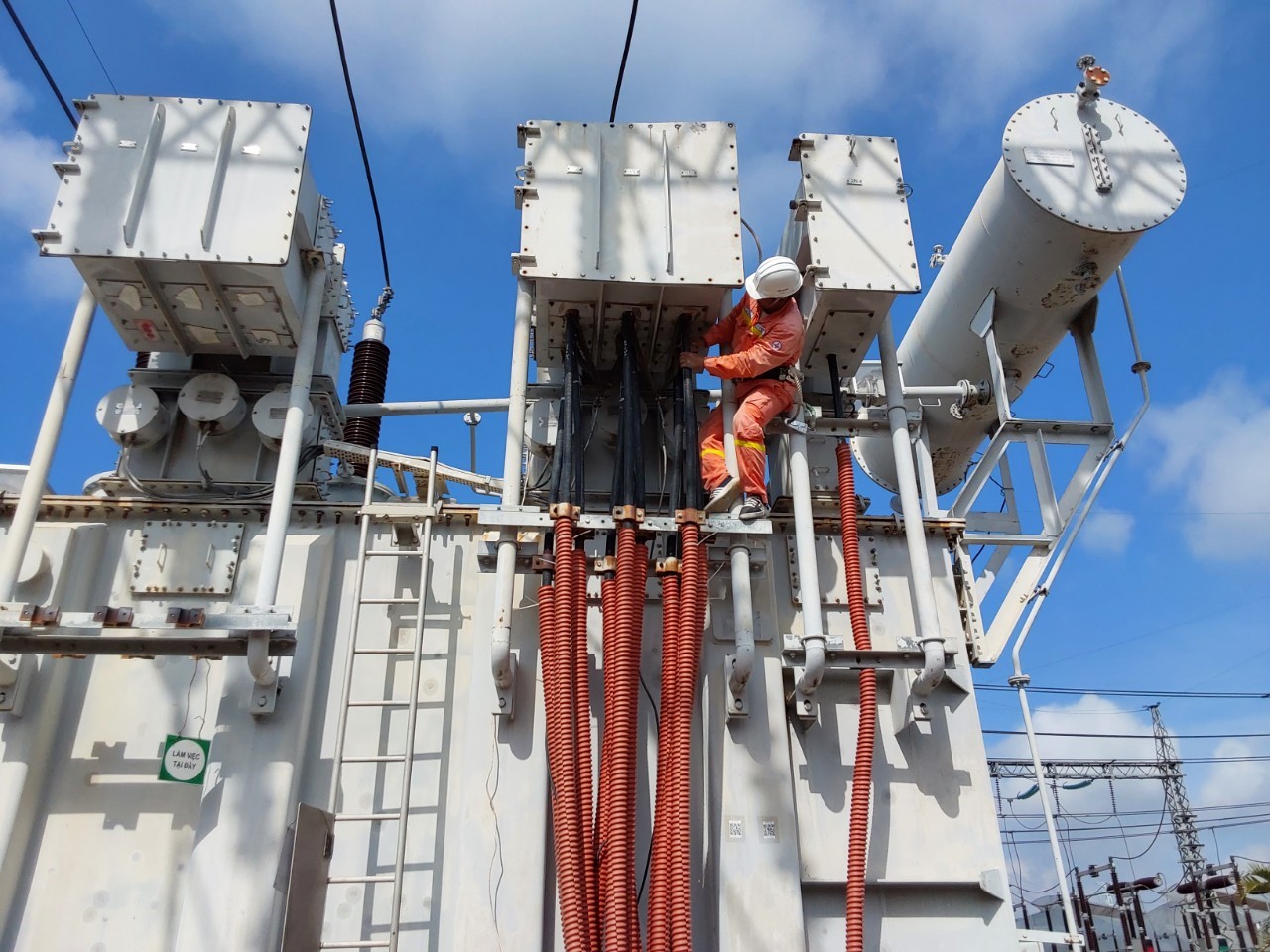

Nhân viên vận hành trạm kiểm tra tiếp địa vỏ cáp ngầm từ MBA T4 Trạm 220kV Nhà Bè
Kế hoạch sửa chữa lớn năm 2023 của Đơn vị được giao bao gồm 123 công trình với tổng giá trị là 93 tỷ 563 triệu đồng. Ngay sau khi được giao kế hoạch vào đầu năm, Truyền tải đã tổ chức họp với các đơn vị xây dựng phương án đăng ký cắt điện ngay khi có vật tư thiết bị, theo dõi tổ chức giám sát và tổ chức thực hiện các biện pháp thi công khi được điều độ giải quyết cắt điện. Nhằm phấn đấu hoàn thành kế hoạch SCL năm 2023 ở mức cao nhất có thể, lũy kế 10 tháng năm 2023 Truyền tải đã thực hiện hoàn tất 69/123 công trình, đạt 56,10%, với tổng giá trị vốn kế hoạch đạt 44 tỷ 425 triệu đồng và xin chuyển tiếp 02 công trình sang SCL 2024 là “Thay 03 biến dòng điện TI575 hiệu AREVA kiểu CTH-550 không đảm bảo vận hành trạm 500kV Nhà Bè; Thay 24 biến dòng điện TI561, TI531, TI574, TI564, TI584, TI575, TI565, TI585 hiệu ALSTOM kiểu CTH-550 không đảm bảo vận hành trạm 500kV Cầu Bông” do tiến độ hợp đồng trong Quý 1/2024 mới có vật tư thiết bị.
Tăng hiệu quả trong công tác đấu thầu, Đơn vị tổ chức thực hiện đấu thầu qua mạng thành công 28 gói thầu, với tổng giá trị dự toán là 4 tỷ 118 triệu đồng, tổng giá trị trúng thầu 3 tỷ 613 tỷ đồng, tiết kiệm được 505 triệu đồng, đạt 12,26%.

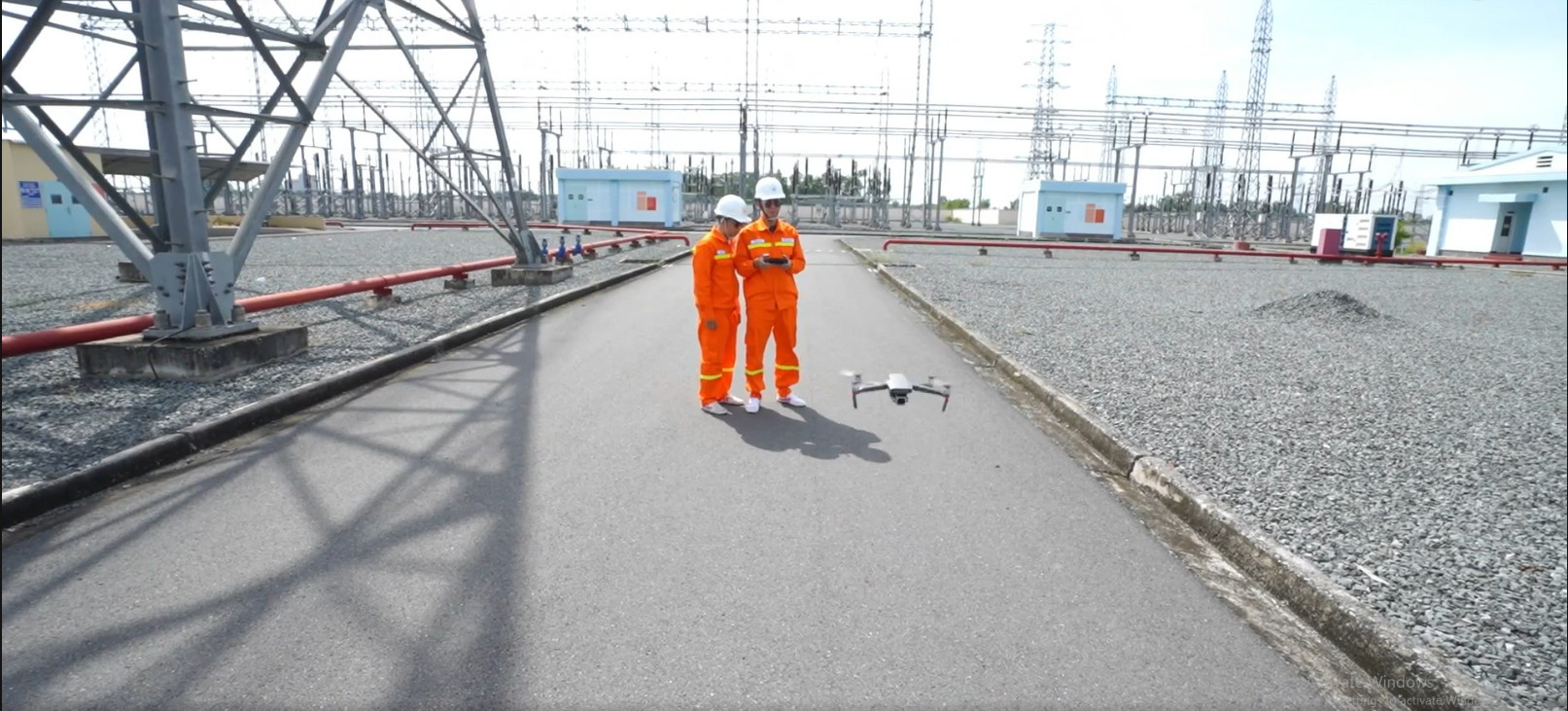

Nhân viên vận hành Trạm 500kV Đức Hòa kiểm tra thiết bị bằng UAV.
Về công tác chuyển đổi số, đơn vị đang áp dụng các giải pháp công nghệ mới trong các hoạt động quản lý vận hành đường dây và trạm biến áp. Hiện nay, trong đơn vị đã và đang triển khai áp dụng nhiều ứng dụng như: Phần mềm quản lý TBA, đường dây; phần mềm quản lý thí nghiệm; ứng dụng UAV/Flycam, camera/camera AI, thiết bị giám sát dầu online, thiết bị lọc dầu online, trang bị định vị sự cố….
Trong các tháng cuối năm 2023, Truyền tải điện Thành phố Hồ Chí Minh tiếp tục bám sát chủ đề năm do Tập đoàn Điện lực Việt Nam đề ra là “Thực hành tiết kiệm, chống lãng phí”, thực hiện nhiệm vụ trọng tâm đảm bảo vận hành an toàn hệ thống lưới điện, cũng như cấp điện an toàn, liên tục và ổn định, phục vụ phát triển kinh tế xã hội và đời sống sinh hoạt của nhân dân. Đồng thời, Đơn vị cũng sẽ đẩy nhanh tiến độ thi công các công trình điện; tiếp tục đẩy mạnh chuyển đổi số; tuyên truyền hướng dẫn sử dụng điện tiết kiệm an toàn và hiệu quả... nhằm phấn đấu hoàn thành toàn diện các chỉ tiêu kế hoạch sản xuất kinh doanh được giao năm 2023./.
