Truyền tải điện miền Tây 2 hoàn thành công tác bảo dưỡng đường dây 220kV Cai Lậy (279) – Vĩnh Long (276) và đường dây 220kV Cai Lậy (278) – Vĩnh Long (275)

Theo lịch cắt điện được duyệt, trong 02 ngày 14&15/4/2025, Truyền tải điện miền Tây 2 đã triển khai thi công kiểm tra, bảo dưỡng đường dây 220kV Cai Lậy (279) – Vĩnh Long (276) và đường dây 220kV Cai Lậy (278) – Vĩnh Long (275). Để hoàn thành công tác đúng tiến độ cắt điện, đơn vị đã huy động lực lượng công nhân của các Đội TTĐ gồm Đội Mỹ Tho, Cai Lậy, Vĩnh Long và Trà Vinh, đảm bảo vận hành an toàn hệ thống truyền tải điện đáp ứng yêu cầu cung cấp điện an toàn, ổn định.

Khối lượng công việc đã hoàn thành gồm vệ sinh cách điện, kiểm tra phụ kiện đường dây, siết khoá đỡ dây dẫn, dây thoát sét, dây cáp quang, sừng phóng điện, mỏ phóng điện và boulon nối đất đỉnh cột; Kiểm tra, siết boulon tai lèo cột néo. Ngày 14/4/2025, các Đội đã triển khai công tác trên đường dây 220kV Cai Lậy (279) – Vĩnh Long (276) từ cột 21 - 33A; 37;  41 - 48; 64 – 78; 84 – 85; 284 - 287- DN1-1; DN1-2 đến cột cổng ngăn 276 Trạm 220kV Vĩnh Long (47 cột). Ngày 15/4/2025 triển khai công tác trên đường dây 220kV Cai Lậy (278) – Vĩnh Long (275) từ vị trí cột cổng ngăn 278 Trạm 220kV Cai Lậy đến cột 62 (64 cột). Tổng số cột thực hiện trong 2 ngày là 111 cột.

Đường dây 220kV Cai Lậy (279) – Vĩnh Long (276) và đường dây 220kV Cai Lậy (278) – Vĩnh Long (275) đi chung cột từ vị trí 01 – 70; 284 - 287; DN1-1; do phải thi công trên đường dây cắt điện một mạch, mạch còn lại vẫn đang mang điện; vì vậy, để đảm bảo an toàn tuyệt đối cho người và thiết bị, các đơn vị thi công phải tuyệt đối tuân thủ thực hiện đúng theo phương án thi công và biện pháp an toàn được duyệt; có phân công công việc cụ thể cho từng CBCNV, chỉ CBCNV có tham gia buổi hướng dẫn trước khi thi công mới đủ điều kiện tham gia thực hiện công tác; bố trí vật tư thiết bị kịp thời, hợp lý; tăng cường kiểm tra, giám sát về công tác an toàn lao động tại hiện trường,...

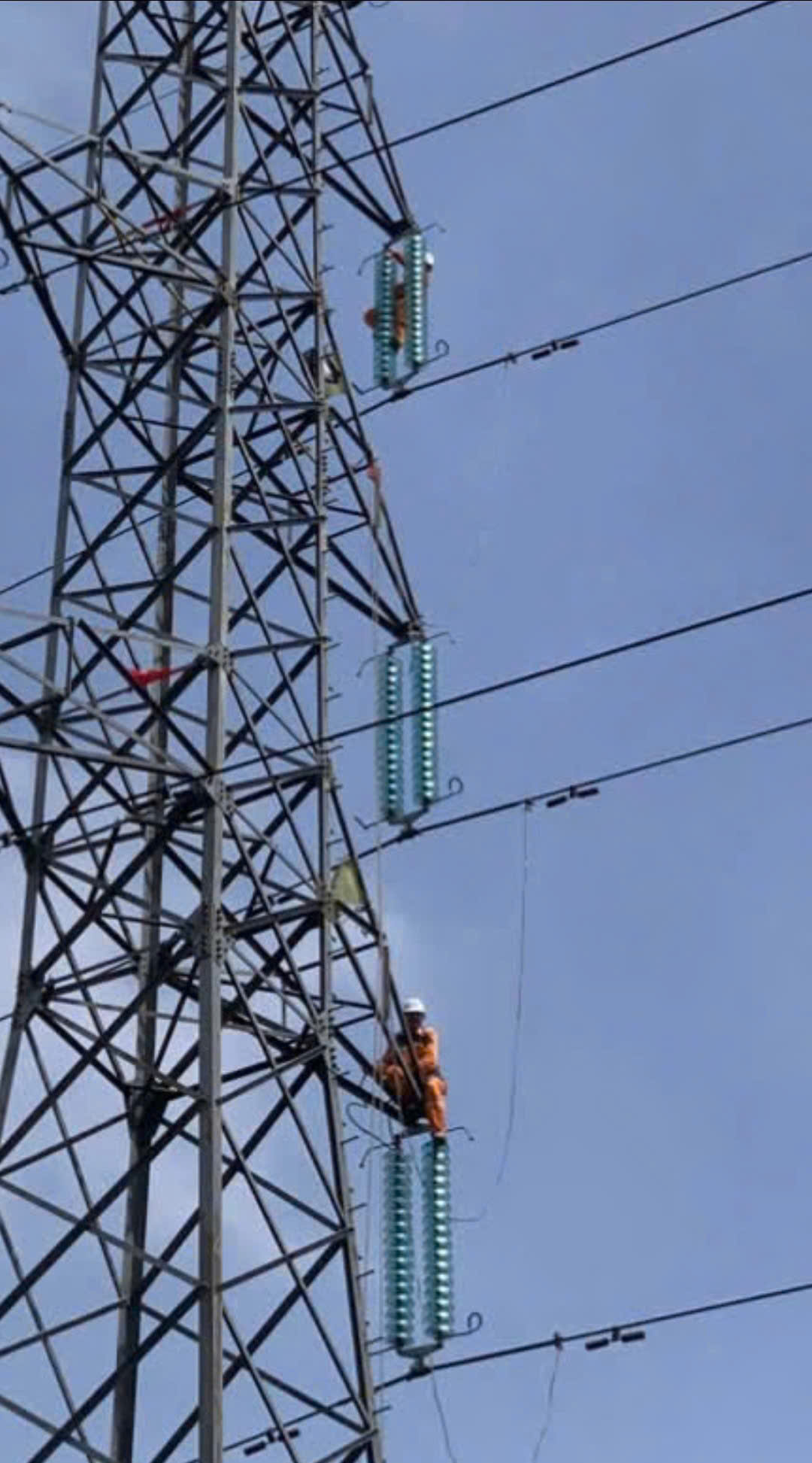

Nhóm công tác Đội TTĐ Cai Lậy thực hiện vệ sinh sứ cách điện.

Đối với công tác bảo vệ hiện trường thi công, tại vị trí cột 37 đi qua địa bàn khu phố Cầu Xéo, xã Hậu Thành, huyện Cái Bè, tỉnh Tiền Giang, có hộ ông Dương Văn Kiện là chủ sở hữu đất xung quanh cột. Trong thời gian qua, hộ dân này đã không ủng hộ và ngăn cản không cho đơn vị vào cột để kiểm tra, bảo dưỡng lưới điện. Vì vậy, trước đợt công tác lần này, đơn vị đã chủ động phối hợp với Phòng An ninh kinh tế - Công an tỉnh Tiền Giang và chính quyền địa phương tại xã Hậu Thành tổ chức nhiều đợt vận động và tuyên truyền Luật Điện lực năm 2024, Nghị định 62/2025/NĐ-CP ngày 04/3/2025 quy định chi tiết thi hành Luật Điện lực về bảo vệ công trình điện lực và an toàn trong lĩnh vực điện lực đến người dân trên địa bàn xã, đặc biệt là hộ ông Dương Văn Kiện. Nhằm mong muốn người dân quan tâm chú ý đến các quy định của pháp luật về bảo vệ hành lang an toàn lưới điện, cũng như ý thức về tầm quan trọng của việc chung tay với ngành điện bảo vệ lưới truyền tải điện Quốc gia, qua đó đã đồng thuận, tạo điều kiện thuận lợi để đơn vị vào vị trí công tác triển khai thi công.

Mặc dù thi công trong thời tiết nắng nóng, địa hình di chuyển khó khăn nhưng với tinh thần tuân thủ, trách nhiệm, tận tâm của cán bộ, nhân viên, đặc biệt là sự hỗ trợ tạo điều kiện thuận lợi của người dân, đã giúp cho đơn vị triển khai thi công hoàn tất công tác. Toàn bộ khối lượng công việc được giao đã thực hiện đúng tiến độ, đảm bảo đường dây đường dây 220kV Cai Lậy (279) – Vĩnh Long (276) và đường dây 220kV Cai Lậy (278) – Vĩnh Long (275) được vận hành an toàn, tin cậy góp đáp ứng yêu cầu cung cấp điện liên tục, ổn định cho tỉnh Tiền Giang và các tỉnh lân cận./.
