Truyền tải điện miền Tây 3 quyết tâm thực hiện tốt nhiệm vụ kép nhằm bảo đảm cấp điện cho phụ tải khu vực Kiên Bình, Hà Tiên, Phú Quốc

Truyền tải điện miền Tây 3 - Công ty Truyền tải điện 4 được giao nhiệm vụ giám sát, nghiệm thu công trình cải tạo đường dây 220kV Rạch Giá – Kiên Bình từ 01 mạch hiện hữu lên 02 mạch. Đường dây 220kV Rạch Giá – Kiên Bình và đường dây 220kV Kiên Bình - Châu Đốc là hai đường dây cấp điện cho phụ tải khu vực quan trọng là Kiên Bình, Hà Tiên, Phú Quốc, vì vậy việc hoàn thành công trình đúng tiến độ và đảm bảo chất lượng, song song với việc đảm bảo vận hành an toàn đường dây 220kV Kiên Bình – Châu Đốc là những nhiệm vụ rất quan trọng đối với Đơn vị. Truyền tải điện miền Tây 3 đã triển khai phương án đặc biệt số 3435/PA-TTĐMT3 ngày 29/11/2023 nhằm đảm bảo vận hành an toàn đường dây 220kV Kiên Bình – Châu Đốc.

Theo phương án, đường dây 220kV Rạch Giá – Kiên Bình sẽ cắt điện 12 ngày (từ ngày 01 đến 12/4/2024) để thi công cải tạo từ 01 mạch hiện hữu lên 02 mạch, Truyền tải điện miền Tây 3 đã huy động lực lượng gồm các Đội Truyền tải điện Rạch Giá, Đội Truyền tải điện Châu Đốc và Trạm biến áp 220kV Kiên Bình, Châu Đốc, Long Xuyên tham gia công trình, theo đó các đơn vị phải phối hợp chặt chẽ nhằm thực hiện theo đúng phương án được duyệt, nhằm đảm bảo truyền tải điện an toàn liên tục cho các phụ tải quan trọng.

Đơn vị đã phân công lực lượng các đội truyền tải điện bố trí các điểm trực trong hành lang tuyến đường dây 220kV Kiên Bình - Châu Đốc; tổ chức rà soát hành lang tuyến, dây sứ phụ kiện, … (kiểm tra bằng mắt thường, ống nhòm, rà soát bằng thiết bị công nghệ UAV, máy đo nhiệt độ…). Cập nhật thông số vận hành trên đường dây, đặc biệt vào các giờ cao điểm hoặc có biến động trên lưới. Điều hành viên các trạm biến áp được yêu cầu phải tập trung theo dõi, cập nhật số liệu vận hành trong trạm, đặc biệt là ngăn lộ Kiên Bình đi Châu Đốc. Đo kiểm tra phát nhiệt các mối nối thường xuyên. Trước đó, vào ngày 04/4/2024 Truyền tải điện miền Tây 3 đã tổ chức lực lượng diễn tập xử lý sự cố nhằm chủ động ứng phó với các tình huống bất thường xảy ra, sẵn sàng huy động và tập trung cao độ nhân lực, phương tiện để khắc phục sự cố trong thời gian nhanh nhất đối với đường dây 220kV Kiên Bình – Châu Đốc.

Trong thời gian cắt điện thi công đường dây 220kV Rạch Giá - Kiên Bình, lãnh đạo Truyền tải điện miền Tây 3 luôn có mặt kiểm tra hiện trường thi công và trực tiếp chỉ đạo công tác vận hành an toàn đường dây 220kV Kiên Bình - Châu Đốc ổn định, đảm bảo cung cấp điện an toàn liên tục cho địa bàn tỉnh Kiên Giang./.

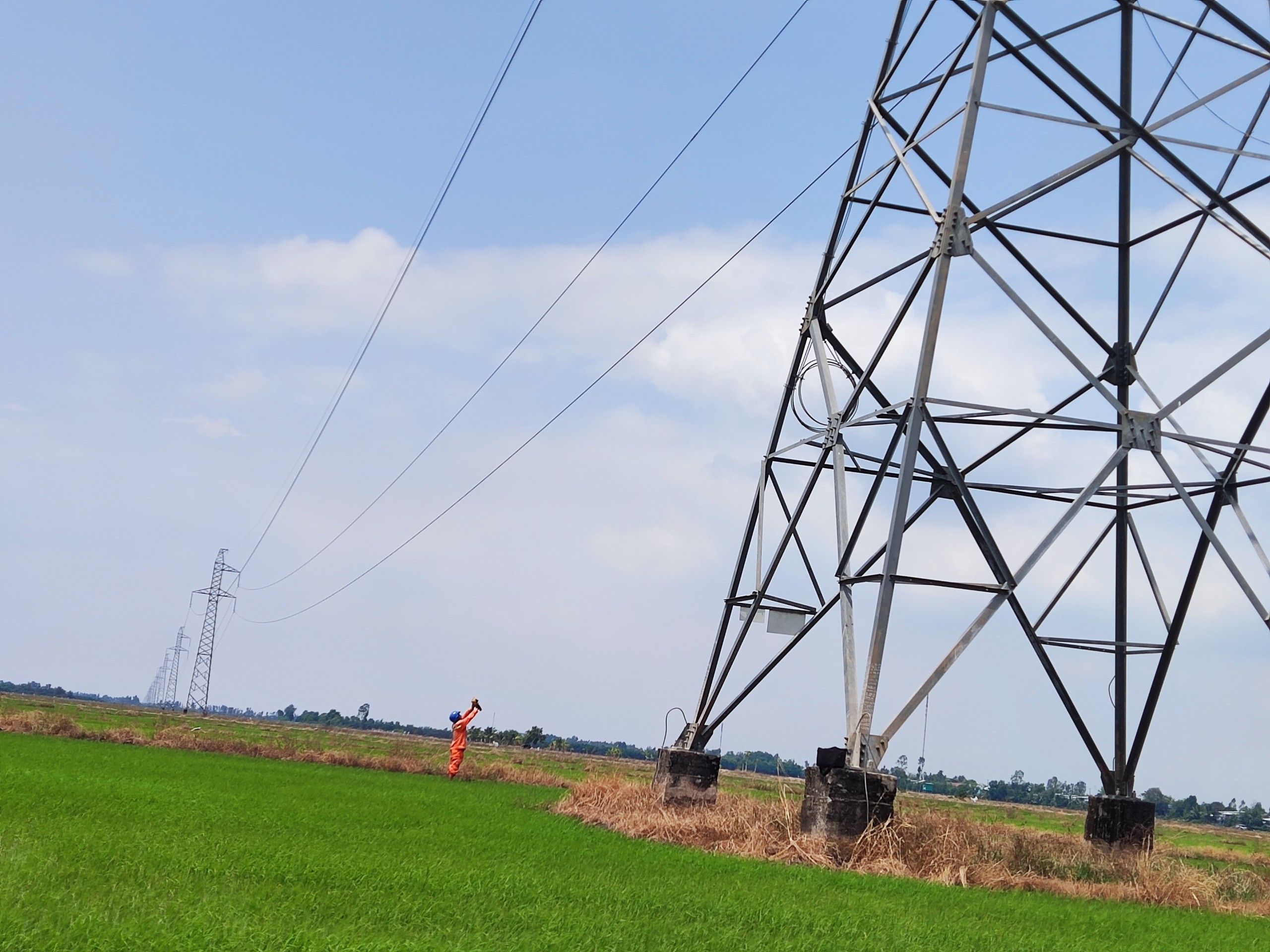

Công nhân Đội TTĐ Châu Đốc kiểm tra các vị trí xung yếu đường dây 220kV Kiên Bình - Châu Đốc.

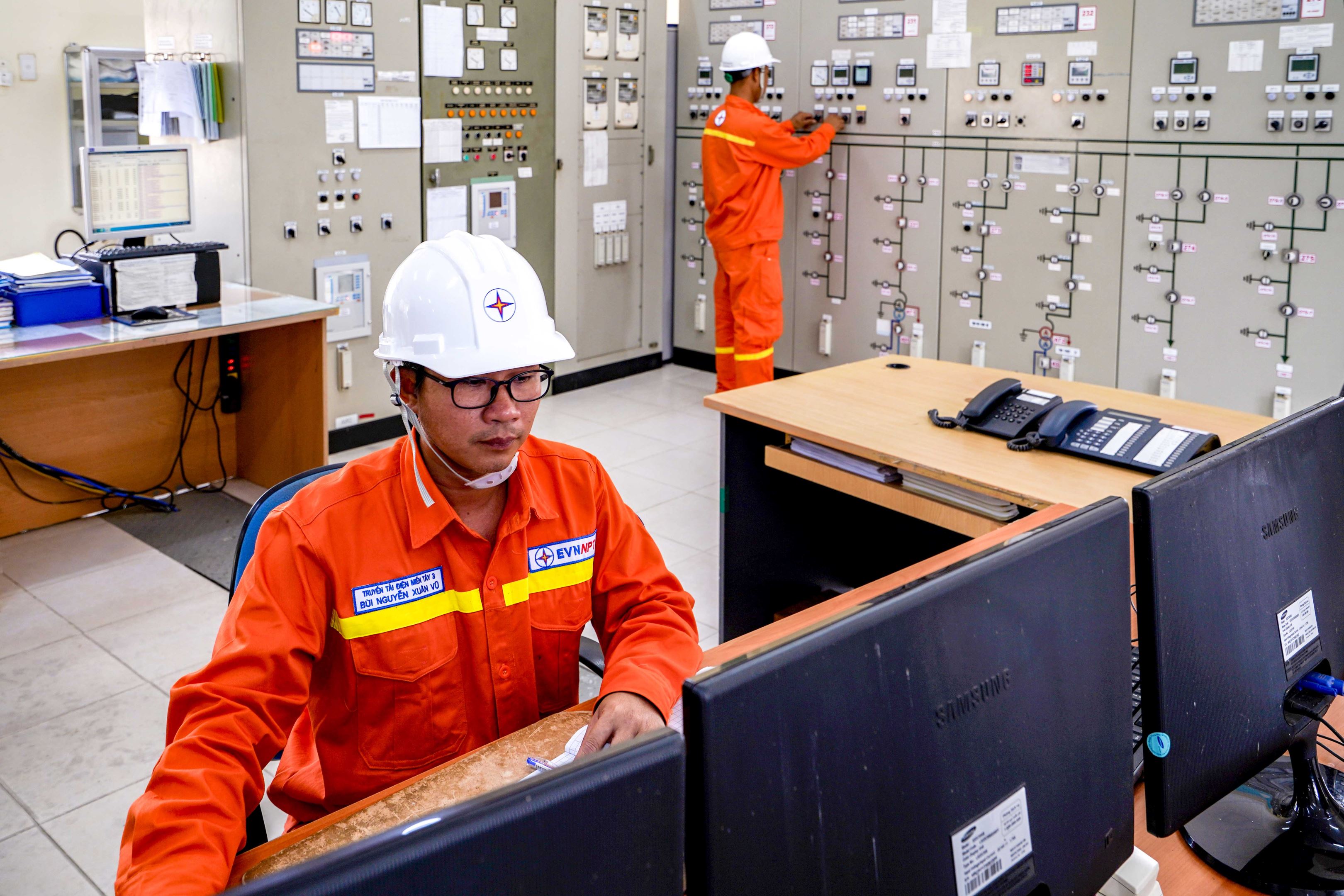

Điền hành viên trạm biến áp 220kV Châu Đốc đang theo dõi, cập nhật số liệu vận hành trong trạm.

Ông Lê Xuân Thụ - Giám đốc Truyền tải điện miền Tây 3 (người đứng đầu tiên từ phải qua) đang chỉ đạo tại hiện trường khoảng cột 86-87 đường dây 220 kV Kiên Bình - Châu Đốc


  • Thế Hải, ảnh: Dương Văn Trường - TTĐMT3
