Công trình “Lắp đặt thiết bị hạn chế dòng ngắn mạch khu vực miền Nam” tại Trạm 220kV Cát Lái do Tổng công ty Truyền tải điện Quốc gia làm chủ đầu tư và PTC4 quản lý điều hành dự án; liên danh Công ty 3C - Siemens Việt Nam cung cấp thiết bị; Trung tâm Dịch vụ Kỹ thuật 4 (TTDVKT4) thi công đấu nối, lắp đặt kháng hạn dòng 220kV và Công ty Cổ phần Điện tư vấn giám sát.
Theo tính toán của các đơn vị chuyên môn, dòng ngắn mạch 220kV khu vực phía Nam tăng cao trong những năm 2019, 2020 và các năm tiếp theo sẽ vượt ngưỡng 40kA, trong khi thiết bị tại các trạm biến áp 220kV có dòng ngắn mạch định mức là 40kA; Vì vậy, vấn đề thực hiện giải pháp giải quyết đáp ứng dòng ngắn mạch trong hệ thống điện ngày càng trở nên quan trọng và cấp bách.

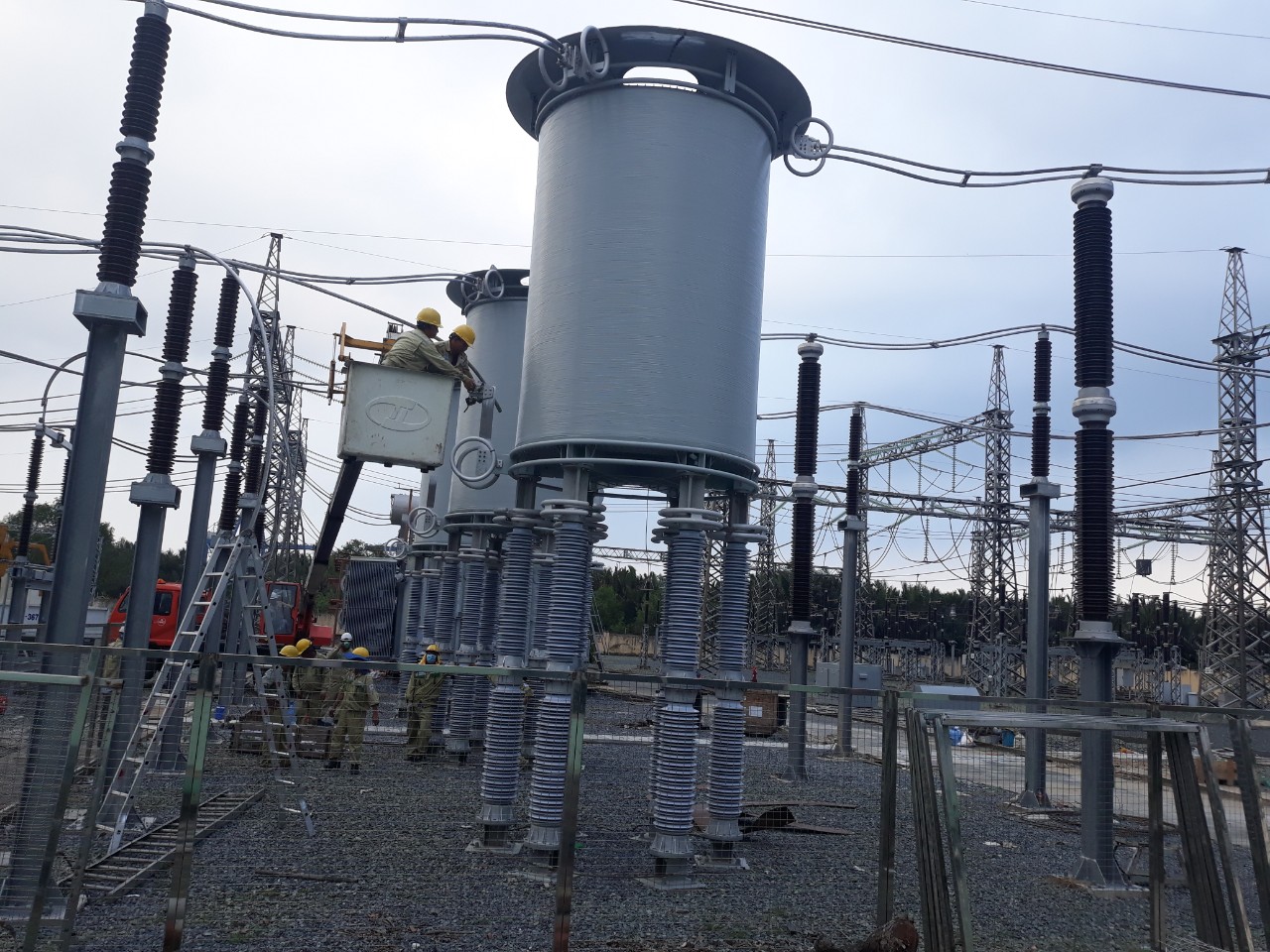

Công nhân TTDVKT4 đang lắp đặt Cuộn kháng KI212.
Công trình “Lắp đặt thiết bị hạn chế dòng ngắn mạch khu vực miền Nam” tại Trạm 220kV Cát Lái đóng điện đưa vào vận hành an toàn góp phần hạn chế dòng ngắn mạch khu vực phía Nam, nâng cao độ tin cậy và tính ổn định trong vận hành hệ thống điện, đặc biệt là các trạm biến áp có dòng ngắn mạch cao khu vực miền Nam; Đồng thời nâng cao độ tin cậy cung cấp điện và giảm tổn thất nhằm đáp ứng nhu cầu phát triển kinh tế, xã hội khu vực miền Nam.

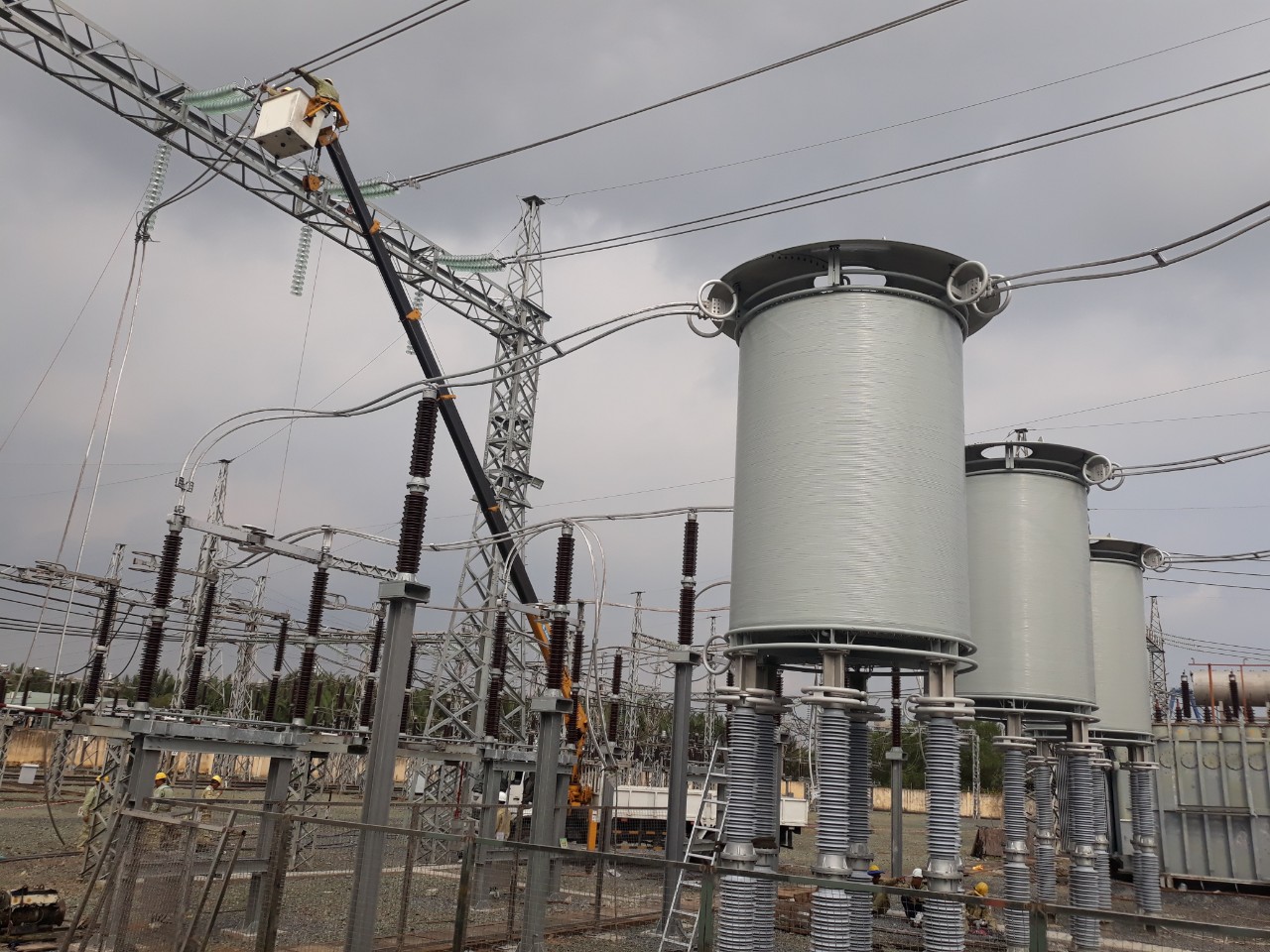

Công nhân TTDVKT4 đấu nối dây dẫn nhất thứ vào Cuộn kháng KI212.
Quy mô công trình tại Trạm 220kV Cát Lái bao gồm: Lắp đặt mới 03 bộ kháng hạn dòng 1 pha 7.5Ω , 03 bộ tụ TRV 1 pha 20nF, 03 bộ dao cách ly 1 pha nối tắt cuộn kháng; xây dựng mới 02 trụ cổng và 01 xà 220kV; di dời các sứ đỡ và 01 dao cách ly hiện hữu của ngăn phân đoạn thanh cái 220kV đến vị trí mới để mở rộng trong dự án.
Công trình được khởi công từ Quý I năm 2019; sau thời gian khẩn trương thi công, cùng với sự cố gắng, nỗ lực, phối hợp tốt của tập thể cán bộ công nhân viên Trạm 220kV Cát Lái và các đơn vị liên quan, công trình hoàn thành, đóng điện đưa vào vận hành an toàn đúng tiến độ kế hoạch.

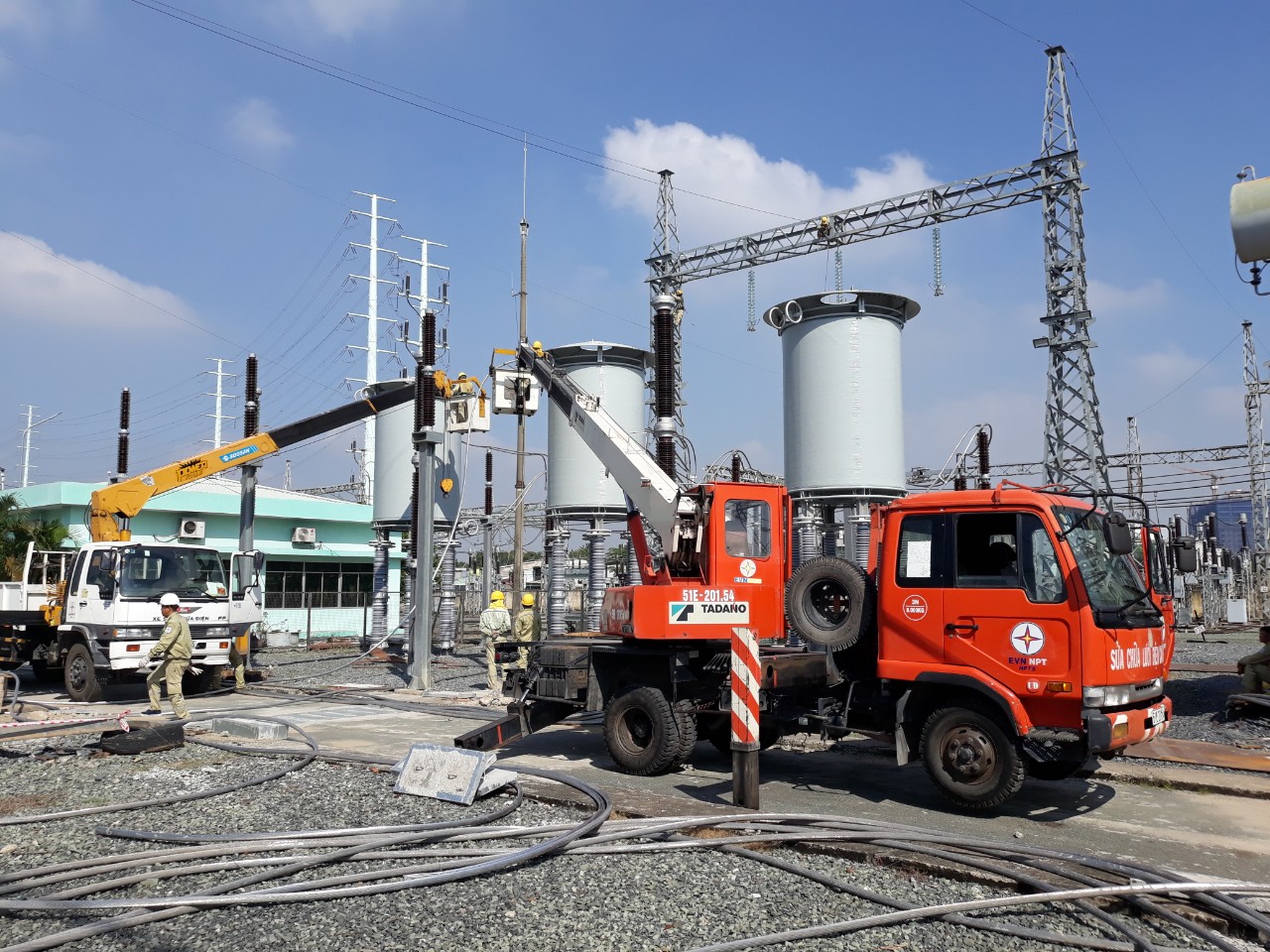

Công nhân TTDVKT4 thực hiện căng dây dẫn nhất thứ.
