Dự án do Tổng công ty Truyền tải điện Quốc gia (EVNNPT) làm chủ đầu tư, sử dụng nguồn vốn do EVNNPT huy động và phân bổ theo kế hoạch. Ban Quản Lý Dự Án Các Công Trình Điện Miền Nam (SPMB) đại diện EVNNPT điều hành quản lý dự án; Công ty Cổ phần Xây dựng điện 2 là đơn vị thiết kế; Công ty Cổ phần Xây lắp điện 1 là đơn vị thi công; Công ty TNHH Phát triển Kỹ thuật Việt Nam là nhà cấp hàng; Chi nhánh Công ty Cổ Phần Điện là đơn vị giám sát nghiệm thu; Truyền tải điện Miền Tây 3 thuộc Công ty Truyền tải điện 4 giao nhiệm vụ phối hợp giám sát nghiệm thu để quản lý vận hành.

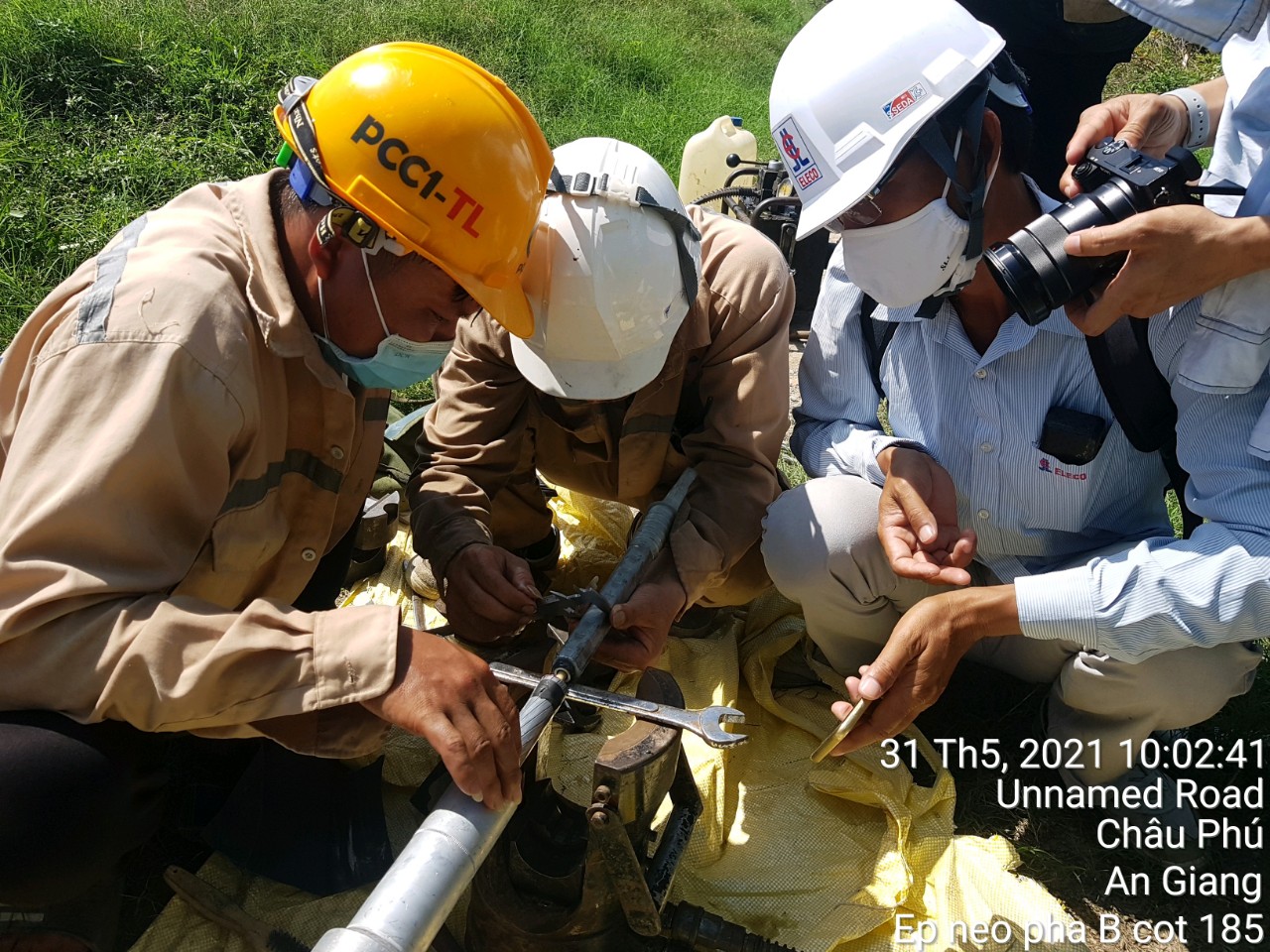

Đơn vị thi công đang đo điện trở tiếp xúc sau khi nối dây.
Đường dây 220kV Thốt Nốt – Châu Đốc có vai trò chính trong việc cung cấp nguồn cho tỉnh An Giang, khu vực tứ giác Long Xuyên và một phần cho vương quốc Campuchia thông qua đường dây 220kV Châu Đốc – Tà Keo. Việc đảm bảo cho đường dây này vận hành an toàn và tin cậy sẽ góp phần phát triển kinh tế, xã hội trong khu vực. Thời gian vừa qua, do nhu cầu tải tại khu vực An Giang, Tứ giác Long Xuyên và nước bạn Campuchia tăng cao, đường dây 220kV Thốt Nốt - Châu Đốc và Thốt Nốt – Long Xuyên, thường xuyên vận hành ở tải cao. Vì vậy việc nâng khả năng tải đối với đường dây trên là hết sức cần thiết và cấp bách.

Hoàn tất thi công giai đoạn 2 và đóng điện vận hành đường dây 220kV Thốt Nốt - Châu Đốc.
Công trình của giai đoạn 2 có chiều dài tuyến 69,5 km, từ Trạm 220kV Thốt Nốt đến Trạm 220kV Châu Đốc, được thực hiện trong vòng 26 ngày (từ ngày 25/05/2021 đến ngày 19/06/2021). Với sự quan tâm quyết liệt của Lãnh đạo PCT4 và SPMB. Ban chỉ huy công trường đã đưa ra nhiều biện pháp đẩy nhanh tiến độ thi công, nâng cao công tác giám sát an toàn tại công trường, đồng thời với sự chỉ đạo sát sao của ban lãnh đạo Công ty Truyền tải điện 4 và SPMB, nỗ lực quyết tâm của Ban chỉ huy công trường cũng như sự phối hợp tốt của các đơn vị tham gia giám sát, đơn vị thi công, công trình đã thi công hoàn tất, tái lập đóng điện đường dây thành công và vận hành an toàn.
Sau khi hoàn thành công trình sẽ nâng khả năng tải của Đường dây 220kV Thốt Nốt - Long Xuyên - Châu Đốc hiện hữu, nâng cao khả năng mang tải, góp phần đảm bảo lưới điện vận hành an toàn, đảm bảo cung cấp điện ổn định, liên tục để phục vụ phát triển kinh tế, xã hội khu vực tỉnh An Giang, tứ giác Long Xuyên và nước bạn Campuchia.
