Trạm biến áp 500kV Ô Môn tọa lạc tại Khu vực Thới Lợi, phường Phước Thới, quận Ô Môn, Thành phố Cần Thơ, với tổng diện tích là 88.000m2, chính thức được đóng điện vận hành vào ngày 15 tháng 04 năm 2010. Trạm biến áp 500kV Ô Môn là điểm nút cung cấp điện truyền tải từ cấp điện áp 500kV xuống cấp điện áp 220kV khu vực miền Tây. Do nhu cầu phụ tải lưới điện miền Tây tăng nhanh nên trào lưu công suất nhận từ lưới 500kV qua 02 MBA tại trạm luôn đạt từ 75% công suất trở lên. Đặc biệt vào các đợt cắt khí PM3 cấp cho NMĐ Cà Mau thì tải qua 02 MBA trạm tăng cao từ 90% đến 100% (có lúc quá tải 105%). Do đó nhu cầu nâng công suất của Trạm 500kV Ô Môn là rất cần thiết.
Để đảm bảo cung cấp nguồn điện an toàn, liên tục cho khu vực, giảm giá thành, tăng hiệu quả vận hành, cần thay 01 máy biến áp để tăng công suất tại trạm theo quy hoạch phát triển điện lực Quốc gia giai đoạn 2011-2020 có xét đến năm 2030 (gọi tắt là Quy hoạch Điện VII) đã được Thủ Tướng Chính Phủ phê duyệt theo quyết định số: 428/QĐ-TTg ngày 18/03/2016, Tổng công ty Truyền tải điện Quốc gia đã ban hành Quyết định số 724/QĐ-EVNNPT ngày 29/05/2019 về việc phê duyệt dự án đầu tư công trình: Nâng công suất các trạm biến áp 500kV Nhà bè và Ô Môn (máy 2), theo đó tổng mức đầu tư cho công trình nâng công suất (máy 2) Trạm biến áp 500kV Ô Môn là 165 tỷ đồng.
Chủ đầu tư dự án là Tổng công ty Truyền tải điện quốc gia, Ban quản lý Dự án các công trình Điện miền nam thay mặt chủ đầu tư trực tiếp điều hành dự án.
Các Đơn vị tham gia thi công gồm Công ty cổ phần Máy tính – truyền thông – điều khiển 3C-tele; Công ty cổ phần tư vấn xây dựng điện 2; Công ty cổ phần xây lấp điện 2; Công ty hệ thống kỹ thuật ứng dụng ATS JSC; Công ty Dịch vụ kỹ thuật truyền tải (TTDVKT4); Công ty cổ phần điện.
Sau khi công trình hoàn thành đưa vào sử dụng, công suất tại Trạm biến áp 500kV Ô Môn được nâng lên là 1.800 MVA, sẽ tăng cường độ tin cậy hệ thống, bảo đảm cấp điện an toàn, ổn định cho khu vực các tỉnh thành Đồng bằng Sông Cửu Long và đặc biệt là Thành phố Cần Thơ./.
Các hình ảnh tiêu biểu
.jpg)

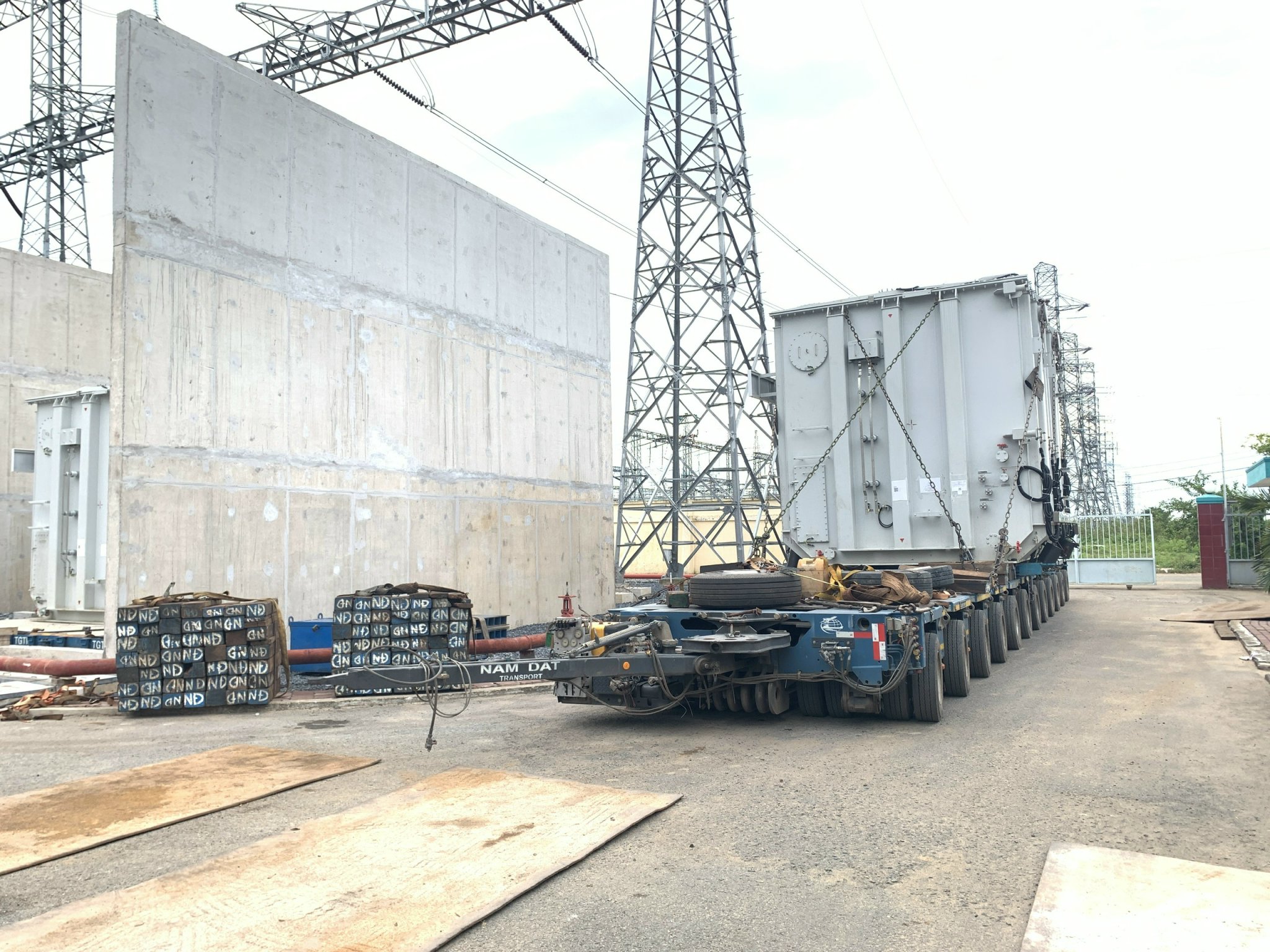

Vận chuyển máy biến áp 900MVA vào Trạm 500kV Ô Môn
.jpg)

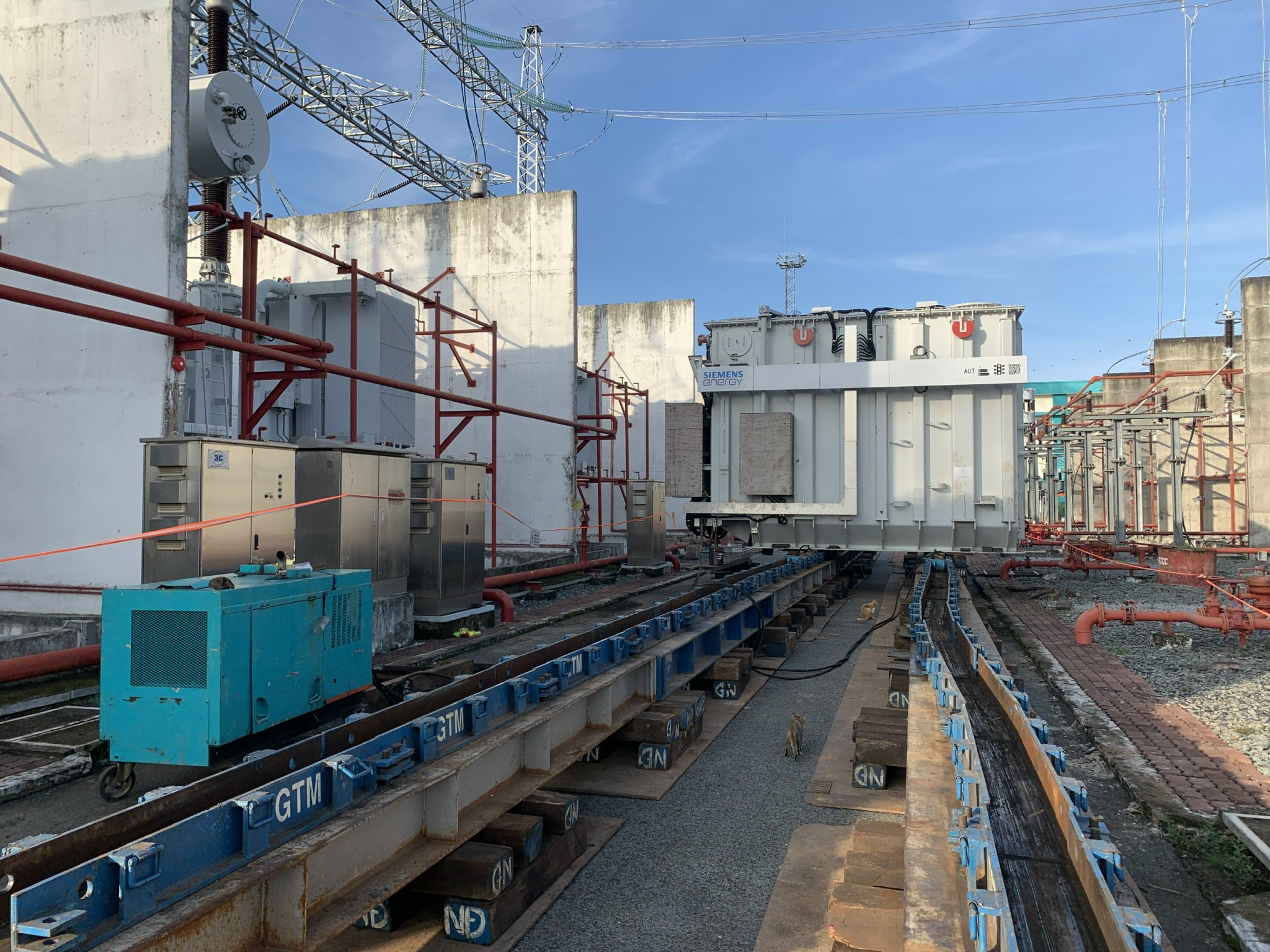

Đưa máy biến áp 900MVA vào vào bệ, chuẩn bị đấu nối
.jpg)

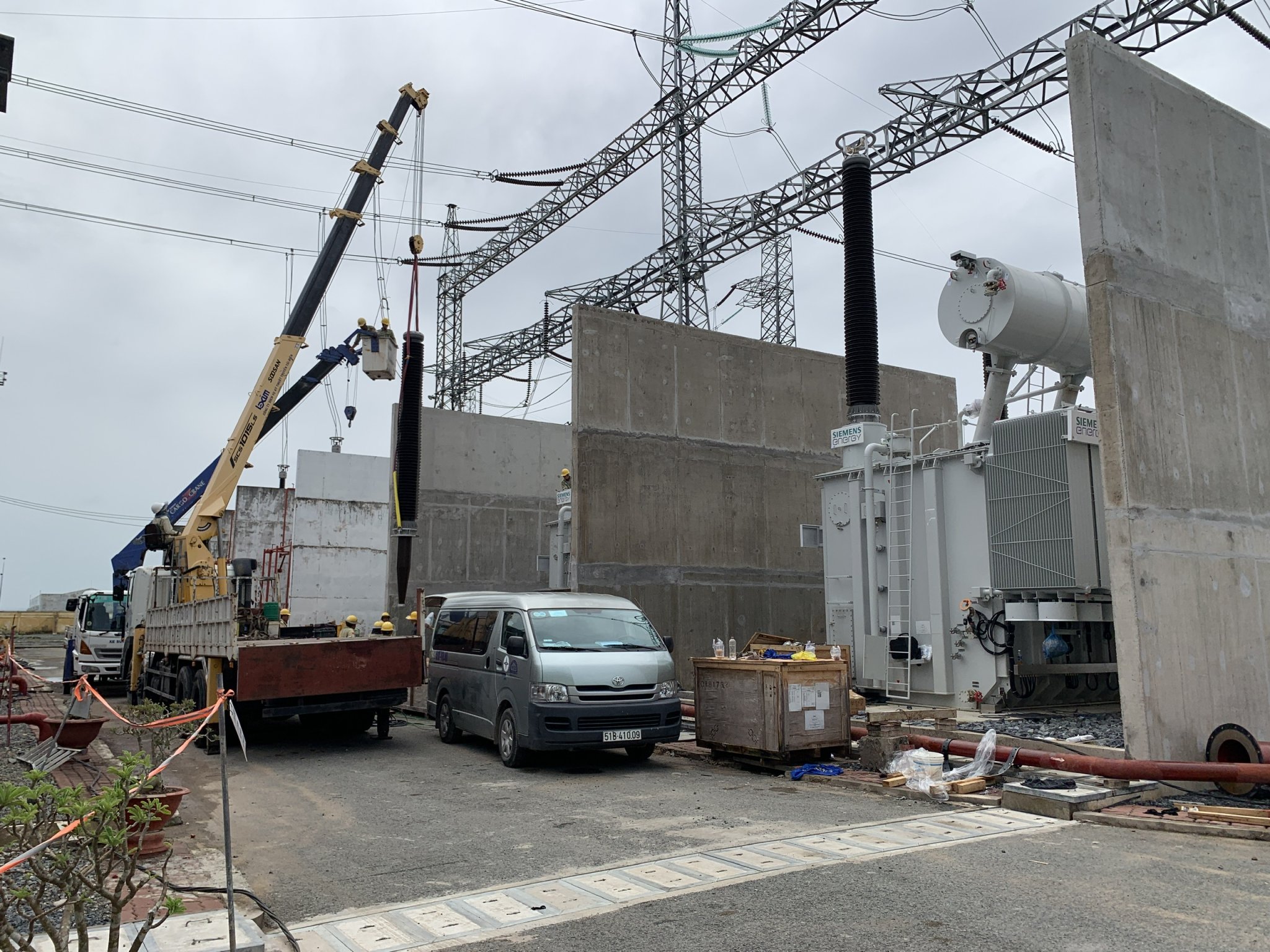

Thi công đấu nối tại công trường Trạm 500kV Ô Môn
.jpg)
Thi công đấu nối tại công trường Trạm 500kV Ô Môn
.jpg)

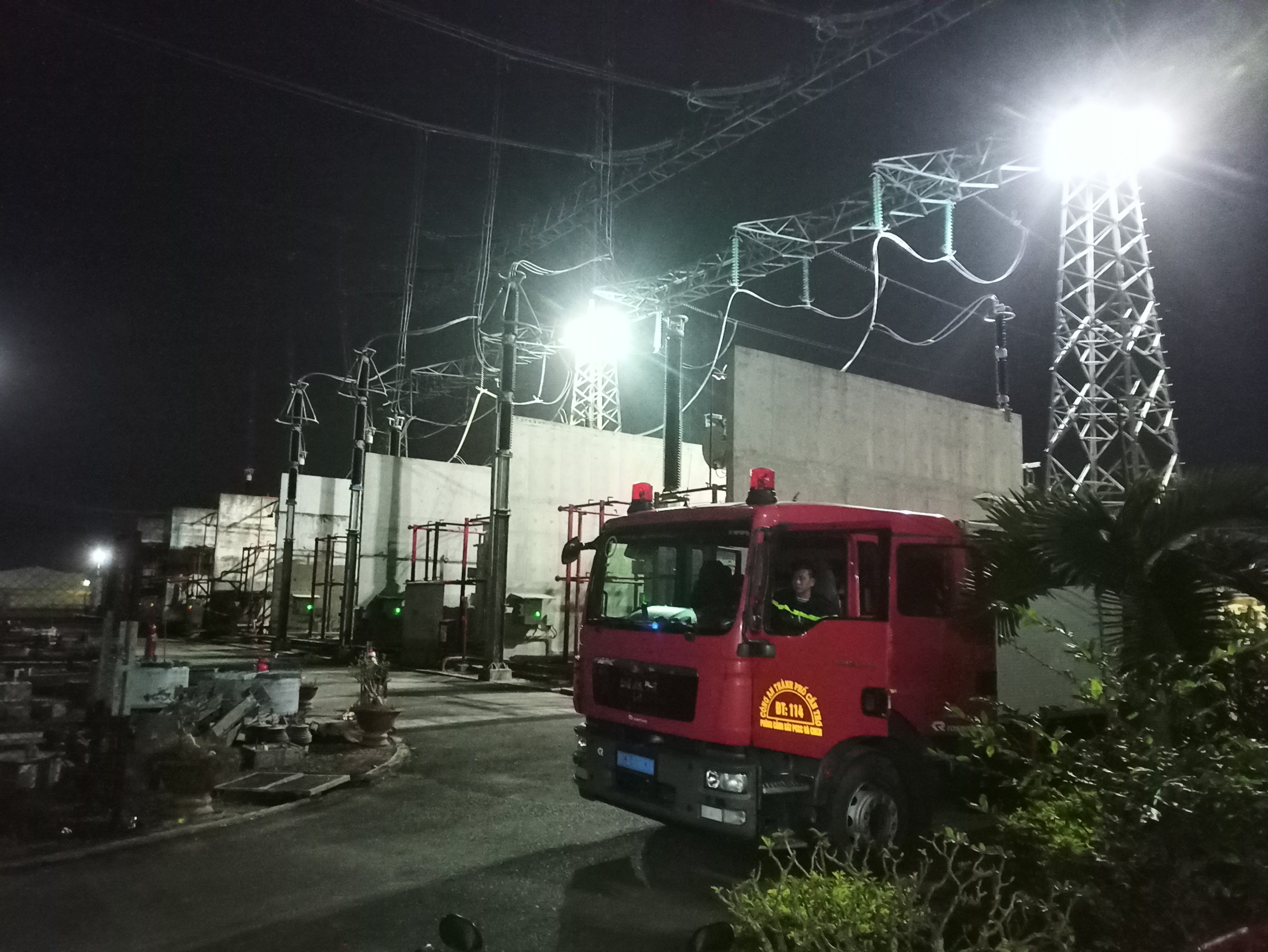

Chuẩn bị đóng điện vận hành (trong phòng điều hành)
.jpg)
Chuẩn bị đóng điện vận hành (ngoài sân ngắt)
.jpg)

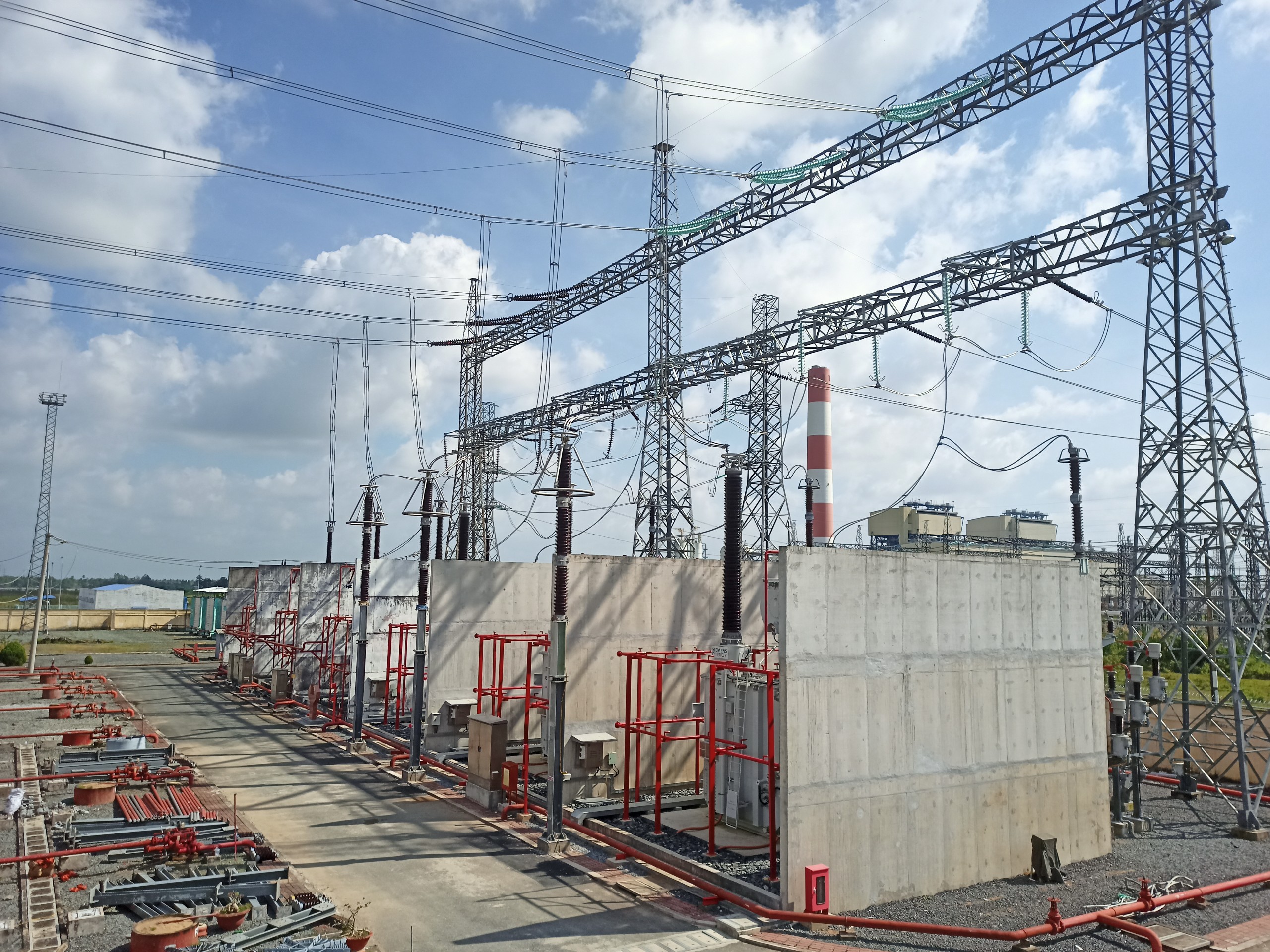

Máy biếp áp 900MVA (máy 2) Trạm 500kV Ô Môn đã được đóng điện và vận hành an toàn.
