Triển khai công tác thi công sửa chữa lớn 2018 thay cách điện composite đường dây 220kV Phú Mỹ - Mỹ Xuân

Căn cứ lệnh công tác số 09305/LCT-PTC4 ngày 03/8/2018 của Công ty Truyền tải điện 4 về việc thi công thay cách điện composite đường dây 220kV Phú Mỹ - Mỹ Xuân thuộc nguồn vốn sửa chữa lớn 2018.

Ngày 04/11/2018 Truyền tải điện miền Đông 1 đã triển khai thi công công trình. Đơn vị thi công là Công ty TNHH MTV Xây lắp điện 4, khối lượng thi công thay cách điện dây dẫn hiện hữu bằng loại cách điện composite tại 09 vị trí cột trên toàn tuyến.
Đường dây 220kV Phú Mỹ – Mỹ Xuân (02 mạch) đi gần các khu công nghiệp lớn như KCN Mỹ Xuân A, KCN Phú Mỹ trên địa bàn phường Mỹ Xuân, Thị xã Phú Mỹ, tỉnh Bà Rịa Vũng Tàu, môi trường bị ảnh hưởng không khí ô nhiễm của các khu công nghiệp, có sương muối bất thường.
Qua thời gian vận hành từ năm 2004 đến nay, do ảnh hưởng không khí nhiễm bẩn và nhiều sương muối bất thường, vì vậy tình trạng bề mặt cách điện bị nhiễm bẩn rất cao, không thể tự sạch sau mỗi mùa mưa, cách điện hiện hữu có ty bị rỉ sét. Mặc dù đơn vị quản lý vận hành thường xuyên thực hiện bảo dưỡng định kỳ nhằm ngăn ngừa sự cố nhưng mức độ tái nhiễm bẩn rất nhanh, chuỗi cách điện có hiện tượng rò điện làm tăng nguy cơ gây sự cố khi chuyền từ mùa khô sang mùa mưa là rất cao. Mặc khác do địa hình vượt sông rạch, nhiều đầm nuôi tôm xung quanh nên đường vào tuyến phức tạp, khó khăn, các thiết bị vệ sinh hotline không thể vào đến trụ được để vệ sinh cách điện
Để đảm bảo vận hành an toàn và liên tục cấp điện, Tổng Công ty Truyền tải điện Quốc gia đã phê duyệt thực hiện sửa chữa lớn năm 2018 công trình thay cách điện gốm hiện hữu của đường dây 220kV Phú Mỹ – Mỹ Xuân bằng  cách điện loại composite có đặc tính phù hợp, có chiều dài đường rò điện 25mm/kV phù hợp ở vùng không khí bị nhiễm bẩn cao.
Trong quá trình thi công, các cán bộ của Phòng Kỹ thuật, Phòng An toàn  Công ty Truyền tải điện 4 và Truyền tải điện miền Đông 1 luôn bám sát công trường, giám sát và nhắc nhở đơn vị thi công thực hiện trang bị đầy đủ bảo hộ lao động cá nhân và dụng cụ thi công, tiếp địa an toàn.
Đến 17h30’ ngày 04/11/2018 công tác thi công và nghiệm thu hoàn tất đạt khối lượng theo phương án được duyệt, đạt yêu cầu vận hành, đúng tiến độ và đảm bảo an toàn.


Một số hình ảnh tại công trường :

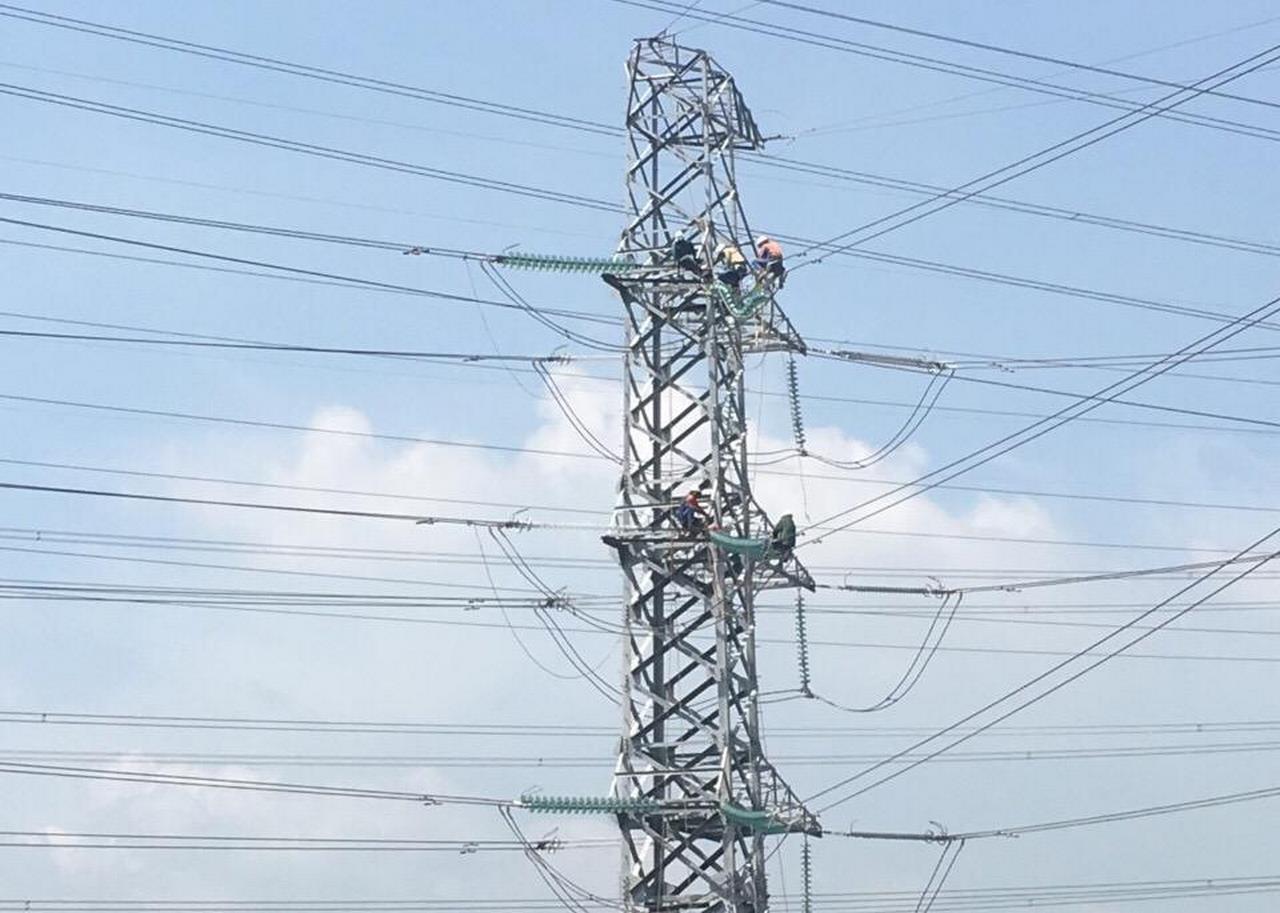

Thi công thay sứ composite tại cột 7a

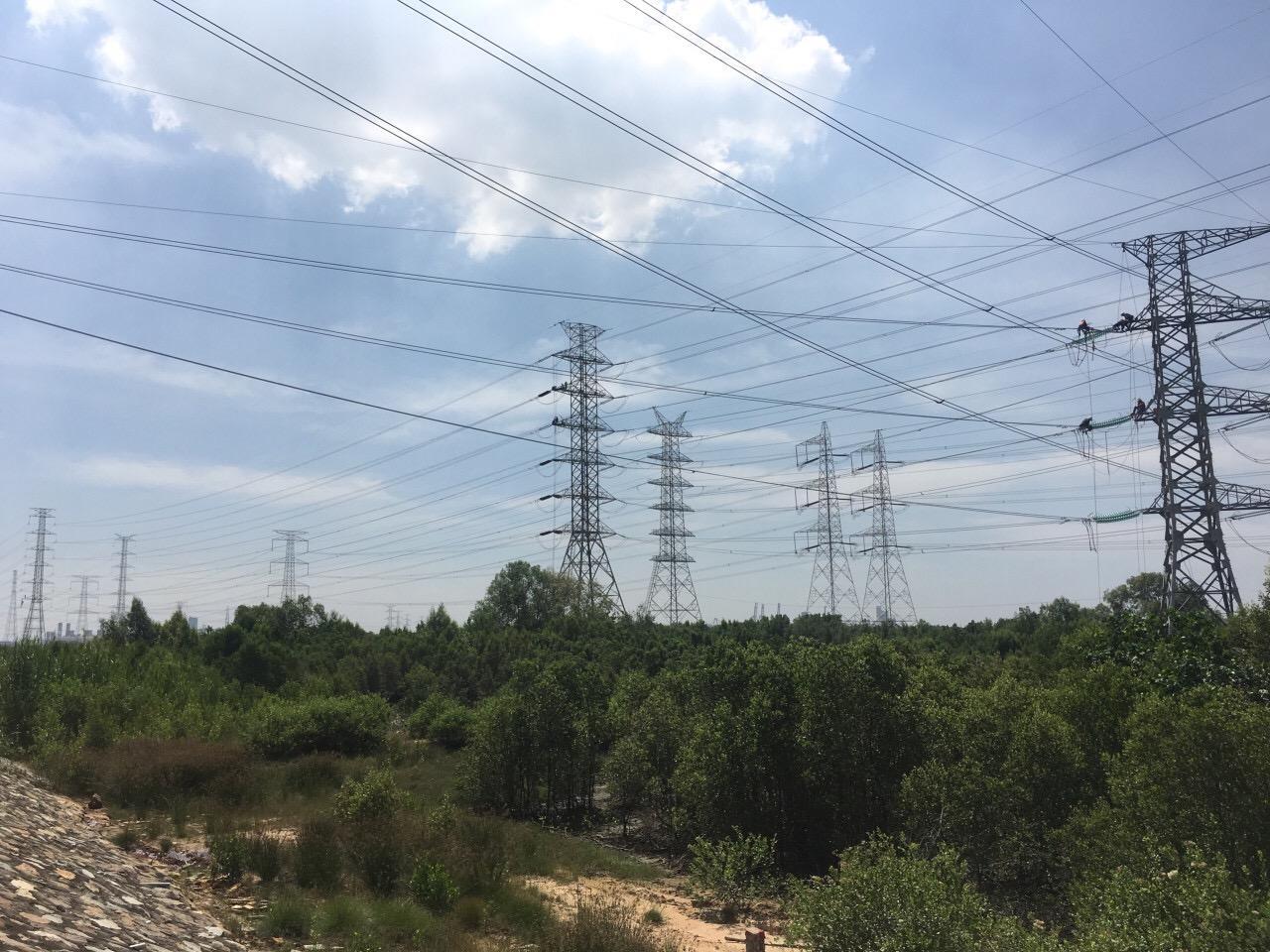

Thi công thay sứ composite tại cột 07



Thi công thay sứ composite tại cột 04
