Triển khai thực hiện theo chỉ đạo của Giám đốc Công ty Truyền tải điện 4 (PTC4) kết luận trong cuộc họp ngày 07/02/2017 (Thông báo số 01255/TB-PTC4) về việc triển khai nhiệm vụ giảm sự cố đường dây do sét năm 2017. Đây nhiệm vụ quan trọng cần phải tập trung triển khai thực hiện trong năm 2017, được Hội đồng thành viên Tổng công ty giao nhiêm vụ tại Nghị quyết số 5151/NQ-HĐTV ngày 28/12/2016.
Với mục tiêu tiếp tục duy trì không để xảy ra sự cố do sét là một thách thức lớn đối với Truyền tải điện Miền Tây 3 trong năm 2017 khi tình hình thời tiết khu vực diễn biến thay đổi bất thường, ngày một cực đoan không theo chu kỳ, quy luật. Truyền tải điện Miền Tây 3đã khẩn trương tập trung nhân lực, giao nhiệm vụ cho các Phòng Đội Trạm trực thuộc; lập kế hoạch phổ biến, quán triệt đến từng người lao động trong toàn Đơn vị với yêu cầu thực hiện nhiệm vụ duy trì sự cố đường dây do sét là nhiệm vụ trọng tâm, quan trọng trong năm 2017.
Các giải pháp thực hiện ngăn ngừa sự cố đường dây do sét tập trung chủ yếu vào hệ thống tiếp địa trụ và hệ thống thoát sét trụ, với chủ trương là thực hiện các chỉ tiêu kỹ thuật cao hơn thiết kế kỹ thuật ban đầu của đường dây và Quy phạm kỹ thuật hiện hành như triển khai công tác lắp đặt dây liên kết (Jumper) tại các vị trí nối tầng thân trụ để giảm tổng trở của các trụ có chiều cao > 40m và thực hiện tăng cường hệ thống nối đất thoát sét từ đỉnh trụ xuống hệ thống nối đất, giảm góc bảo vệ chống sét đối với đường dây 01 mạch, lắp chống sét van tại các vị trí trụ cao có tần suất sét nhiều…
Trong kế hoạch với khối lượng thực hiệnrất nhiều, tuy nhiên Đơn vị đã chọn ưu tiên đường dây 220kV NMĐ Cà Mau – Ô Môn đoạn 4 mạch, đây là đường dây các trụ có chiều cao trung bình > 50m trong những năm 2015 về trước đã từng xảy ra sự cố nguyên nhân do sét, địa hình đường dây đi qua phần lớn là đồng ruộng, ao nuôi tôm.
Đơn vị tổ chức gia công cọc tiếp địa, dây nối đất đỉnh trụ, gia công dây liên kết Jumper và tổ chức thi công lắp đặt.Thực hiện công tác kiểm tra hệ thống thoát sét các tuyến đường dây, sửa chữa thường xuyên tiếp địa chân trụ bị mục đứt, đóng bổ sung cọc tiếp địa có quy cách tối thiểu là L63x63x6mm dài 2,5m tại chân trụ đường dây, vệ sinh và xử lý các điểm tiếp xúc đầu trụ, chân trụ tất cả đường dây, thay thế dây nối đất đỉnh trụ không đảm bảo vận hành, lắp thêm bát sứ cách điện cho chuỗi cách điện đối với đường dây 01 mạch có góc bảo vệ chống sét >150 . Đặc biệt đơn vị đã thực hiệncông tác lắp đặt dây liên kết (Jumper)vào 02 thanh chính tại các vị trí nối tầng thân trụ để giảm tổng trở của các trụ đối với đường dây 220kV NMĐ Cà Mau – Ô Môn (4 mạch) hoàn thành 40% (40/105 VT) khối lượng và các trụ xung yếu của đường dây 220kV Châu Đốc - Tà Keo.
Trong thời gian tới Truyền tải điện Miền Tây 3 tiếp tục thực hiện hoàn tất công tác lắp đặt dây liên kết (Jumper) đối với đường dây 220kV NMĐ Cà Mau – Ô Môn (4 mạch) và tăng cường dây nối đất đỉnh trụ các tuyến đường dây trước mùa mưa bão để ngăn ngừa các sự cố trên đường dây nguyên nhân do sét.Đảm bảo lưới điện vận hành an toàn, cung cấp điện liên tục phục vụ cho nhu cầu phát triển của xã hội.

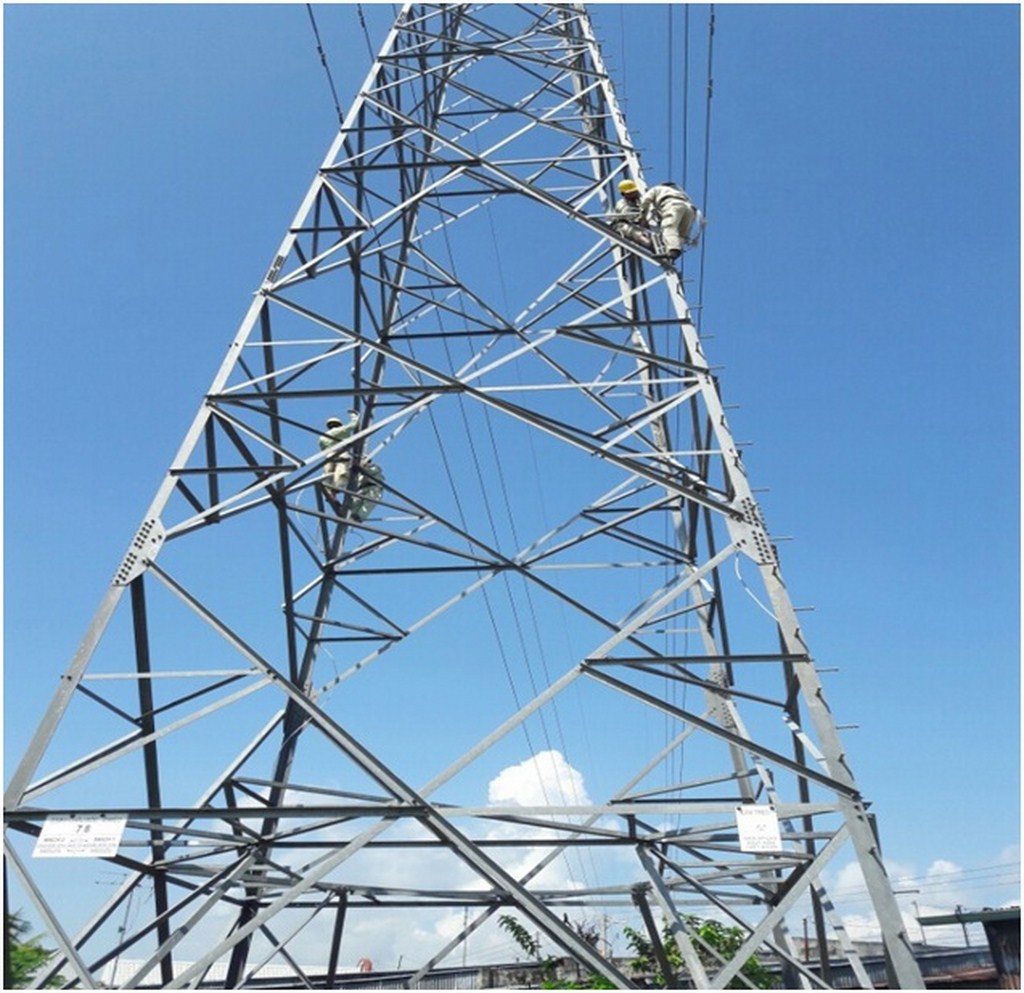

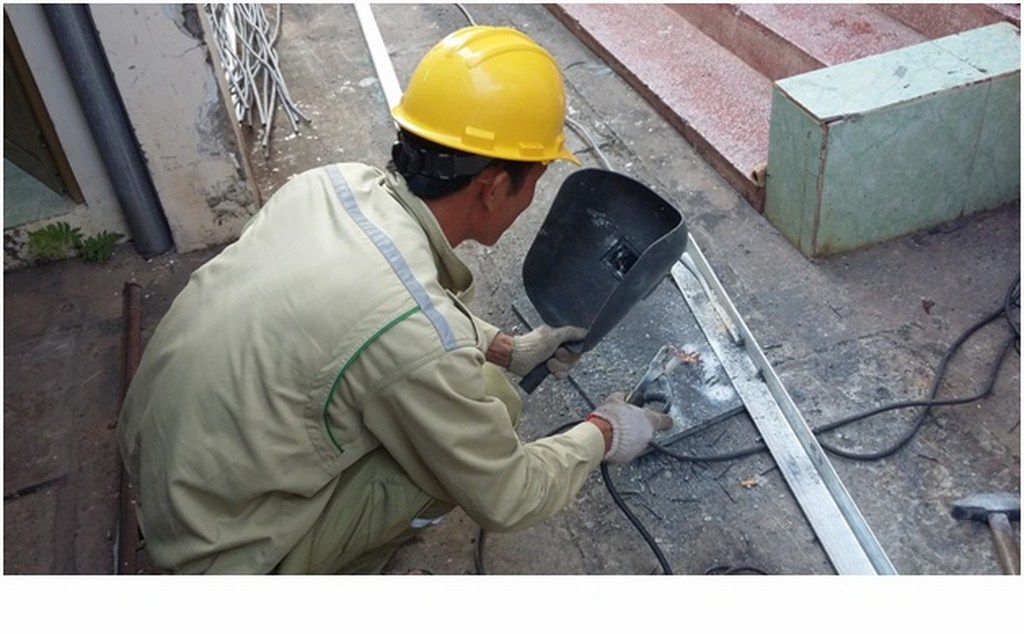

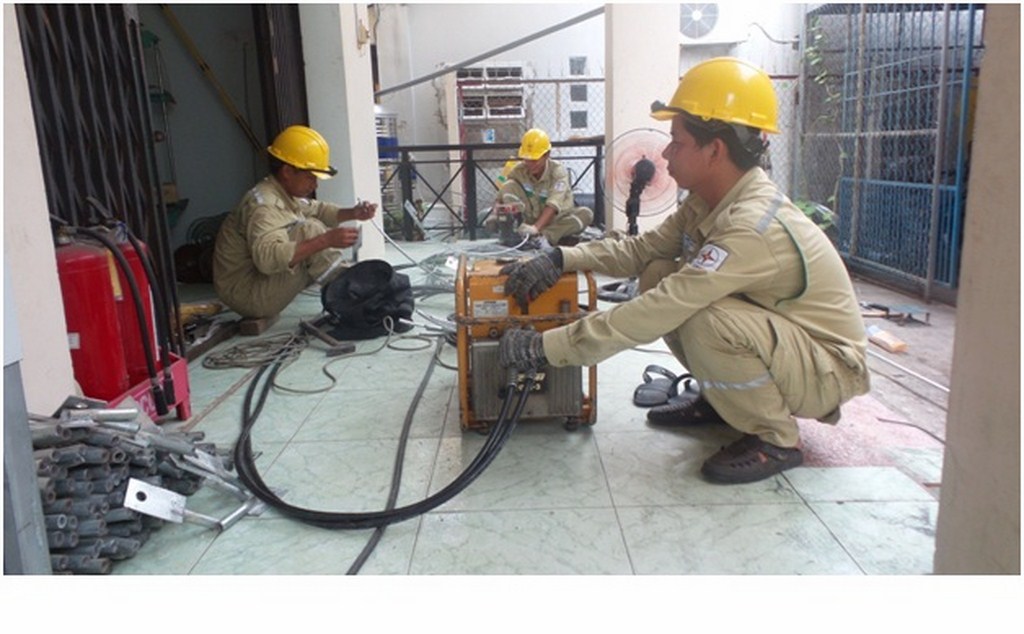

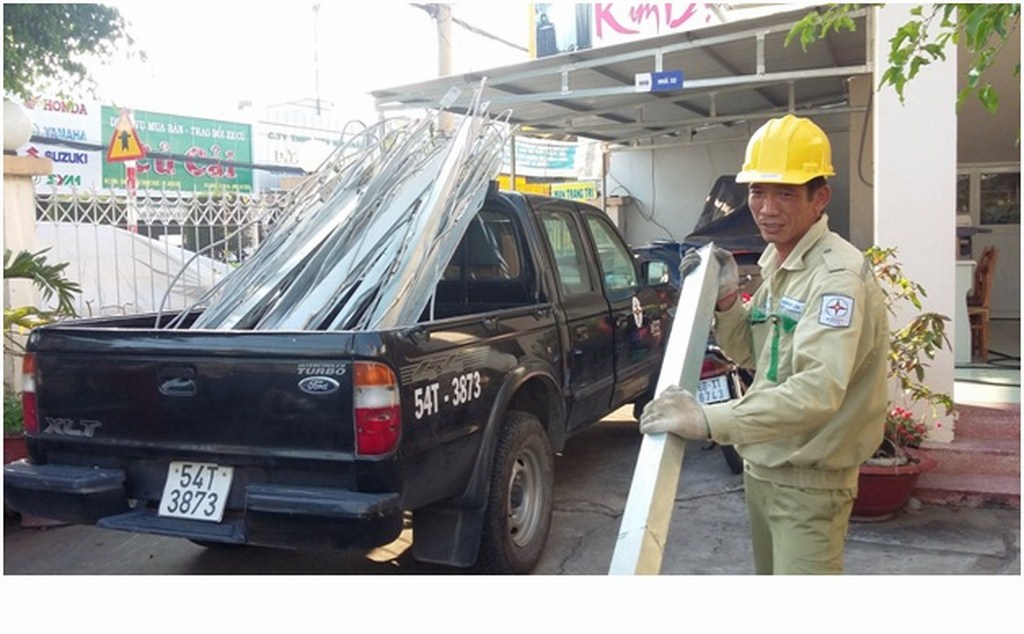

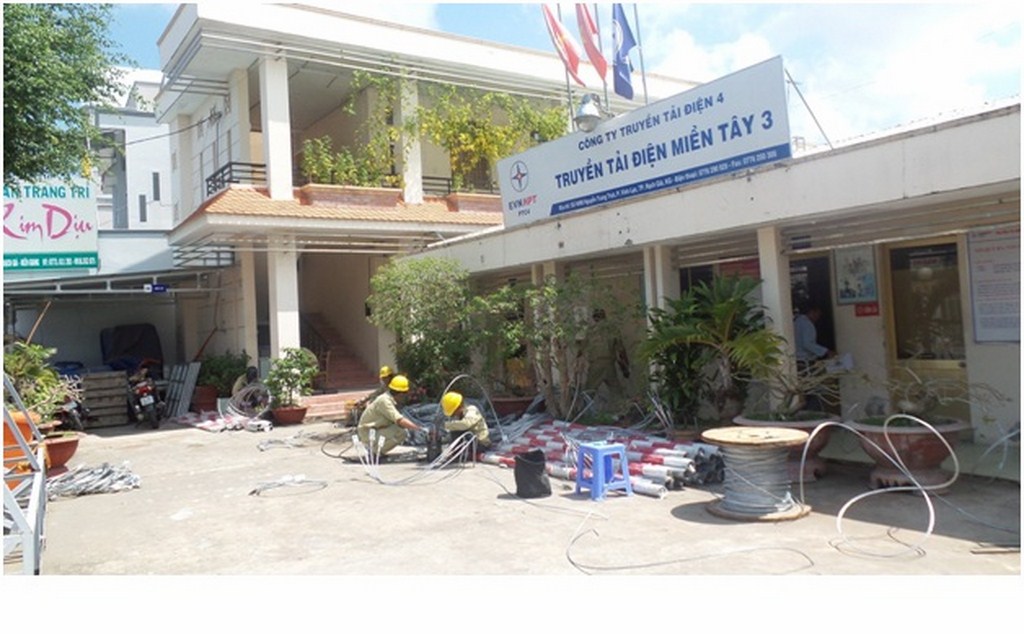

Một số hình ảnh về công tác thực hiện giải pháp ngăn ngừa sự cố do sét
