Nghiệm thu đóng điện vận hành MBA 220kV-250MVA thuộc dự án “Nâng công suất trạm 220kV Trà Nóc”.

Vào lúc 1 giờ 00 phút, ngày 01/8/2017, tại trạm 220kV Trà Nóc thuộc phường Trà Nóc, Quận Bình Thủy, Thành phố Cần Thơ, Công ty Truyền tải điện 4 (PTC4) và các đơn vị thi công đã hoàn tất nghiệm thu đóng điện đưa vào vận hành máy biến áp (MBA) T1 220kV-250MVA.

Công trình thay MBA 220kV - 100MVA bằng MBA 220kV - 250MVA và hoàn chỉnh sơ đồ trạm 220kV Trà Nóc thuộc công trình đầu tư xây dựng, có tổng mức đầu tư là 76.241.578.000đ. Việc đóng điện đưa vào vận hành MBA T1 220kV-250MVA cho trạm biến áp 220kV Trà Nóc sẽ nâng công suất trạm thành (1x125MVA+1x250MVA), đáp ứng nhu cầu gia tăng phụ tải và tốc độ phát triển kinh tế xã hội của tỉnh Cần Thơ những năm sắp tới.

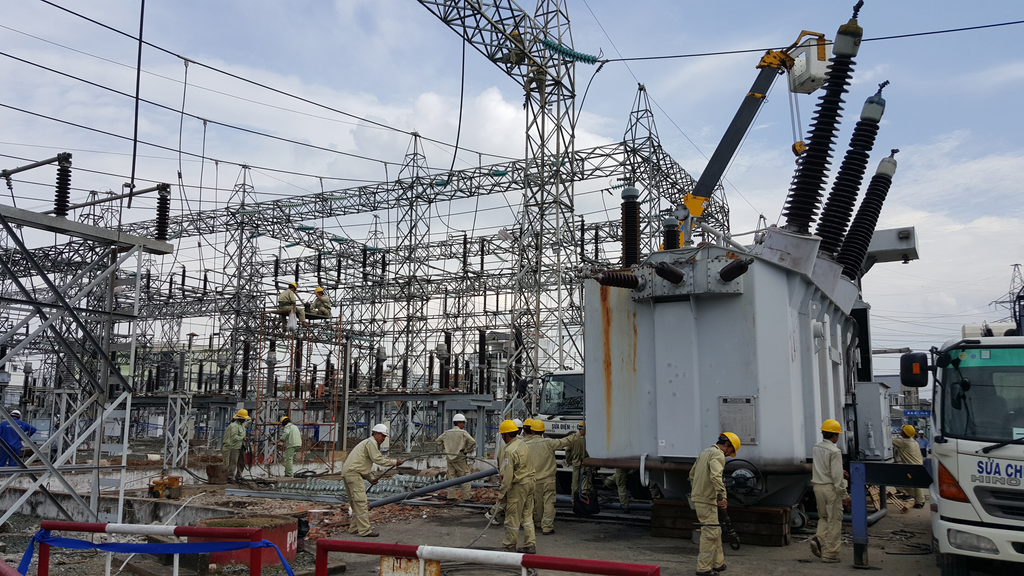

Đơn vị thi công đang tháo dỡ MBA 220kV – 100MVA hiện hữu


Công trình này thuộc Dự án “Nâng công suất trạm 220kV Trà Nóc” do Tổng công ty Truyền tải điện Quốc gia (EVNNPT) làm chủ đầu tư, Công ty Truyền tải điện 4 (PTC4) quản lý điều hành dự án, Công ty CP Tư vấn xây dựng điện 5 tư vấn thiết kế, Trung tâm dịch vụ kỹ thuật 4 lắp đặt và thí nghiệm hiệu chỉnh.

Theo kế hoạch được giao, công trình sẽ hoàn tất đóng điện và đưa vào vận hành trong quý 4/2017. Tuy nhiên, để tăng cường công suất truyền tải cho TBA 220kV Trà Nóc nên PTC4 đã nghiên cứu thực hiện trước hạng mục thay MBA 220kV-100MVA bằng MBA 220kV-250MVA để công trình được hoàn thành sớm hơn dự định.

Hoàn tất nghiệm thu đóng điện vận hành MBA 220kV – 250MVA trạm biến áp 220kV Trà Nóc.
